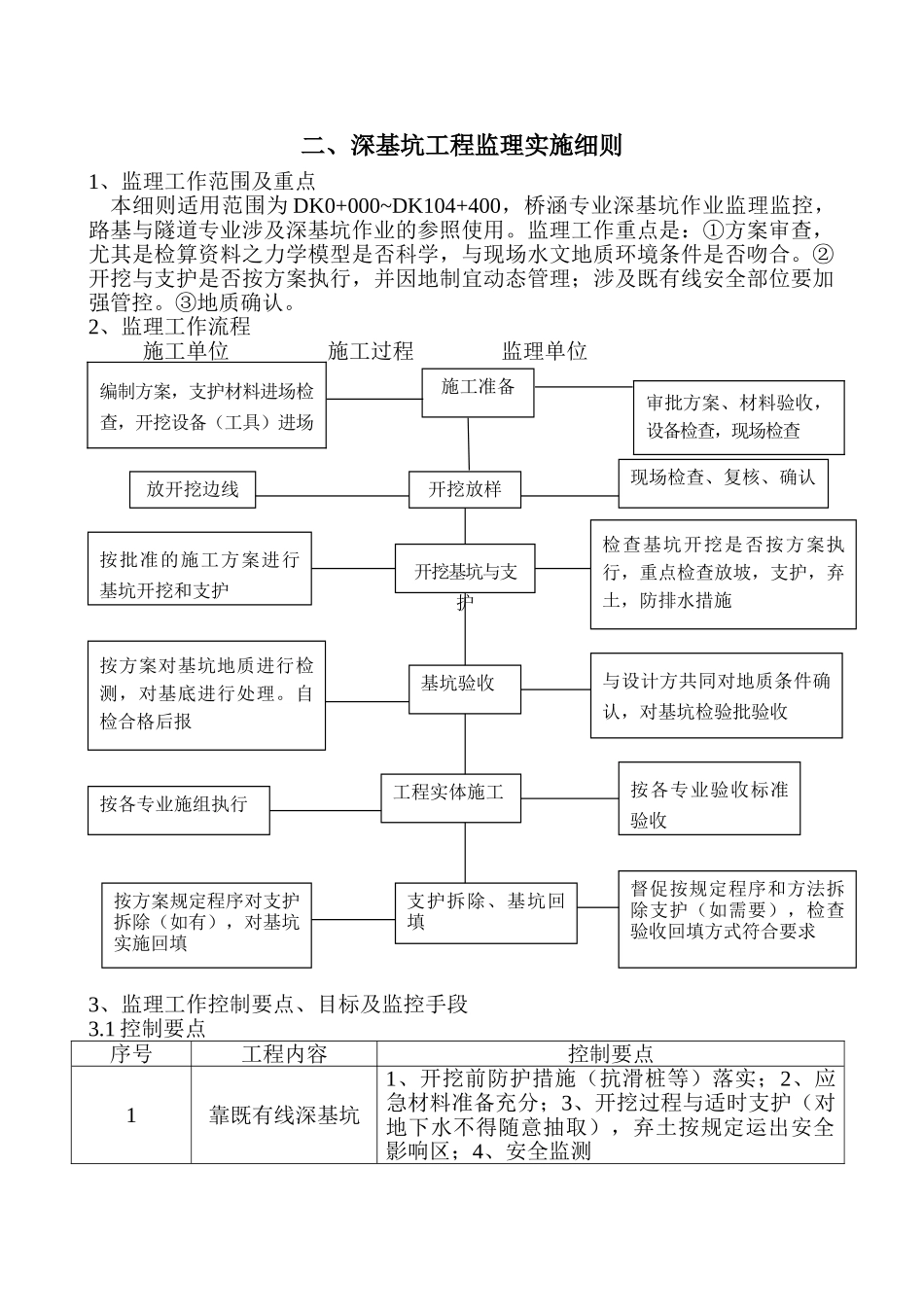

二、深基坑工程监理实施细则1、监理工作范围及重点本细则适用范围为 DK0+000~DK104+400,桥涵专业深基坑作业监理监控,路基与隧道专业涉及深基坑作业的参照使用
监理工作重点是:①方案审查,尤其是检算资料之力学模型是否科学,与现场水文地质环境条件是否吻合
②开挖与支护是否按方案执行,并因地制宜动态管理;涉及既有线安全部位要加强管控
2、监理工作流程施工单位 施工过程 监理单位3、监理工作控制要点、目标及监控手段3
1 控制要点序号工程内容控制要点1靠既有线深基坑1、开挖前防护措施(抗滑桩等)落实;2、应急材料准备充分;3、开挖过程与适时支护(对地下水不得随意抽取),弃土按规定运出安全影响区;4、安全监测开挖放样放开挖边线按批准的施工方案进行基坑开挖和支护开挖基坑与支护现场检查、复核、确认检查基坑开挖是否按方案执行,重点检查放坡,支护,弃土,防排水措施按方案对基坑地质进行检测,对基底进行处理
自检合格后报基坑验收与设计方共同对地质条件确认,对基坑检验批验收按各专业施组执行工程实体施工按各专业验收标准验收施工准备按方案规定程序对支护拆除(如有),对基坑实施回填支护拆除、基坑回填督促按规定程序和方法拆除支护(如需要),检查验收回填方式符合要求编制方案,支护材料进场检查,开挖设备(工具)进场检查审批方案、材料验收,设备检查,现场检查2一般深基坑同上(不含涉及既有线内容)3
2 监控目标(1)基坑开挖前应按地质、水文、环保、既有线(如靠近)条件结合现场情况制定方案,确定开挖前支护、开挖范围、开挖坡度、开挖过程支护、弃土位置和防、排水措施
靠近既有线的要有应急预案
(2)基坑土方施工应对支护结构、周围环境(尤其是既有线设备)进行观察和监测,当发现异常情况时应停止施工及时处理,待恢复正常后方可继续施工
(3)如基坑底部为软硬不均地质,应通知设计单位提出处理方案
