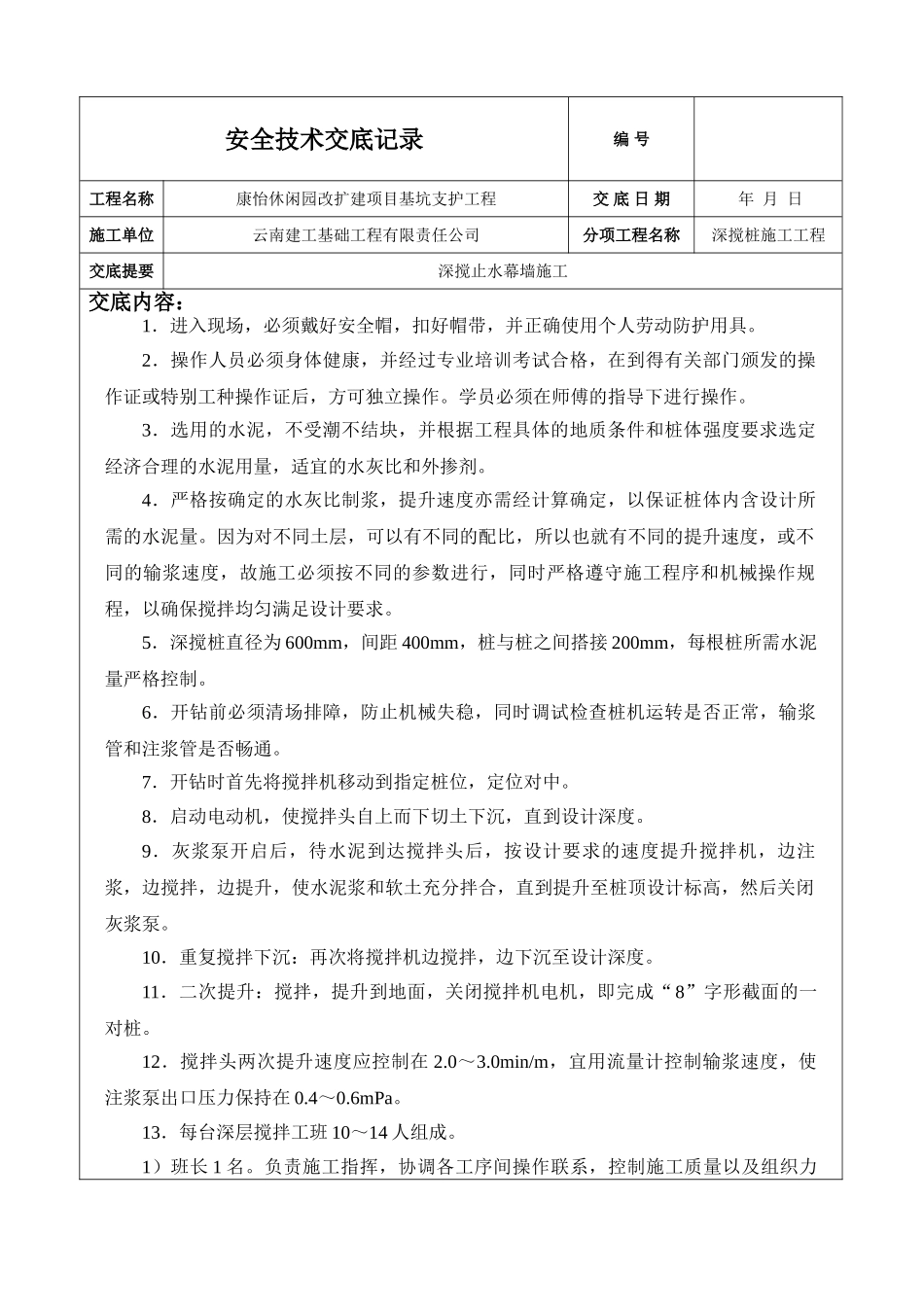

安全技术交底记录编 号工程名称康怡休闲园改扩建项目基坑支护工程交 底 日 期 年 月 日施工单位云南建工基础工程有限责任公司分项工程名称深搅桩施工工程交底提要深搅止水幕墙施工交底内容:1.进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具
2.操作人员必须身体健康,并经过专业培训考试合格,在到得有关部门颁发的操作证或特别工种操作证后,方可独立操作
学员必须在师傅的指导下进行操作
3.选用的水泥,不受潮不结块,并根据工程具体的地质条件和桩体强度要求选定经济合理的水泥用量,适宜的水灰比和外掺剂
4.严格按确定的水灰比制浆,提升速度亦需经计算确定,以保证桩体内含设计所需的水泥量
因为对不同土层,可以有不同的配比,所以也就有不同的提升速度,或不同的输浆速度,故施工必须按不同的参数进行,同时严格遵守施工程序和机械操作规程,以确保搅拌均匀满足设计要求
5.深搅桩直径为 600mm,间距 400mm,桩与桩之间搭接 200mm,每根桩所需水泥量严格控制
6.开钻前必须清场排障,防止机械失稳,同时调试检查桩机运转是否正常,输浆管和注浆管是否畅通
7.开钻时首先将搅拌机移动到指定桩位,定位对中
8.启动电动机,使搅拌头自上而下切土下沉,直到设计深度
9.灰浆泵开启后,待水泥到达搅拌头后,按设计要求的速度提升搅拌机,边注浆,边搅拌,边提升,使水泥浆和软土充分拌合,直到提升至桩顶设计标高,然后关闭灰浆泵
10.重复搅拌下沉:再次将搅拌机边搅拌,边下沉至设计深度
11.二次提升:搅拌,提升到地面,关闭搅拌机电机,即完成“8”字形截面的一对桩
12.搅拌头两次提升速度应控制在 2
0min/m,宜用流量计控制输浆速度,使注浆泵出口压力保持在 0
13.每台深层搅拌工班 10~14 人组成
1)班长 1 名
负责施工指挥,协调各工序间操作联系,控制施工质量以及组织
