安全技术交底记录 编号 12GCB—001工程名称选矿拜耳法系统分解降温设施分项工程名称混凝土灌注桩施工单位中色十二冶中州工程项目经理部交底日期2010-7-22交底提要安全施工注意事项交底内容:1、每日开工前应检测井下有无危害气体和不安全因素,孔深大于 10m 以及腐殖质土层较厚时,应有专门送风设备,风量不应小于 25L/S,向桩孔内作业面送入新奇空气
当桩孔内土层中含有害气体及有机物质较多时除加强通风外,还应对有害气体加强监测
2、桩孔口应严格管理,桩孔口应设置高于地面 200mm 的护板,防止地面石子或其他杂物等被踢入桩孔中
无关人员不得靠近桩孔口,桩孔口机械操作人员不准离开岗位
口袋内不得放置物品(如钥匙、钢笔、怀表、打火机、小型工具、玩物等),以防坠入桩孔中
3、桩孔下作业人员必须戴好安全帽
穿好绝缘胶鞋,桩孔口与下部作业人员应有可靠的联络设施
如桩孔口管理混乱,桩孔内应立即停止作业回到地面上
地面孔口作业人员需待井下作业人员上来后方可离岗
4、用常规法(包括先封底法)浇灌桩身混凝土,桩也上口必须密封(仅留漏斗口),其最大间隙不得超过3m,密封板及方木应有足够的强度,以确保下部作业人员安全
串筒应用 8 号镀锌铁丝加固扎牢,串筒下口应临时拉牢,防止串筒摆动伤人
密封后应加强向桩孔内送风,或在桩孔中密封平台上预设高度大于 1m的通风口
5、正常情况下,操作人员上下应乘坐吊篮或专用吊桶
开机人员应专机专人,并持证上岗,集中思想仔细注意桩孔内一切动态,电器开关不得离手
吊钩应有弹簧式脱钩装置,防止翻桶,翻篮,脱钩等恶性事故发生,严禁站在装渣桶边缘口上下
垂直运输机具和装置,必须配有自动卡紧保险装置
6、装渣桶,吊篮,吊桶上下用电动葫芦提放,上下应对准桩孔中心

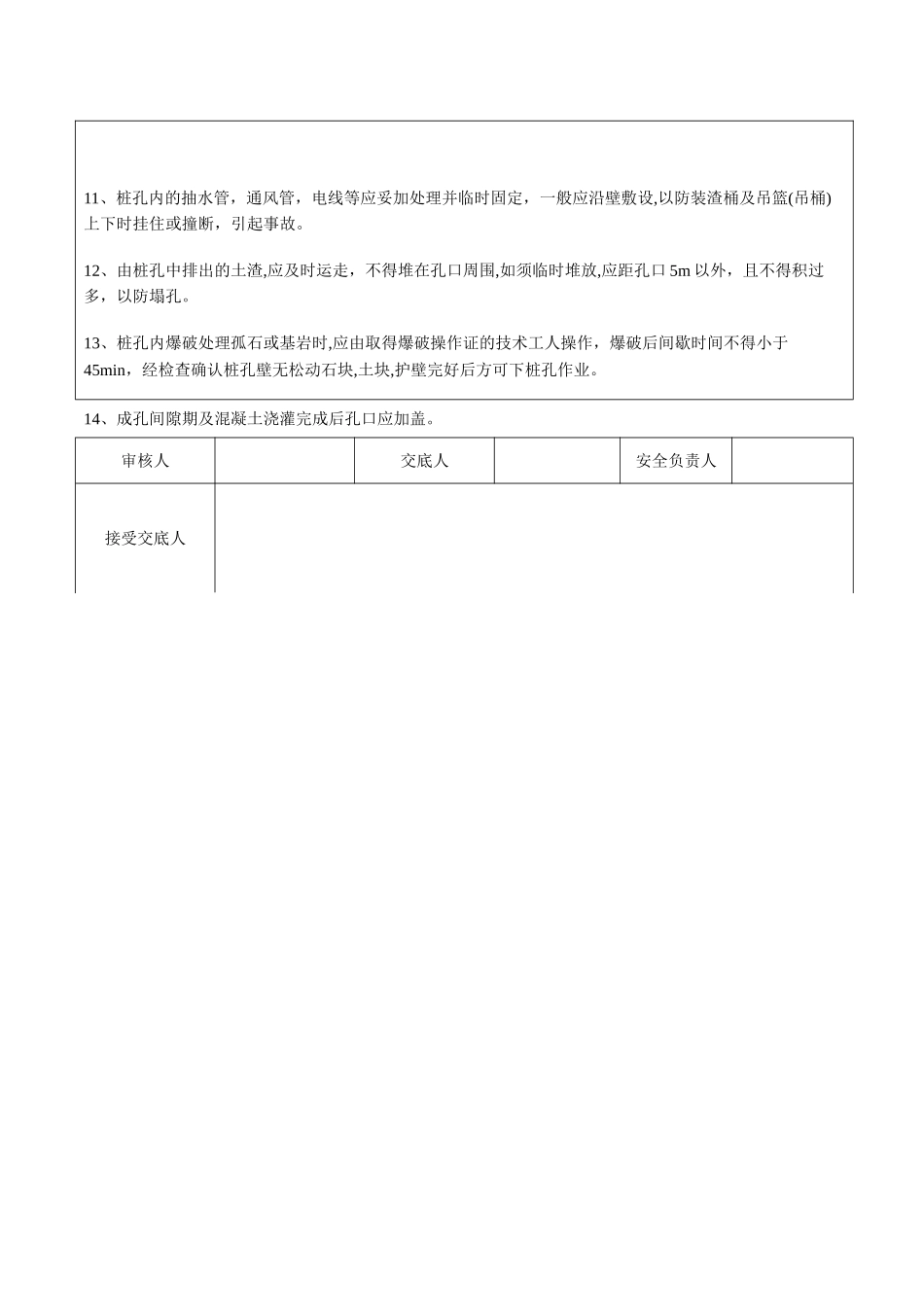

7、在任何情况下严禁提升设备超载运行,上下班前对提升架应进行检查,工作时发现异常情况应立即停止工作,找出原因,
