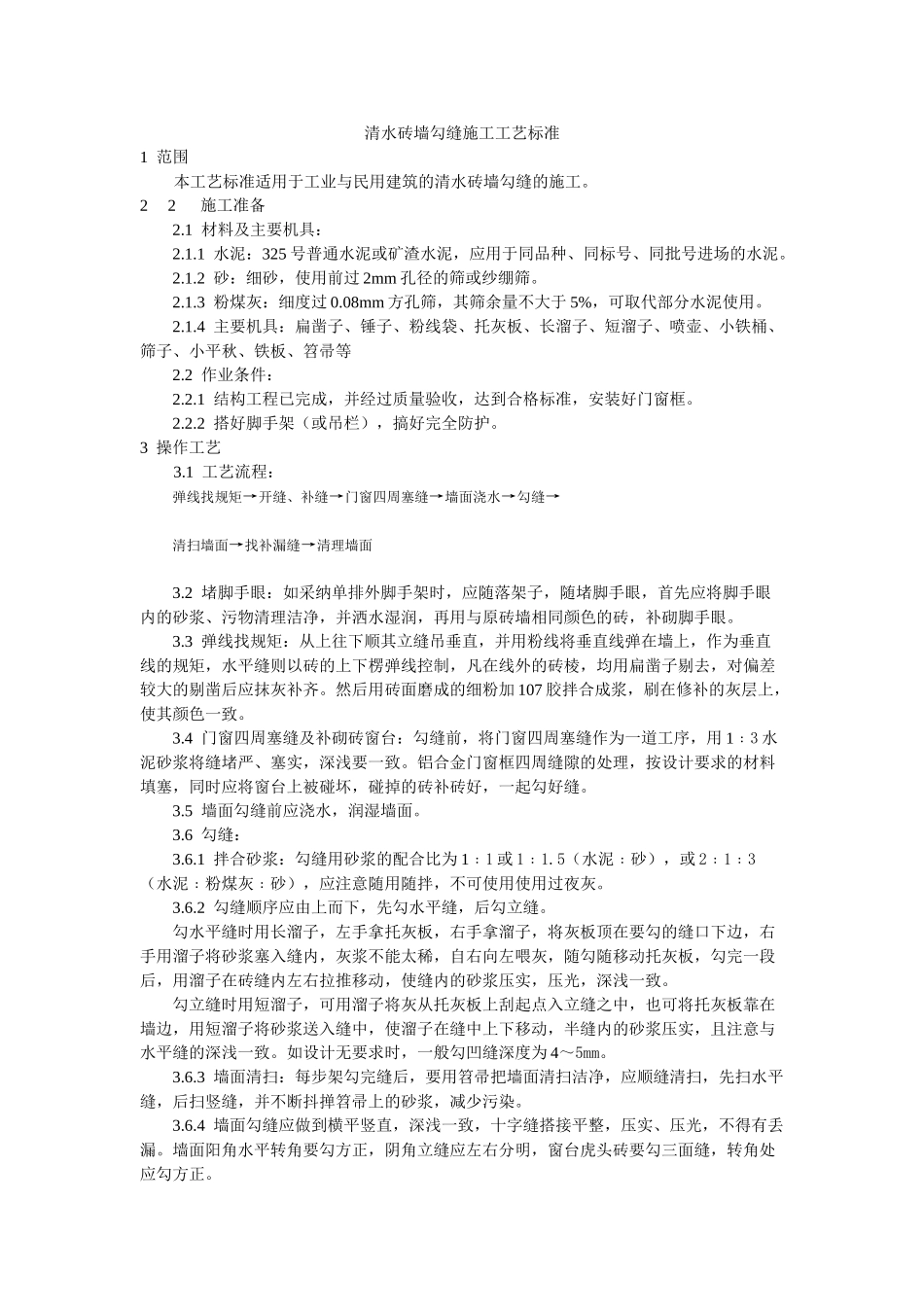

清水砖墙勾缝施工工艺标准1 范围本工艺标准适用于工业与民用建筑的清水砖墙勾缝的施工
22 施工准备2
1 材料及主要机具:2
1 水泥:325 号普通水泥或矿渣水泥,应用于同品种、同标号、同批号进场的水泥
2 砂:细砂,使用前过 2mm 孔径的筛或纱绷筛
3 粉煤灰:细度过 0
08mm 方孔筛,其筛余量不大于 5%,可取代部分水泥使用
4 主要机具:扁凿子、锤子、粉线袋、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、小平秋、铁板、笤帚等2
2 作业条件:2
1 结构工程已完成,并经过质量验收,达到合格标准,安装好门窗框
2 搭好脚手架(或吊栏),搞好完全防护
3 操作工艺3
1 工艺流程:弹线找规矩→开缝、补缝→门窗四周塞缝→墙面浇水→勾缝→ 清扫墙面→找补漏缝→清理墙面 3
2 堵脚手眼:如采纳单排外脚手架时,应随落架子,随堵脚手眼,首先应将脚手眼内的砂浆、污物清理洁净,并洒水湿润,再用与原砖墙相同颜色的砖,补砌脚手眼
3 弹线找规矩:从上往下顺其立缝吊垂直,并用粉线将垂直线弹在墙上,作为垂直线的规矩,水平缝则以砖的上下楞弹线控制,凡在线外的砖棱,均用扁凿子剔去,对偏差较大的剔凿后应抹灰补齐
然后用砖面磨成的细粉加 107 胶拌合成浆,刷在修补的灰层上,使其颜色一致
4 门窗四周塞缝及补砌砖窗台:勾缝前,将门窗四周塞缝作为一道工序,用 1﹕3 水泥砂浆将缝堵严、塞实,深浅要一致
铝合金门窗框四周缝隙的处理,按设计要求的材料填塞,同时应将窗台上被碰坏,碰掉的砖补砖好,一起勾好缝
5 墙面勾缝前应浇水,润湿墙面
6 勾缝:3
1 拌合砂浆:勾缝用砂浆的配合比为 1﹕1 或 1﹕1
5(水泥﹕砂),或 2﹕1﹕3(水泥﹕粉煤灰﹕砂),应注意随用随拌,不可使用使用过夜灰
2 勾缝顺序应由上而下,先勾水平缝,后勾立
