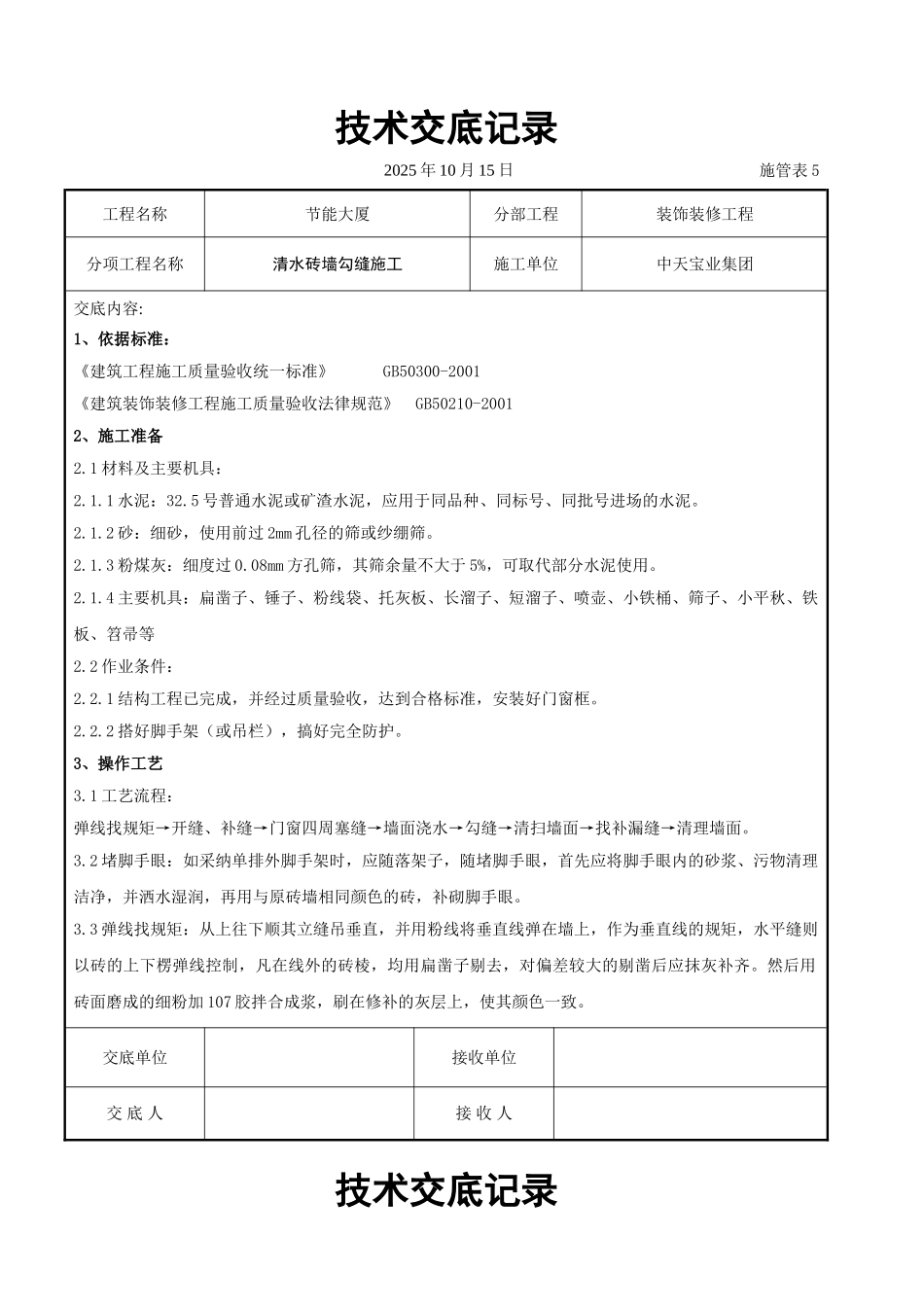

技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称清水砖墙勾缝施工施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收法律规范》 GB50210-20012、施工准备2
1 材料及主要机具:2
1 水泥:32
5 号普通水泥或矿渣水泥,应用于同品种、同标号、同批号进场的水泥
2 砂:细砂,使用前过 2mm 孔径的筛或纱绷筛
3 粉煤灰:细度过 0
08mm 方孔筛,其筛余量不大于 5%,可取代部分水泥使用
4 主要机具:扁凿子、锤子、粉线袋、托灰板、长溜子、短溜子、喷壶、小铁桶、筛子、小平秋、铁板、笤帚等2
2 作业条件:2
1 结构工程已完成,并经过质量验收,达到合格标准,安装好门窗框
2 搭好脚手架(或吊栏),搞好完全防护
3、操作工艺3
1 工艺流程:弹线找规矩→开缝、补缝→门窗四周塞缝→墙面浇水→勾缝→清扫墙面→找补漏缝→清理墙面
2 堵脚手眼:如采纳单排外脚手架时,应随落架子,随堵脚手眼,首先应将脚手眼内的砂浆、污物清理洁净,并洒水湿润,再用与原砖墙相同颜色的砖,补砌脚手眼
3 弹线找规矩:从上往下顺其立缝吊垂直,并用粉线将垂直线弹在墙上,作为垂直线的规矩,水平缝则以砖的上下楞弹线控制,凡在线外的砖棱,均用扁凿子剔去,对偏差较大的剔凿后应抹灰补齐
然后用砖面磨成的细粉加 107 胶拌合成浆,刷在修补的灰层上,使其颜色一致
交底单位接收单位交 底 人接 收 人技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称清水砖墙勾缝施工施工单位中天宝业集团交底内容:3
4 门窗四周塞缝及补砌砖窗台:勾缝前,将门窗四周塞缝作为一道工序,用 1﹕3 水泥
