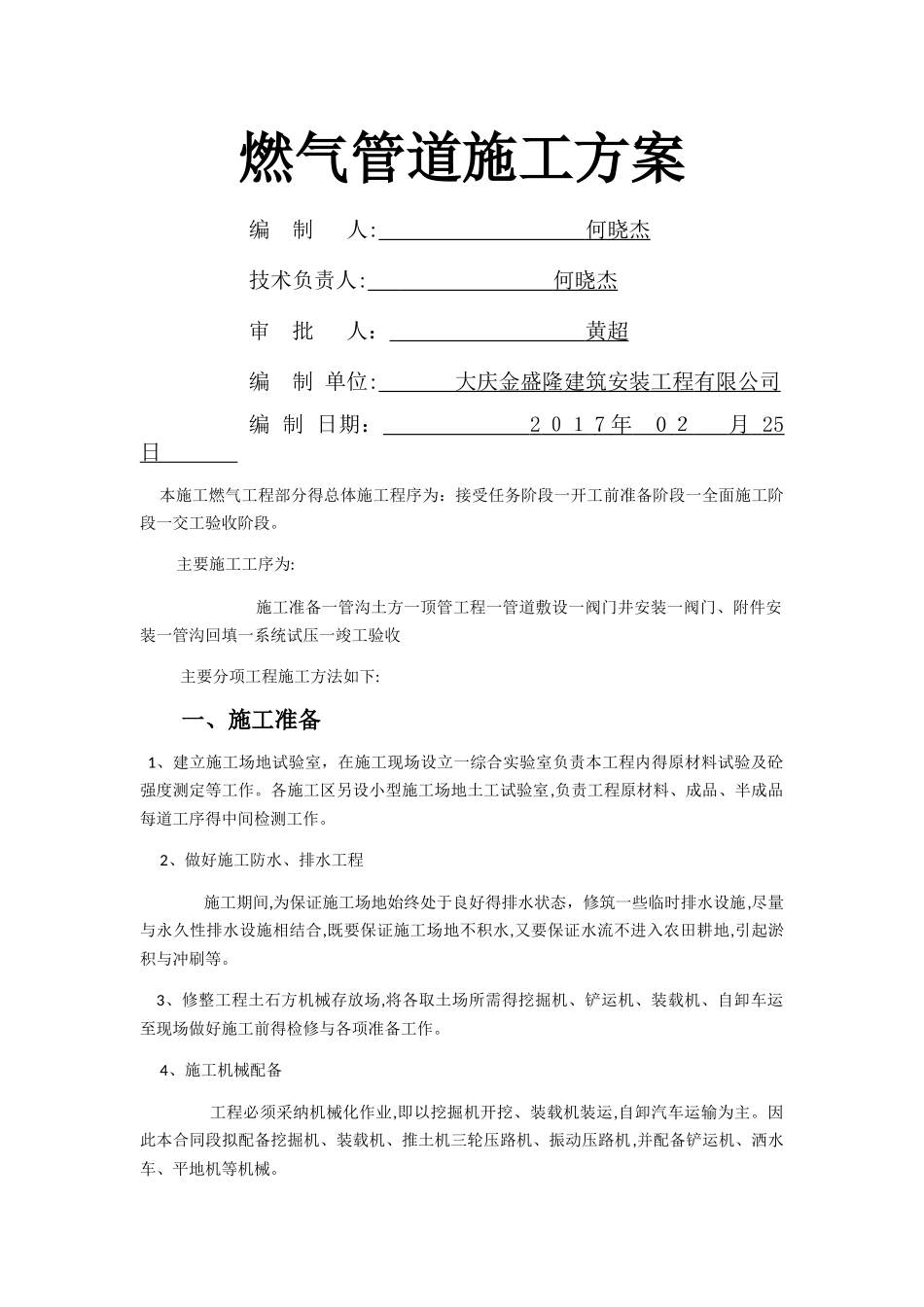

燃气管道施工方案编 制 人: 何晓杰 技术负责人: 何晓杰 审 批 人: 黄超 编 制 单位: 大庆金盛隆建筑安装 工程 有限公司 编 制 日期: 2 01 7 年 0 2 月 25 日 本施工燃气工程部分得总体施工程序为:接受任务阶段一开工前准备阶段一全面施工阶段一交工验收阶段
主要施工工序为: 施工准备一管沟土方一顶管工程一管道敷设一阀门井安装一阀门、附件安装一管沟回填一系统试压一竣工验收 主要分项工程施工方法如下: 一、施工准备 1、建立施工场地试验室,在施工现场设立一综合实验室负责本工程内得原材料试验及砼强度测定等工作
各施工区另设小型施工场地土工试验室,负责工程原材料、成品、半成品每道工序得中间检测工作
2、做好施工防水、排水工程 施工期间,为保证施工场地始终处于良好得排水状态,修筑一些临时排水设施,尽量与永久性排水设施相结合,既要保证施工场地不积水,又要保证水流不进入农田耕地,引起淤积与冲刷等
3、修整工程土石方机械存放场,将各取土场所需得挖掘机、铲运机、装载机、自卸车运至现场做好施工前得检修与各项准备工作
4、施工机械配备 工程必须采纳机械化作业,即以挖掘机开挖、装载机装运,自卸汽车运输为主
因此本合同段拟配备挖掘机、装载机、推土机三轮压路机、振动压路机,并配备铲运机、洒水车、平地机等机械

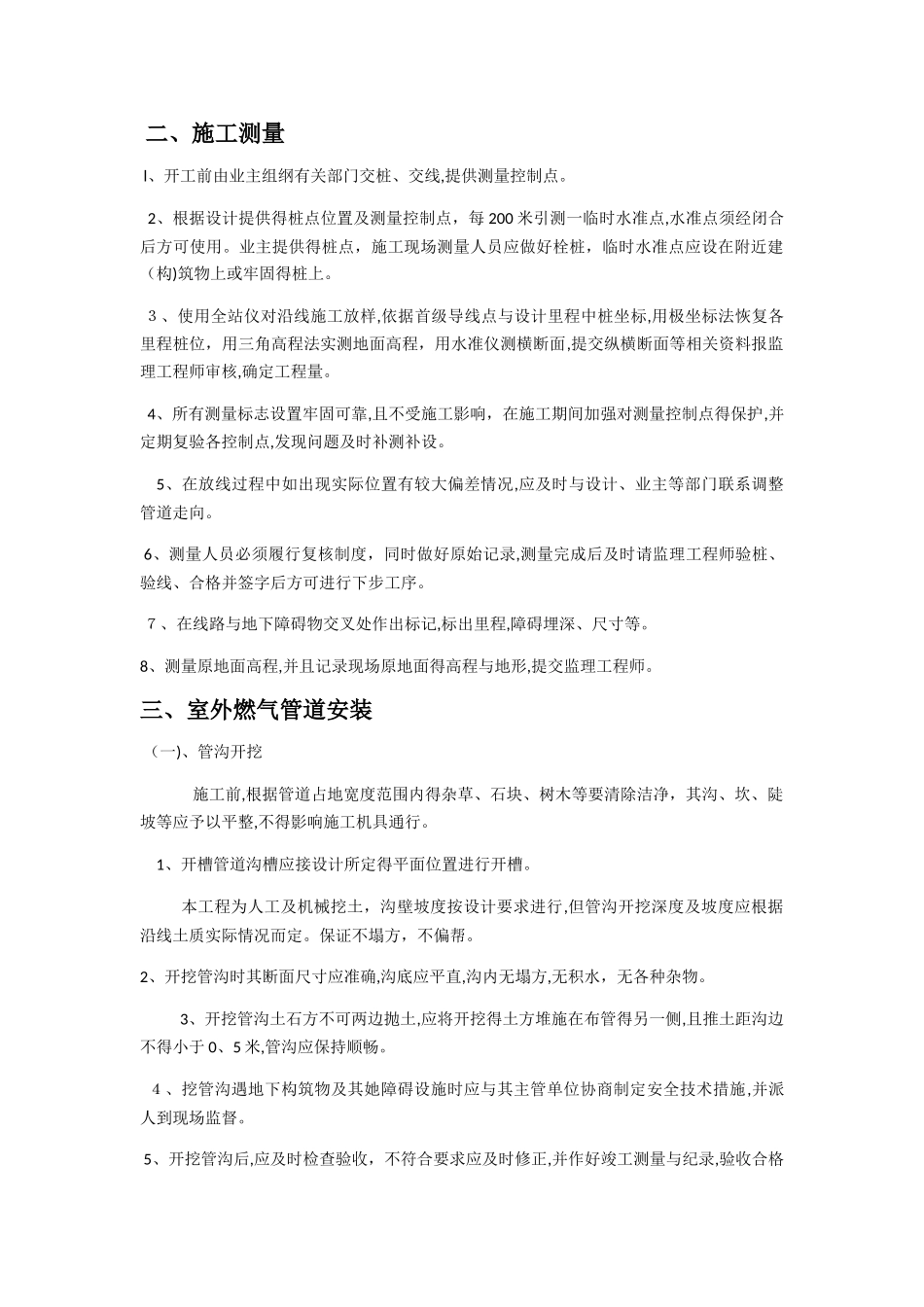

二、施工测量 l、开工前由业主组纲有关部门交桩、交线,提供测量控制点
2、根据设计提供得桩点位置及测量控制点,每 200 米引测一临时水准点,水准点须经闭合后方可使用
业主提供得桩点,施工现场测量人员应做好栓桩,临时水准点应设在附近建(构)筑物上或牢固得桩上
3、使用全站仪对沿线施工放样,依据首级导线点与设计里程中桩坐标,用极坐标法恢复各里程桩位,用三角高程法实测地面高程,用水准仪测横断面,提交纵横断面等相关资料报监理工程师审核,确定工程量

4、所有测量标志
