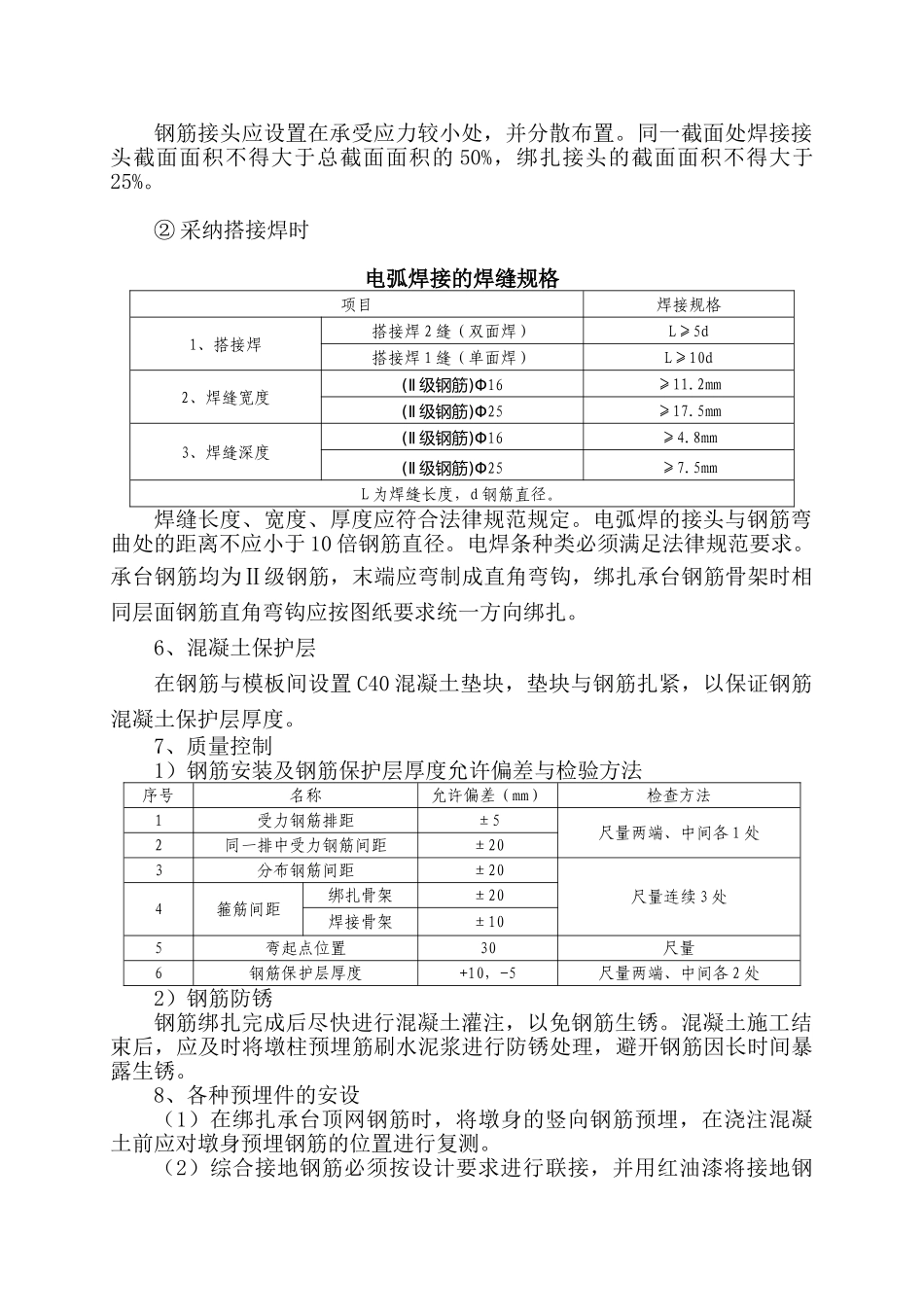

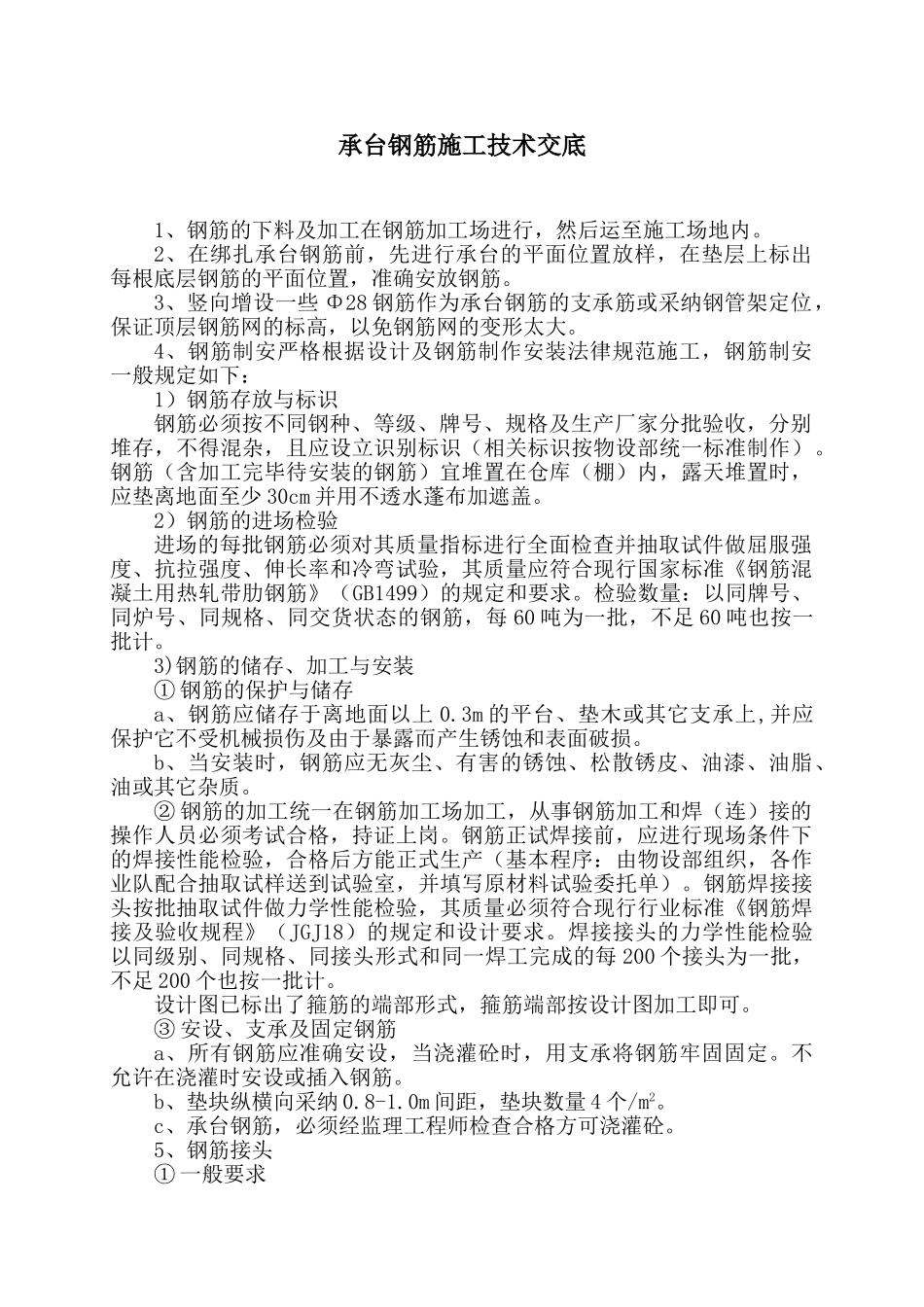

承台钢筋施工技术交底1、钢筋的下料及加工在钢筋加工场进行,然后运至施工场地内
2、在绑扎承台钢筋前,先进行承台的平面位置放样,在垫层上标出每根底层钢筋的平面位置,准确安放钢筋
3、竖向增设一些 Φ28 钢筋作为承台钢筋的支承筋或采纳钢管架定位,保证顶层钢筋网的标高,以免钢筋网的变形太大
4、钢筋制安严格根据设计及钢筋制作安装法律规范施工,钢筋制安一般规定如下:1)钢筋存放与标识钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立识别标识(相关标识按物设部统一标准制作)
钢筋(含加工完毕待安装的钢筋)宜堆置在仓库(棚)内,露天堆置时,应垫离地面至少 30cm 并用不透水蓬布加遮盖
2)钢筋的进场检验进场的每批钢筋必须对其质量指标进行全面检查并抽取试件做屈服强度、抗拉强度、伸长率和冷弯试验,其质量应符合现行国家标准《钢筋混凝土用热轧带肋钢筋》(GB1499)的规定和要求
检验数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每 60 吨为一批,不足 60 吨也按一批计
3)钢筋的储存、加工与安装① 钢筋的保护与储存a、钢筋应储存于离地面以上 0
3m 的平台、垫木或其它支承上,并应保护它不受机械损伤及由于暴露而产生锈蚀和表面破损
b、当安装时,钢筋应无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其它杂质
② 钢筋的加工统一在钢筋加工场加工,从事钢筋加工和焊(连)接的操作人员必须考试合格,持证上岗
钢筋正试焊接前,应进行现场条件下的焊接性能检验,合格后方能正式生产(基本程序:由物设部组织,各作业队配合抽取试样送到试验室,并填写原材料试验委托单)
钢筋焊接接头按批抽取试件做力学性能检验,其质量必须符合现行行业标准《钢筋焊接及验收规程》(JGJ18)的规定和设计要求
焊接接头的力学性能检验以同级别、同规格、同接头形式和同一焊工完成的每 200 个接头为
