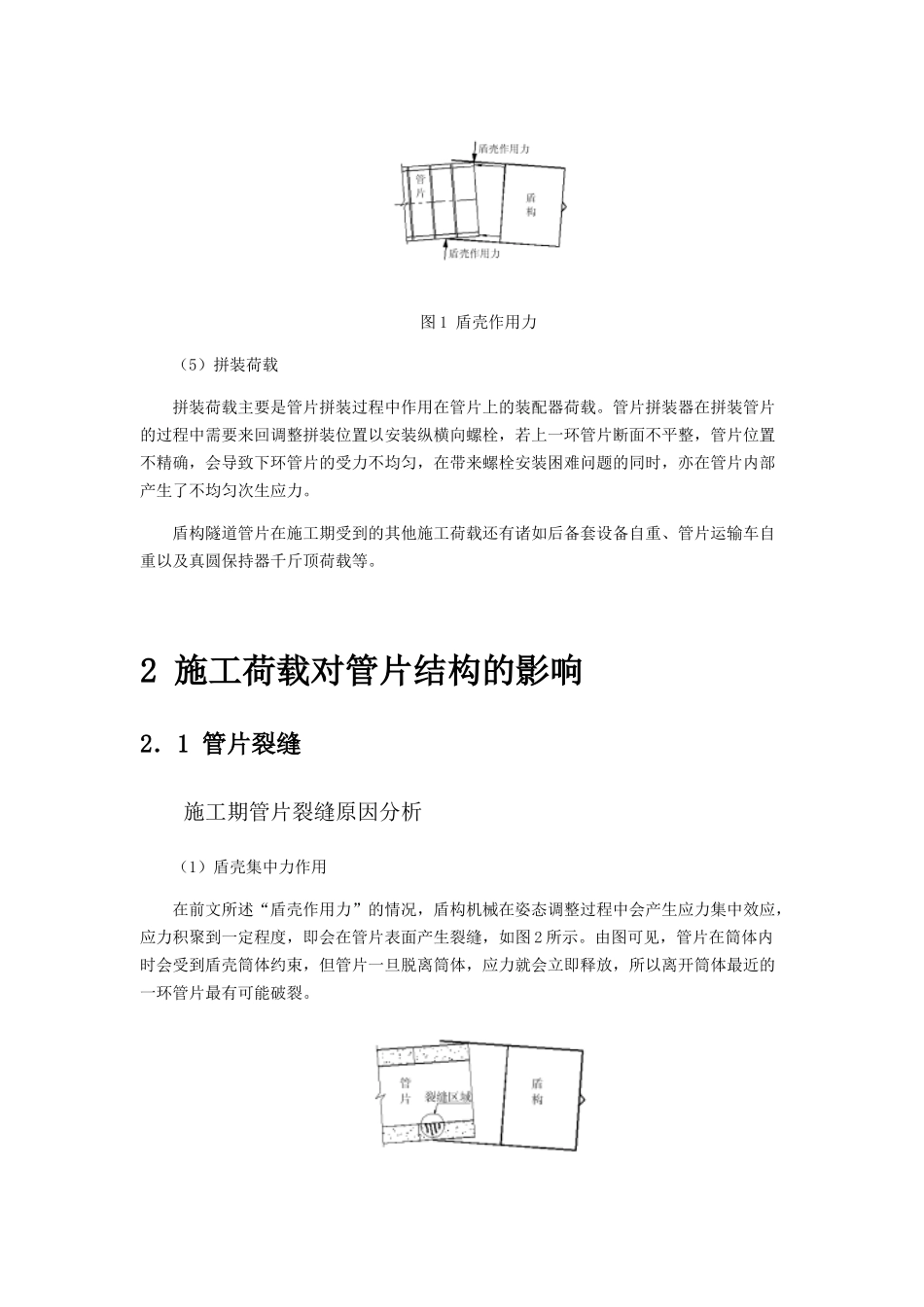

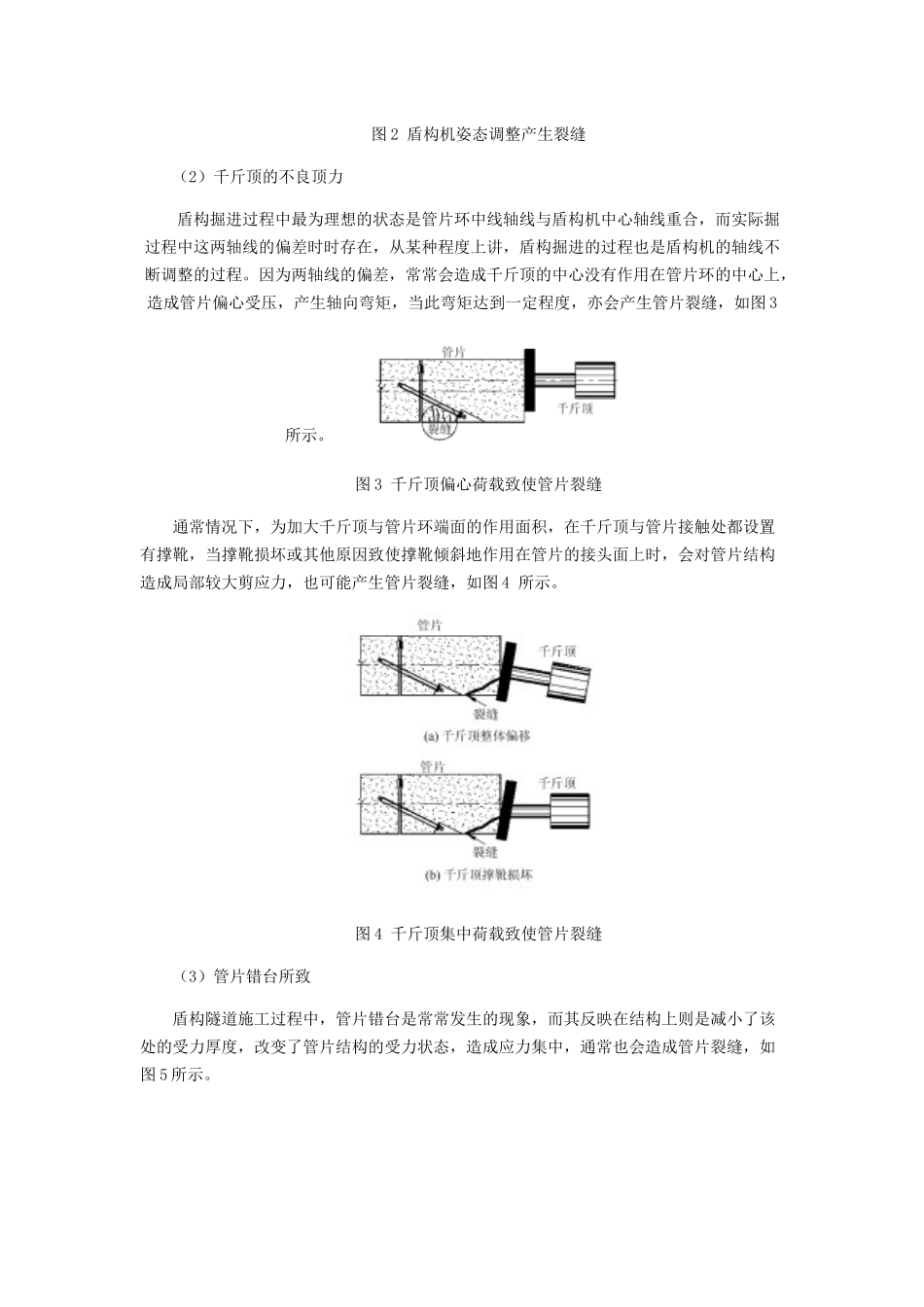

盾构隧道施工期管片开裂原因和相应对策1 施工阶段管片受力分析盾构隧道在施工过程中管片衬砌受到的主要荷载有千斤顶推力、注浆压力、上浮力、盾壳作用力、拼装荷载等
(1)千斤顶推力千斤顶推力是盾构隧道掘进的驱动力,它反过来作用在管片上,是施工过程中隧道衬砌在轴线方向最大的外力
在目前国内地铁盾构隧道施工中,淤泥质黏土层中总推力一般为 8~12 MN,细沙土地层中总推力为 12~15 MN,全断面砂土地层推力则为 15~20 MN,复合地层推力有时候达到 20 MN 以上,大型跨江海盾构隧道千斤顶推力通常都在30MN 以上
(2)注浆压力依据盾构工法的特性:拼装好的衬砌脱离盾尾后,由于盾壳原来占据的空间、为衬砌的拼装操作所留空隙、盾构推动时带走的部分粘附于盾壳上的土体所形成的空隙等,在衬砌环背面与实际开挖洞壁间存在环形空隙,使土体临时处于无支护状态,该空隙即为盾尾间隙
盾尾间隙的大小是由盾构钢壳的厚度和盾尾操作空间决定的,一般为 8~16 cm
盾构工法施工中,对盾尾间隙的处理,即壁后注浆是施工的关键
壁后注浆在填充盾尾间隙、加固土体的同时,对管片也产生了一定压力,该压力达到一定程度时,可能引起管片局部或整体上浮、错台、开裂、压碎或其他形式的破坏
(3)上浮力盾构隧道的壁后注入的水泥浆液一般需要 5~7h 的初凝时间,而通常情况下这期间盾构一直在向前掘进,假如周围地层满足一定条件,一定范围内的土体未能及时握裹住管片,那么在这几个小时内有一段管片是悬浮在注浆浆液中的(或者是水、泥浆等),这就产生了管片上浮力(浆液浮力扣除管片自重)
(4)盾壳作用力管片与盾壳之间存在着一定摩擦力,盾尾密封刷对管片环也存在一较为均匀的环向压力,一般情况下这些荷载不会对管片结构造成影响
但是,当盾构在曲线段掘进、纠偏,或者因其他原因造成盾构长时间停止掘进(造成盾构机“栽头”发生)时,盾壳对管片造成的荷载尤
