苏州港京杭运河高新港区码头一期工程水泥搅拌桩技术交底编制单位:中交二航局苏州港京杭运河高新港区码头一期工程项目经理部编制时间: 2025 年 11 月 水泥搅拌桩施工技术交底工程项目苏州港京杭运河高新港区码头一期工程工程部位件杂货码头地基交底对象上海协作队及项目部相关部门工程数量3996 根共计 9410m3 进度要求2025
1-2025
28质量《水运工程质量检测标准》JTS 257-2025标准施工工艺流程 一、概述本工程码头设计通过能力 429 万吨,共建 11 个泊位,其中 3 个 1000T 散杂货泊位、2个 1000T 件杂货泊位,6 个 500T 件杂货泊位(4 个钢材泊位、1 个木材泊位和 1 个件杂货泊位)
码头岸线总长 687 米,其中件杂货泊位岸线长度为 477 米,由于件杂货码头面门机荷载较大,为避开试用期沉降量过大,采纳水泥搅拌桩进行地基处理,桩径为φ500mm,桩长 12 米,采纳前密后疏梅花形布置,间距 0
9m,水泥搅拌桩共计 3996 根

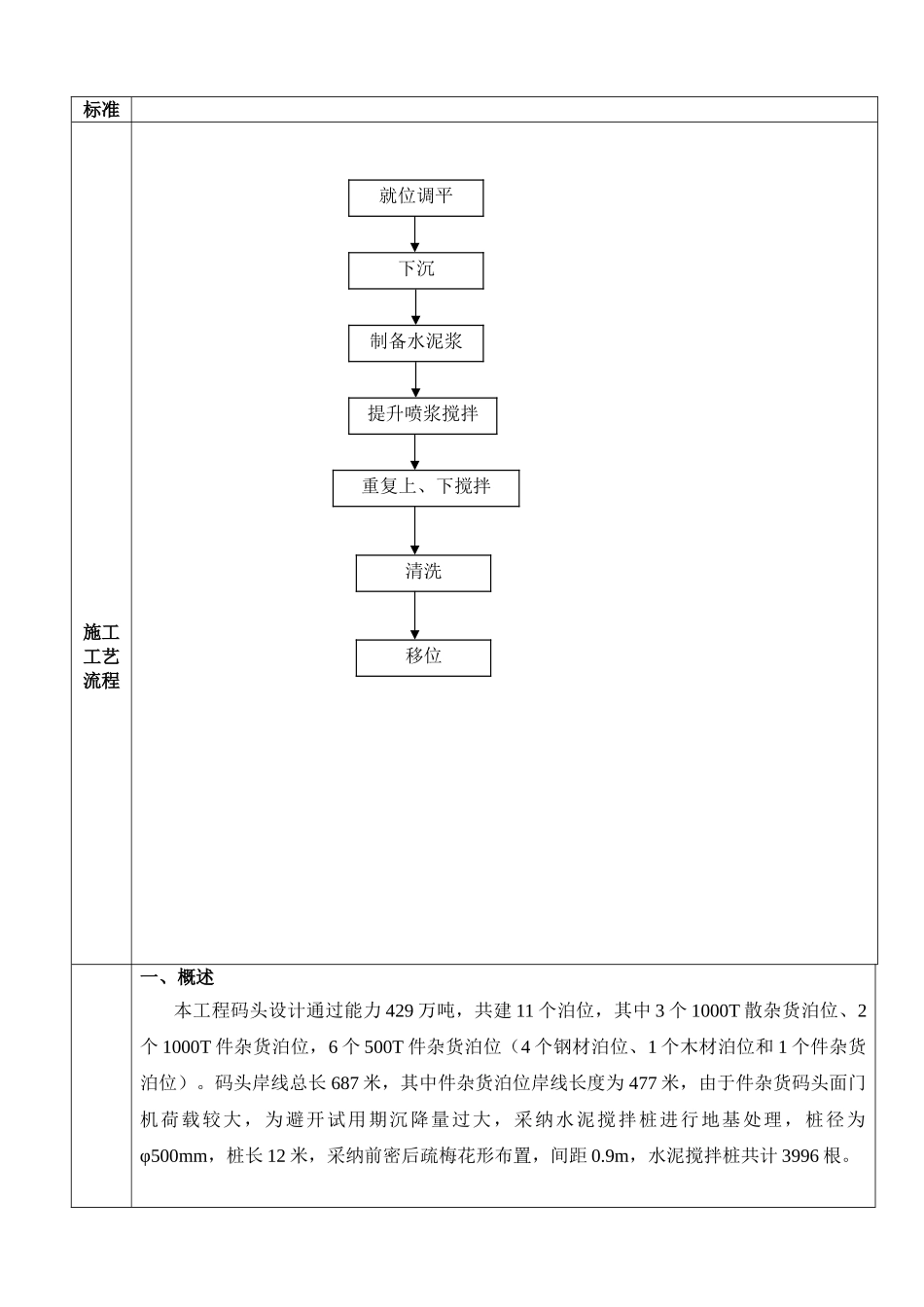

就位调平下沉制备水泥浆提升喷浆搅拌重复上、下搅拌清洗移位施工程序及技术操作要点二、施工方法及注意要点在软基加固范围内,挖除地表浮土和杂草,4#~11#泊位采纳水泥搅拌桩进行基础处理
水泥搅拌桩桩径为 φ500mm,桩长平均 12m,呈梅花形前疏后密布置,水泥采纳 32
5 级水泥掺入比为 15%,水泥搅拌桩(湿法)施工桩顶高程应控制在▽-3
60(为桩顶凿除后的高程)
水泥搅拌桩的 90 天龄期的桩身强度不应小于 1
2MPa,7(28)天强度不小于设计值的 30(70)%(施工前应先进行室内试验,强度不满足时可调整掺灰比)
水泥搅拌桩顶部采纳 30cm 厚碎石找平处理
水泥搅拌桩施工时应严格根据有关法律规范进行,特别应注意须重复搅拌(至少两次),确保搅拌均匀
1、操作方法(1)将深层搅拌机对
