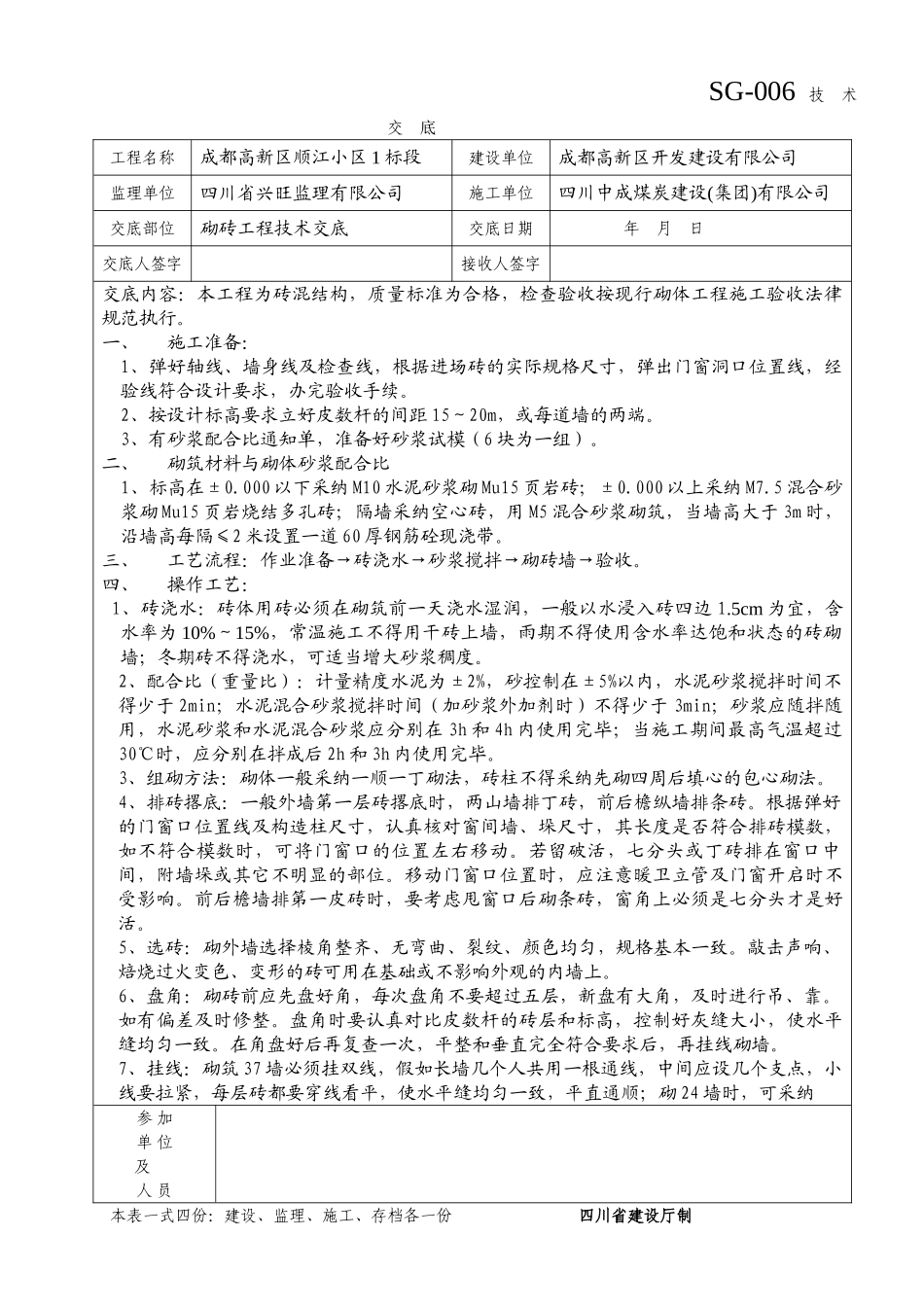

SG-006 技 术 交 底工程名称成都高新区顺江小区 1 标段 建设单位成都高新区开发建设有限公司监理单位四川省兴旺监理有限公司施工单位四川中成煤炭建设(集团)有限公司交底部位砌砖工程技术交底交底日期年 月 日交底人签字接收人签字交底内容:本工程为砖混结构,质量标准为合格,检查验收按现行砌体工程施工验收法律规范执行
一、施工准备:1、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完验收手续
2、按设计标高要求立好皮数杆的间距 15~20m,或每道墙的两端
3、有砂浆配合比通知单,准备好砂浆试模(6 块为一组)
二、砌筑材料与砌体砂浆配合比 1、标高在±0
000 以下采纳 M10 水泥砂浆砌 Mu15 页岩砖;±0
000 以上采纳 M7
5 混合砂浆砌 Mu15 页岩烧结多孔砖;隔墙采纳空心砖,用 M5 混合砂浆砌筑,当墙高大于 3m 时,沿墙高每隔≤2 米设置一道 60 厚钢筋砼现浇带
三、工艺流程:作业准备→砖浇水→砂浆搅拌→砌砖墙→验收
四、操作工艺: 1、砖浇水:砖体用砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1
5cm 为宜,含水率为 10%~15%,常温施工不得用干砖上墙,雨期不得使用含水率达饱和状态的砖砌墙;冬期砖不得浇水,可适当增大砂浆稠度
2、配合比(重量比):计量精度水泥为±2%,砂控制在±5%以内,水泥砂浆搅拌时间不得少于 2min;水泥混合砂浆搅拌时间(加砂浆外加剂时)不得少于 3min;砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在 3h 和 4h 内使用完毕;当施工期间最高气温超过30℃时,应分别在拌成后 2h 和 3h 内使用完毕
3、组砌方法:砌体一般采纳一顺一丁砌法,砖柱不得采纳先砌四周后填心的包心砌法
4、排砖撂底:一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖
