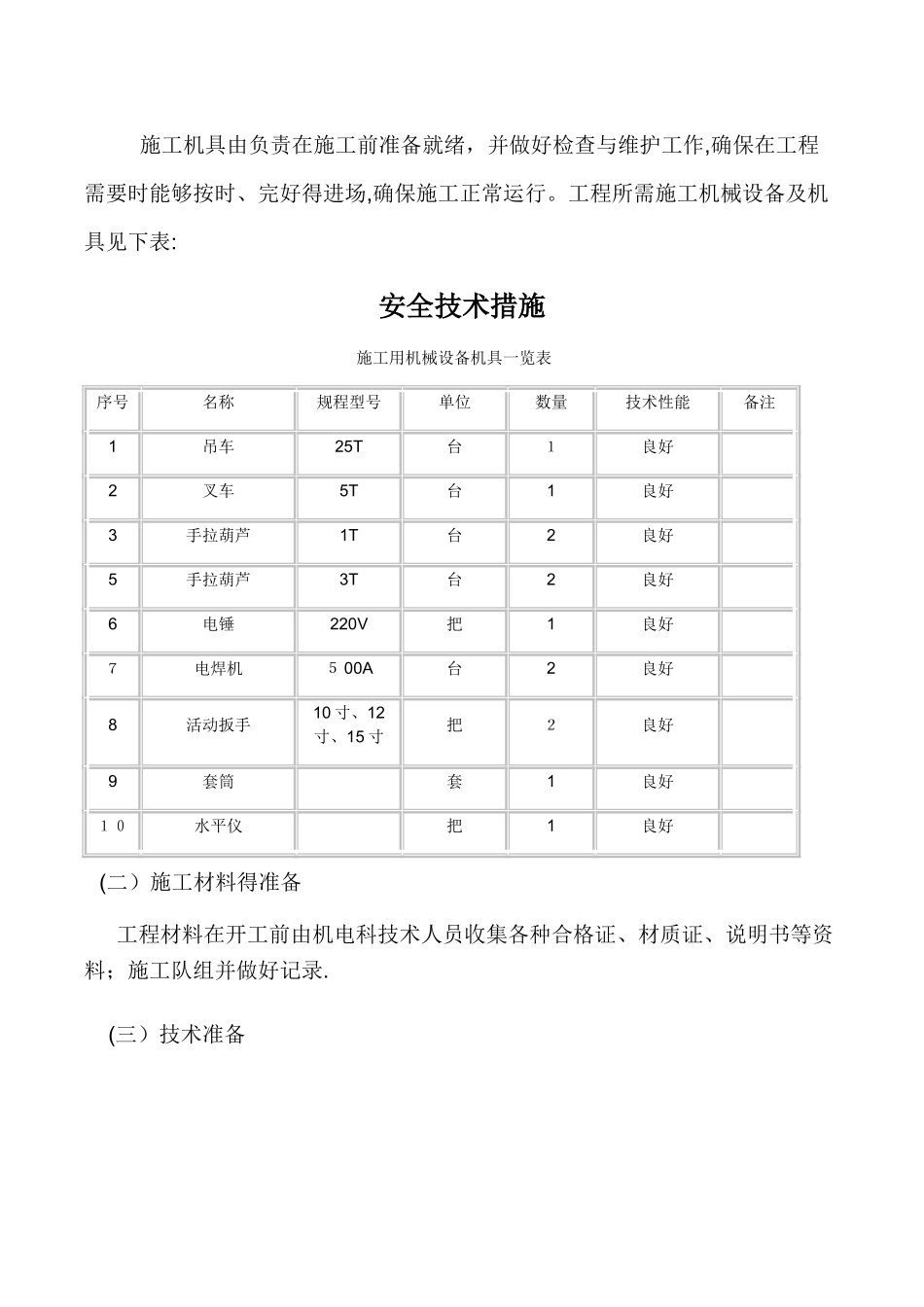

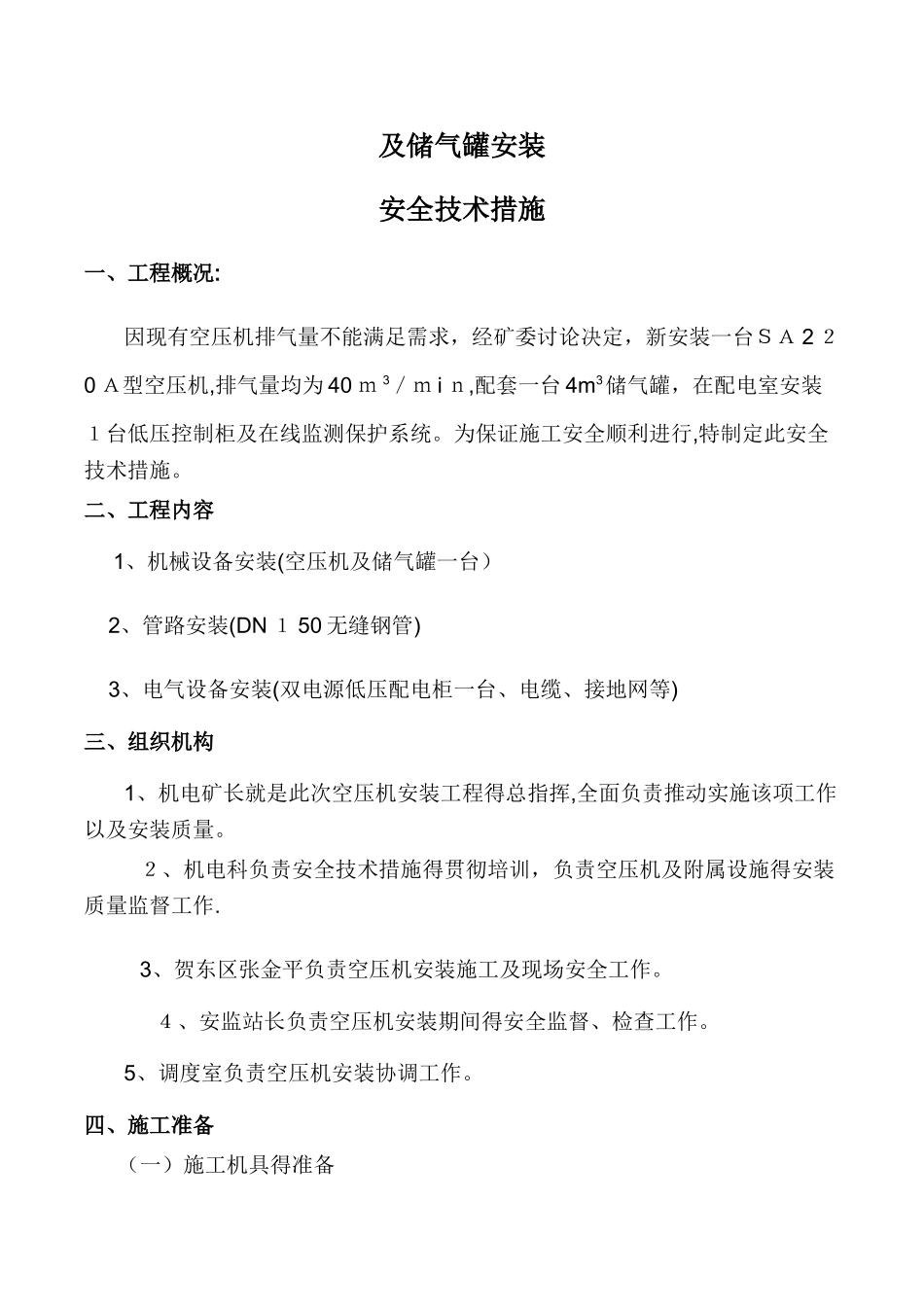

及储气罐安装安全技术措施一、工程概况: 因现有空压机排气量不能满足需求,经矿委讨论决定,新安装一台SA 2 20 A型空压机,排气量均为 40 m 3/m i n,配套一台 4m3储气罐,在配电室安装1台低压控制柜及在线监测保护系统。为保证施工安全顺利进行,特制定此安全技术措施。二、工程内容 1、机械设备安装(空压机及储气罐一台) 2、管路安装(DN 1 50 无缝钢管) 3、电气设备安装(双电源低压配电柜一台、电缆、接地网等)三、组织机构 1、机电矿长就是此次空压机安装工程得总指挥,全面负责推动实施该项工作以及安装质量。 2、机电科负责安全技术措施得贯彻培训,负责空压机及附属设施得安装质量监督工作. 3、贺东区张金平负责空压机安装施工及现场安全工作。 4、安监站长负责空压机安装期间得安全监督、检查工作。 5、调度室负责空压机安装协调工作。 四、施工准备 (一)施工机具得准备 施工机具由负责在施工前准备就绪,并做好检查与维护工作,确保在工程需要时能够按时、完好得进场,确保施工正常运行。工程所需施工机械设备及机具见下表: 安全技术措施施工用机械设备机具一览表 序号名称规程型号单位数量技术性能备注1吊车25T台1良好 2叉车5T台1良好 3手拉葫芦1T台2良好 5手拉葫芦3T台2良好 6电锤220V把1良好 7电焊机5 00A台2良好 8活动扳手10 寸、12寸、15 寸把2良好 9套筒 套1良好 10水平仪 把1良好 (二)施工材料得准备工程材料在开工前由机电科技术人员收集各种合格证、材质证、说明书等资料;施工队组并做好记录. (三)技术准备 由施工负责人组织参加施工技术人员、施工人员等熟悉图纸、审查图纸,在开工前由技术负责人向班组做好技术、安全、质量交底,掌握厂家提供得技术资料,明确相关法律规范及标准,以确保在施工中严格执行。五、施工步骤 施工步骤:设备运输与吊装—-—空气压缩机得安装—-—储气罐得安装—-—管路得安装-—-压缩空气站配电设备得安装 (一)空气压缩机得安装 1、空气压缩机安装在空压机房内,空气压缩机安装得纵、横中心线一致. 2、按图纸提交得纵、横向基准点,在设备安装基础上确定设备安装得纵、横向基点;按纵、横向基点测设出设备主体中心线及轮廓线,用墨线弹在基础表面; 3、用 20T 吊车将空压机吊运到安装基础上事先画好得设备轮廓线内,将空压机找平找正。 4、机体纵横向水平度严禁超过 0、2/1000。 校验方法:用框式水平仪检查。 5、机体安装...
