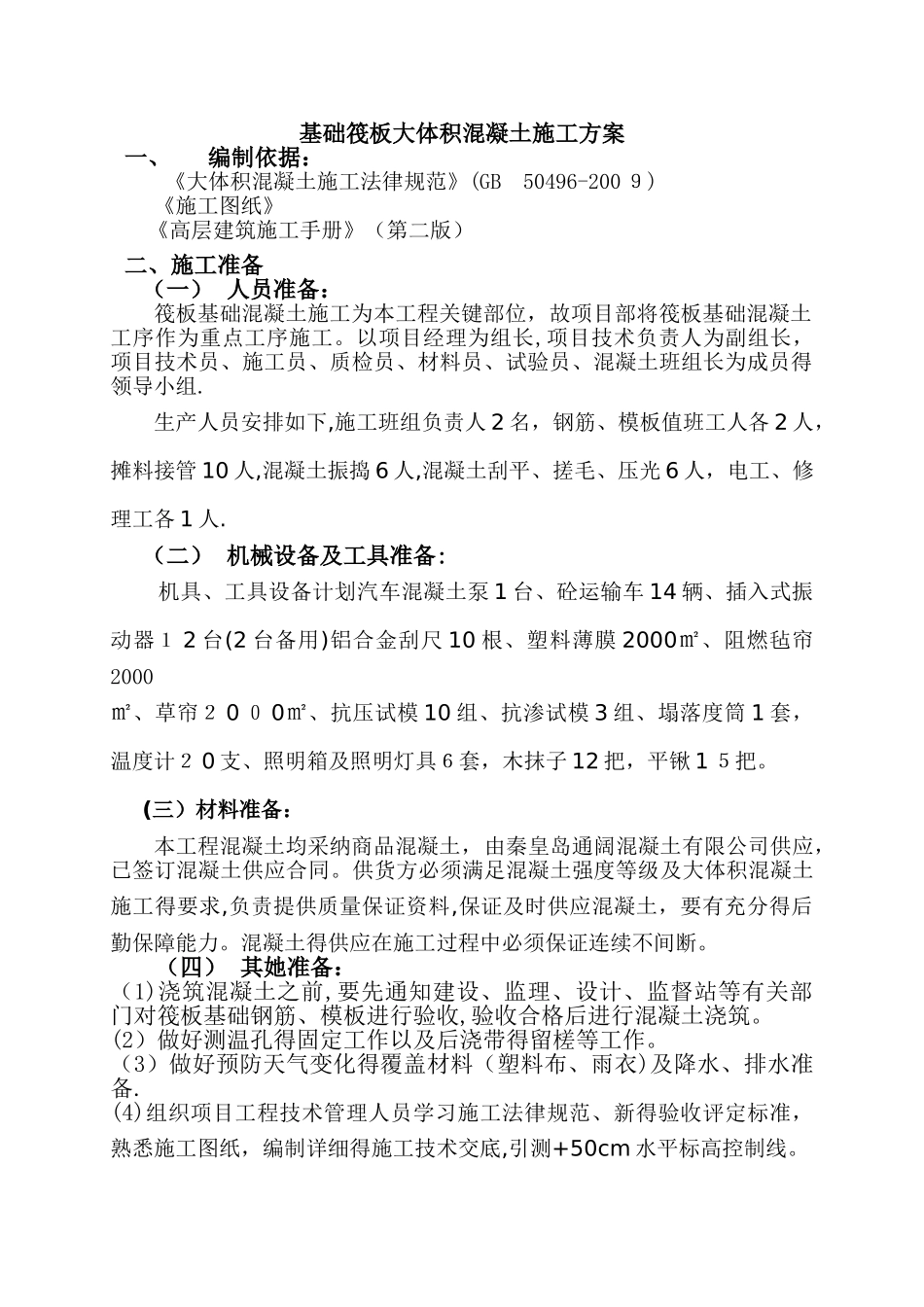

基础筏板大体积混凝土施工方案一、编制依据: 《大体积混凝土施工法律规范》(GB 50496-200 9)《施工图纸》《高层建筑施工手册》(第二版)二、施工准备(一) 人员准备:筏板基础混凝土施工为本工程关键部位,故项目部将筏板基础混凝土工序作为重点工序施工
以项目经理为组长,项目技术负责人为副组长,项目技术员、施工员、质检员、材料员、试验员、混凝土班组长为成员得领导小组
生产人员安排如下,施工班组负责人 2 名,钢筋、模板值班工人各 2 人,摊料接管 10 人,混凝土振捣 6 人,混凝土刮平、搓毛、压光 6 人,电工、修理工各 1 人
(二) 机械设备及工具准备: 机具、工具设备计划汽车混凝土泵 1 台、砼运输车 14 辆、插入式振动器1 2 台(2 台备用)铝合金刮尺 10 根、塑料薄膜 2000㎡、阻燃毡帘2000㎡、草帘2 0 0 0㎡、抗压试模 10 组、抗渗试模 3 组、塌落度筒 1 套,温度计2 0 支、照明箱及照明灯具6套,木抹子 12 把,平锹 1 5把
(三)材料准备:本工程混凝土均采纳商品混凝土,由秦皇岛通阔混凝土有限公司供应,已签订混凝土供应合同
供货方必须满足混凝土强度等级及大体积混凝土施工得要求,负责提供质量保证资料,保证及时供应混凝土,要有充分得后勤保障能力
混凝土得供应在施工过程中必须保证连续不间断
(四) 其她准备:(1)浇筑混凝土之前,要先通知建设、监理、设计、监督站等有关部门对筏板基础钢筋、模板进行验收,验收合格后进行混凝土浇筑
(2)做好测温孔得固定工作以及后浇带得留槎等工作
(3)做好预防天气变化得覆盖材料(塑料布、雨衣)及降水、排水准备
(4)组织项目工程技术管理人员学习施工法律规范、新得验收评定标准,熟悉施工图纸,编制详细得施工技术交底,引测+50cm 水平标高控制线

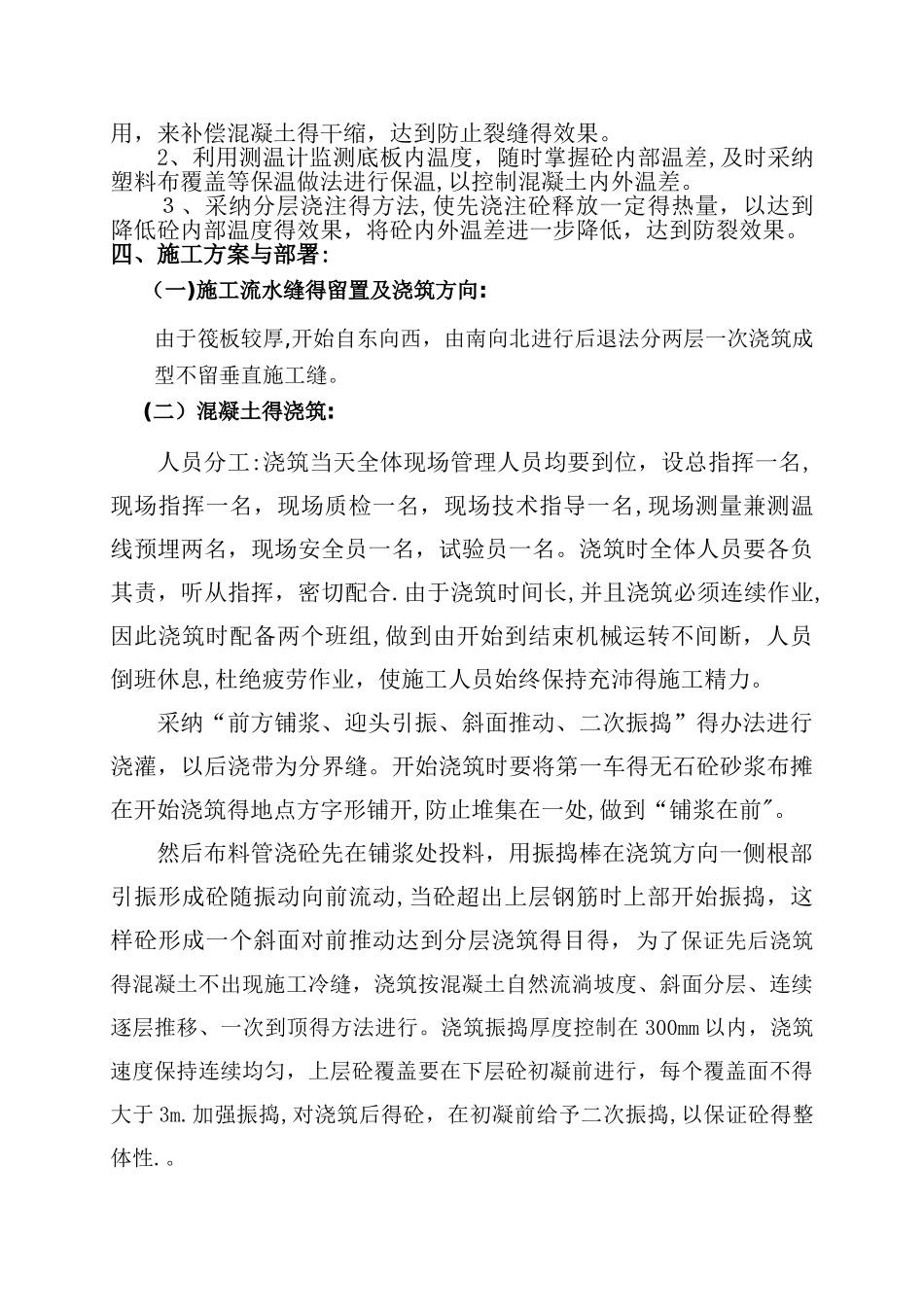

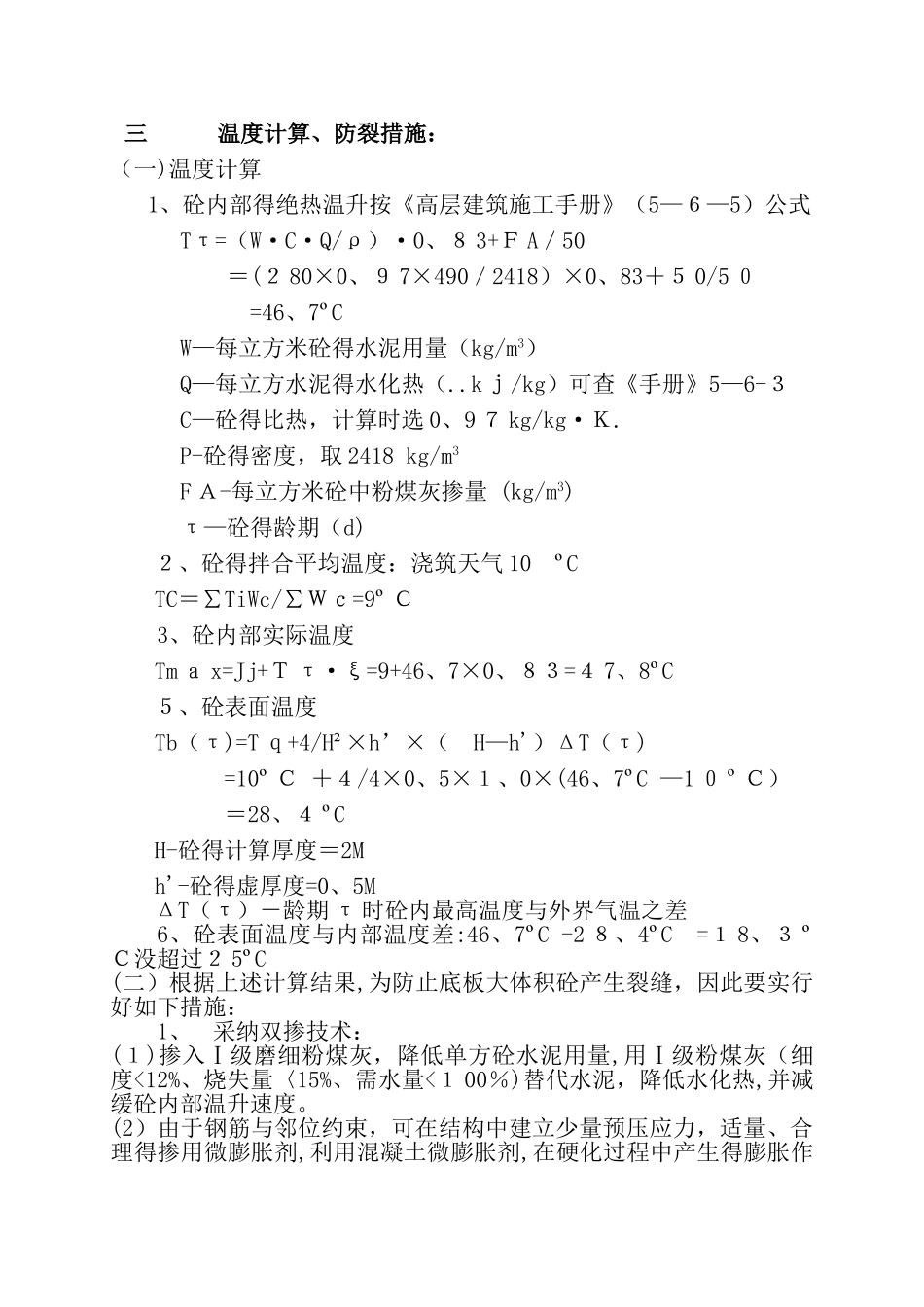

三 温度计算、防裂措施:(一)温度计算1、砼内部得绝热温升按《
