简单的监理月报

简单的监理月报_第1页
1/1

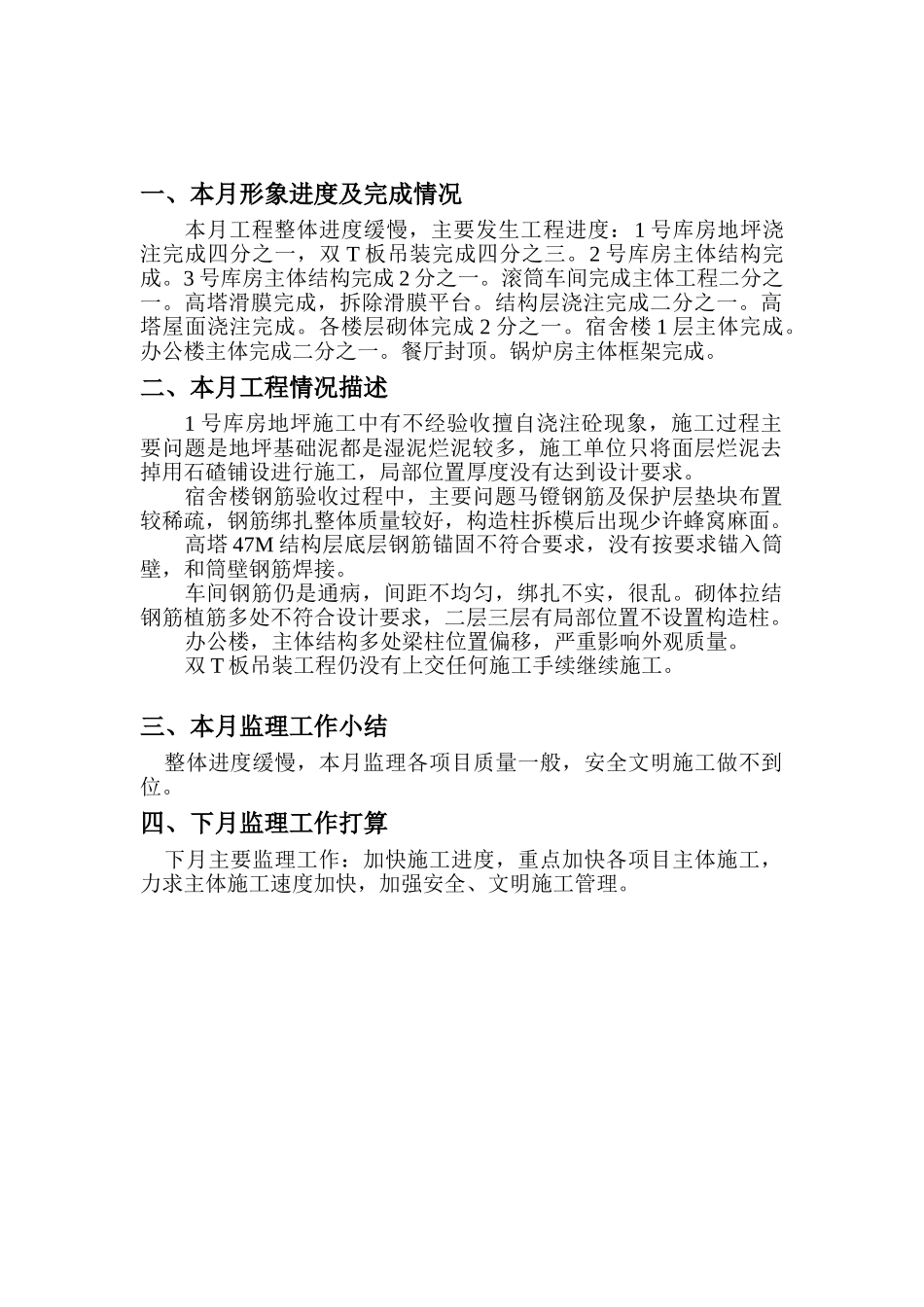

一、本月形象进度及完成情况本月工程整体进度缓慢,主要发生工程进度:1 号库房地坪浇注完成四分之一,双 T 板吊装完成四分之三。2 号库房主体结构完成。3 号库房主体结构完成 2 分之一。滚筒车间完成主体工程二分之一。高塔滑膜完成,拆除滑膜平台。结构层浇注完成二分之一。高塔屋面浇注完成。各楼层砌体完成 2 分之一。宿舍楼 1 层主体完成。办公楼主体完成二分之一。餐厅封顶。锅炉房主体框架完成。二、本月工程情况描述1 号库房地坪施工中有不经验收擅自浇注砼现象,施工过程主要问题是地坪基础泥都是湿泥烂泥较多,施工单位只将面层烂泥去掉用石碴铺设进行施工,局部位置厚度没有达到设计要求。宿舍楼钢筋验收过程中,主要问题马镫钢筋及保护层垫块布置较稀疏,钢筋绑扎整体质量较好,构造柱拆模后出现少许蜂窝麻面。高塔 47M 结构层底层钢筋锚固不符合要求,没有按要求锚入筒壁,和筒壁钢筋焊接。车间钢筋仍是通病,间距不均匀,绑扎不实,很乱。砌体拉结钢筋植筋多处不符合设计要求,二层三层有局部位置不设置构造柱。办公楼,主体结构多处梁柱位置偏移,严重影响外观质量。双 T 板吊装工程仍没有上交任何施工手续继续施工。三、本月监理工作小结 整体进度缓慢,本月监理各项目质量一般,安全文明施工做不到位。四、下月监理工作打算 下月主要监理工作:加快施工进度,重点加快各项目主体施工,力求主体施工速度加快,加强安全、文明施工管理。
