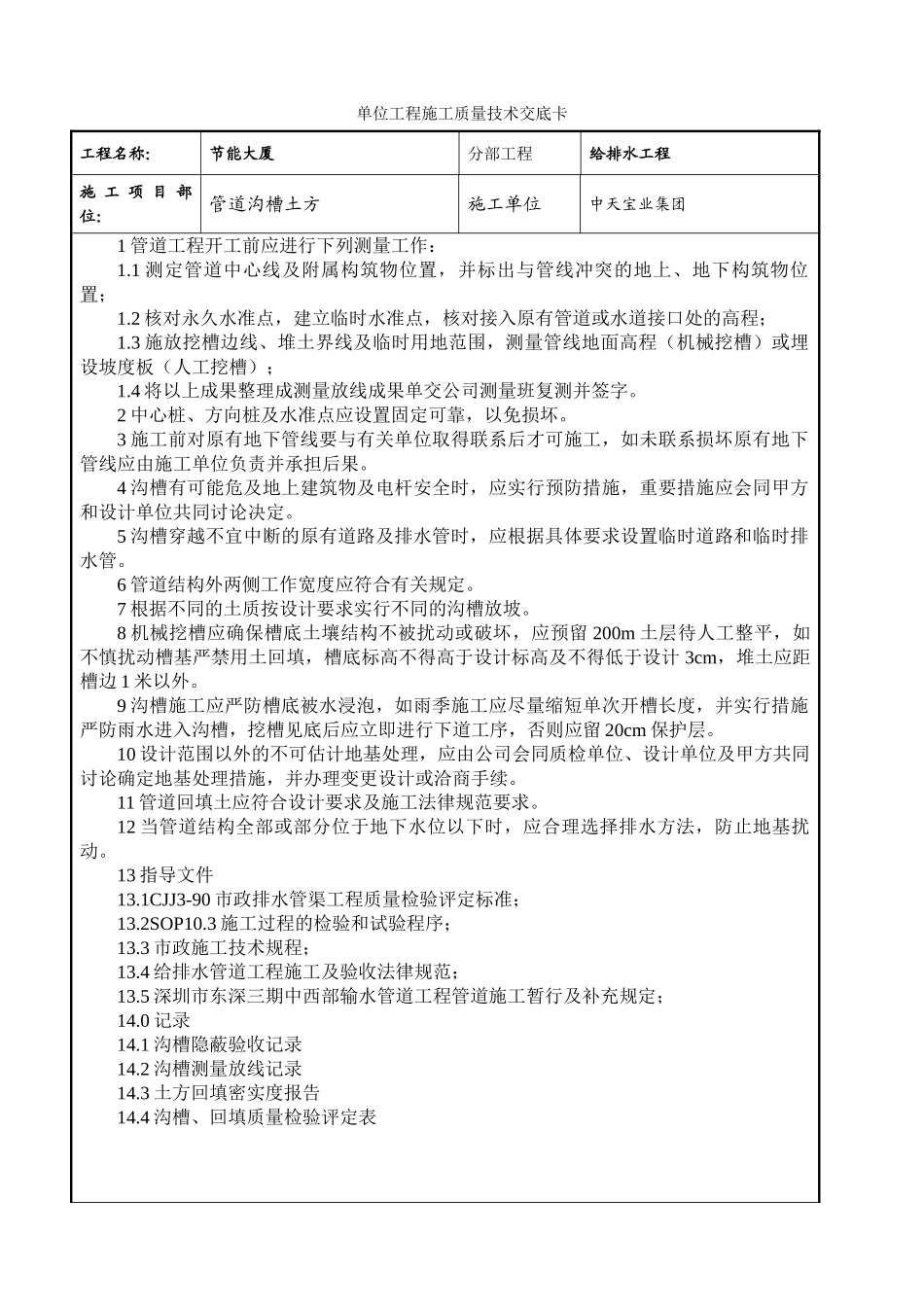

单位工程施工质量技术交底卡工程名称: 节能大厦分部工程给排水工程施 工 项 目 部位:管道沟槽土方施工单位中天宝业集团1 管道工程开工前应进行下列测量工作:1.1 测定管道中心线及附属构筑物位置,并标出与管线冲突的地上、地下构筑物位置;1.2 核对永久水准点,建立临时水准点,核对接入原有管道或水道接口处的高程;1.3 施放挖槽边线、堆土界线及临时用地范围,测量管线地面高程(机械挖槽)或埋设坡度板(人工挖槽);1.4 将以上成果整理成测量放线成果单交公司测量班复测并签字。2 中心桩、方向桩及水准点应设置固定可靠,以免损坏。3 施工前对原有地下管线要与有关单位取得联系后才可施工,如未联系损坏原有地下管线应由施工单位负责并承担后果。4 沟槽有可能危及地上建筑物及电杆安全时,应实行预防措施,重要措施应会同甲方和设计单位共同讨论决定。5 沟槽穿越不宜中断的原有道路及排水管时,应根据具体要求设置临时道路和临时排水管。6 管道结构外两侧工作宽度应符合有关规定。7 根据不同的土质按设计要求实行不同的沟槽放坡。8 机械挖槽应确保槽底土壤结构不被扰动或破坏,应预留 200m 土层待人工整平,如不慎扰动槽基严禁用土回填,槽底标高不得高于设计标高及不得低于设计 3cm,堆土应距槽边 1 米以外。9 沟槽施工应严防槽底被水浸泡,如雨季施工应尽量缩短单次开槽长度,并实行措施严防雨水进入沟槽,挖槽见底后应立即进行下道工序,否则应留 20cm 保护层。10 设计范围以外的不可估计地基处理,应由公司会同质检单位、设计单位及甲方共同讨论确定地基处理措施,并办理变更设计或洽商手续。11 管道回填土应符合设计要求及施工法律规范要求。12 当管道结构全部或部分位于地下水位以下时,应合理选择排水方法,防止地基扰动。13 指导文件13.1CJJ3-90 市政排水管渠工程质量检验评定标准;13.2SOP10.3 施工过程的检验和试验程序;13.3 市政施工技术规程;13.4 给排水管道工程施工及验收法律规范;13.5 深圳市东深三期中西部输水管道工程管道施工暂行及补充规定;14.0 记录14.1 沟槽隐蔽验收记录14.2 沟槽测量放线记录14.3 土方回填密实度报告14.4 沟槽、回填质量检验评定表承接人:(签名) 年 月 日 交底单位或部位: 交底人:(签名) 年 月 日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道沟槽土方交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
