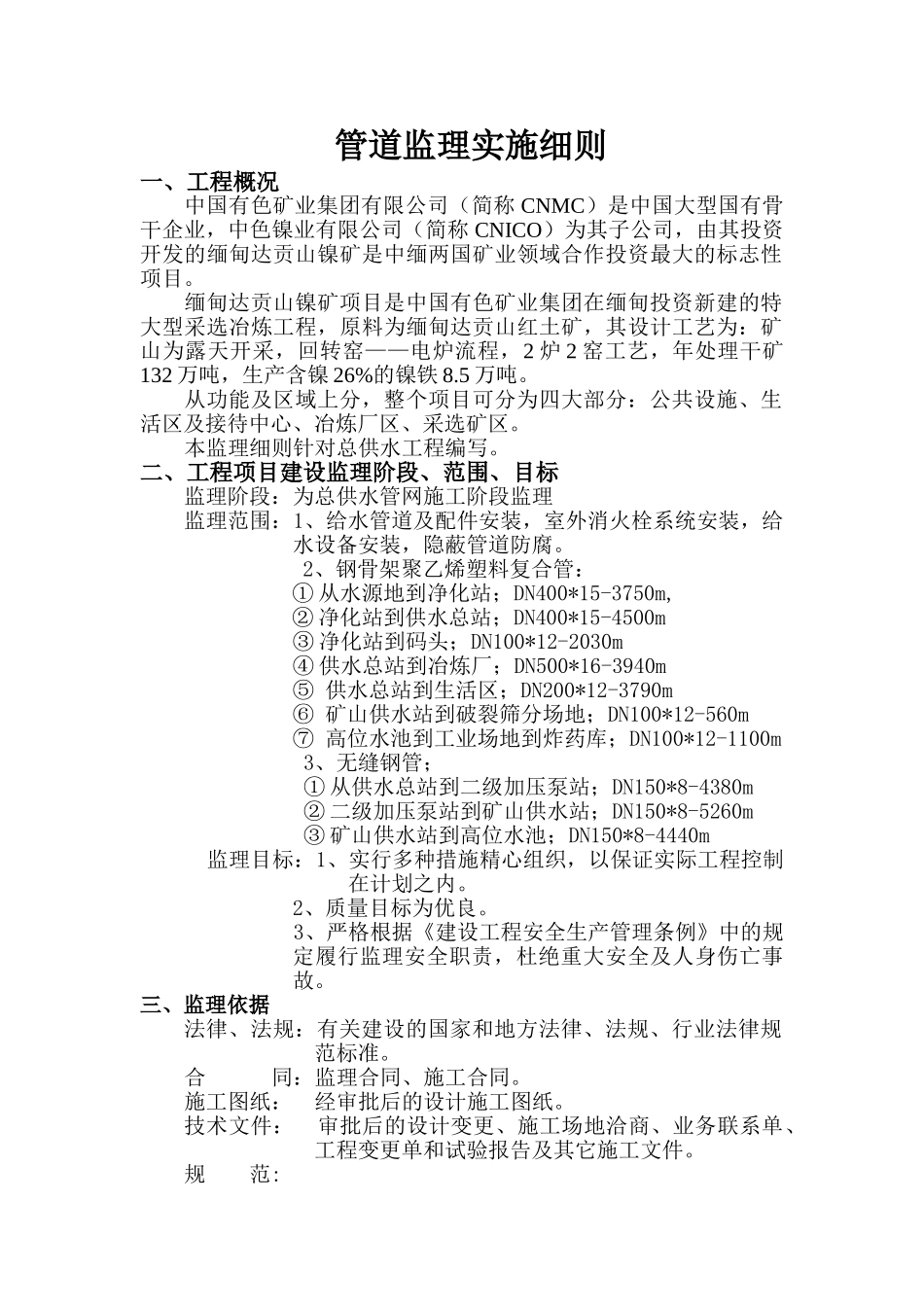

管道监理实施细则一、工程概况中国有色矿业集团有限公司(简称 CNMC)是中国大型国有骨干企业,中色镍业有限公司(简称 CNICO)为其子公司,由其投资开发的缅甸达贡山镍矿是中缅两国矿业领域合作投资最大的标志性项目
缅甸达贡山镍矿项目是中国有色矿业集团在缅甸投资新建的特大型采选冶炼工程,原料为缅甸达贡山红土矿,其设计工艺为:矿山为露天开采,回转窑——电炉流程,2 炉 2 窑工艺,年处理干矿132 万吨,生产含镍 26%的镍铁 8
从功能及区域上分,整个项目可分为四大部分:公共设施、生活区及接待中心、冶炼厂区、采选矿区
本监理细则针对总供水工程编写
二、工程项目建设监理阶段、范围、目标监理阶段:为总供水管网施工阶段监理监理范围:1、给水管道及配件安装,室外消火栓系统安装,给水设备安装,隐蔽管道防腐
2、钢骨架聚乙烯塑料复合管: ① 从水源地到净化站;DN400*15-3750m,② 净化站到供水总站;DN400*15-4500m ③ 净化站到码头;DN100*12-2030m ④ 供水总站到冶炼厂;DN500*16-3940m ⑤ 供水总站到生活区;DN200*12-3790m ⑥ 矿山供水站到破裂筛分场地;DN100*12-560m ⑦ 高位水池到工业场地到炸药库;DN100*12-1100m 3、无缝钢管; ① 从供水总站到二级加压泵站;DN150*8-4380m ② 二级加压泵站到矿山供水站;DN150*8-5260m ③ 矿山供水站到高位水池;DN150*8-4440m监理目标:1、实行多种措施精心组织,以保证实际工程控制在计划之内
2、质量目标为优良
3、严格根据《建设工程安全生产管理条例》中的规定履行监理安全职责,杜绝重大安全及人身伤亡事故
三、监理依据法律、法规:有关建设的国家和地方法律、法规、行业法律规范标准
合 同:监理合同、施工合同
