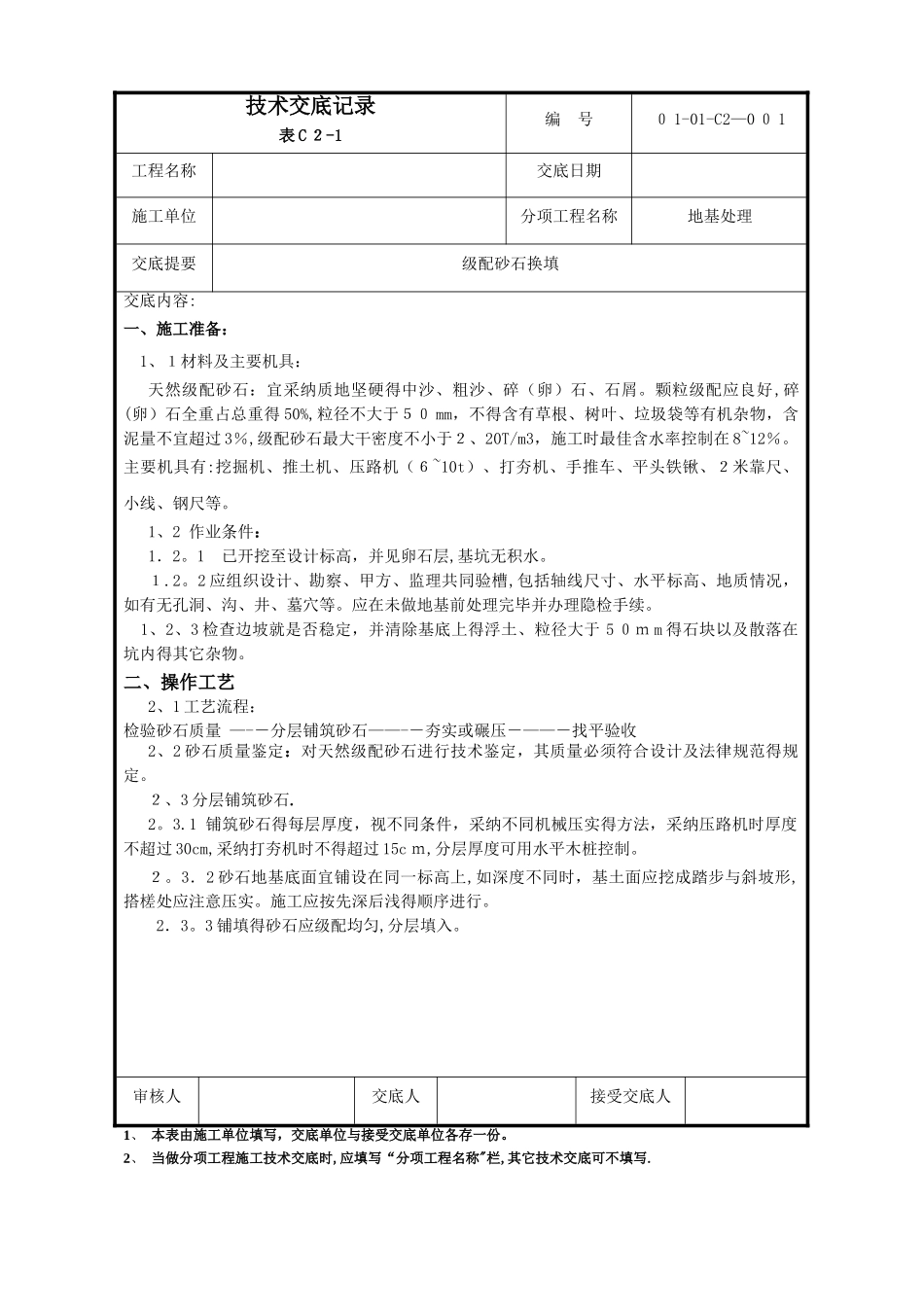

技术交底记录表 C 2-1编 号0 1-01-C2—0 0 1工程名称交底日期施工单位分项工程名称地基处理交底提要级配砂石换填交底内容:一、施工准备:1、1材料及主要机具:天然级配砂石:宜采纳质地坚硬得中沙、粗沙、碎(卵)石、石屑
颗粒级配应良好,碎(卵)石全重占总重得 50%,粒径不大于50 mm,不得含有草根、树叶、垃圾袋等有机杂物,含泥量不宜超过 3%,级配砂石最大干密度不小于2、20T/m3,施工时最佳含水率控制在 8~12%
主要机具有:挖掘机、推土机、压路机(6~10t)、打夯机、手推车、平头铁锹、2米靠尺、小线、钢尺等
1、2 作业条件:1.2
1 已开挖至设计标高,并见卵石层,基坑无积水
2 应组织设计、勘察、甲方、监理共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等
应在未做地基前处理完毕并办理隐检手续
1、2、3 检查边坡就是否稳定,并清除基底上得浮土、粒径大于 5 0m m 得石块以及散落在坑内得其它杂物

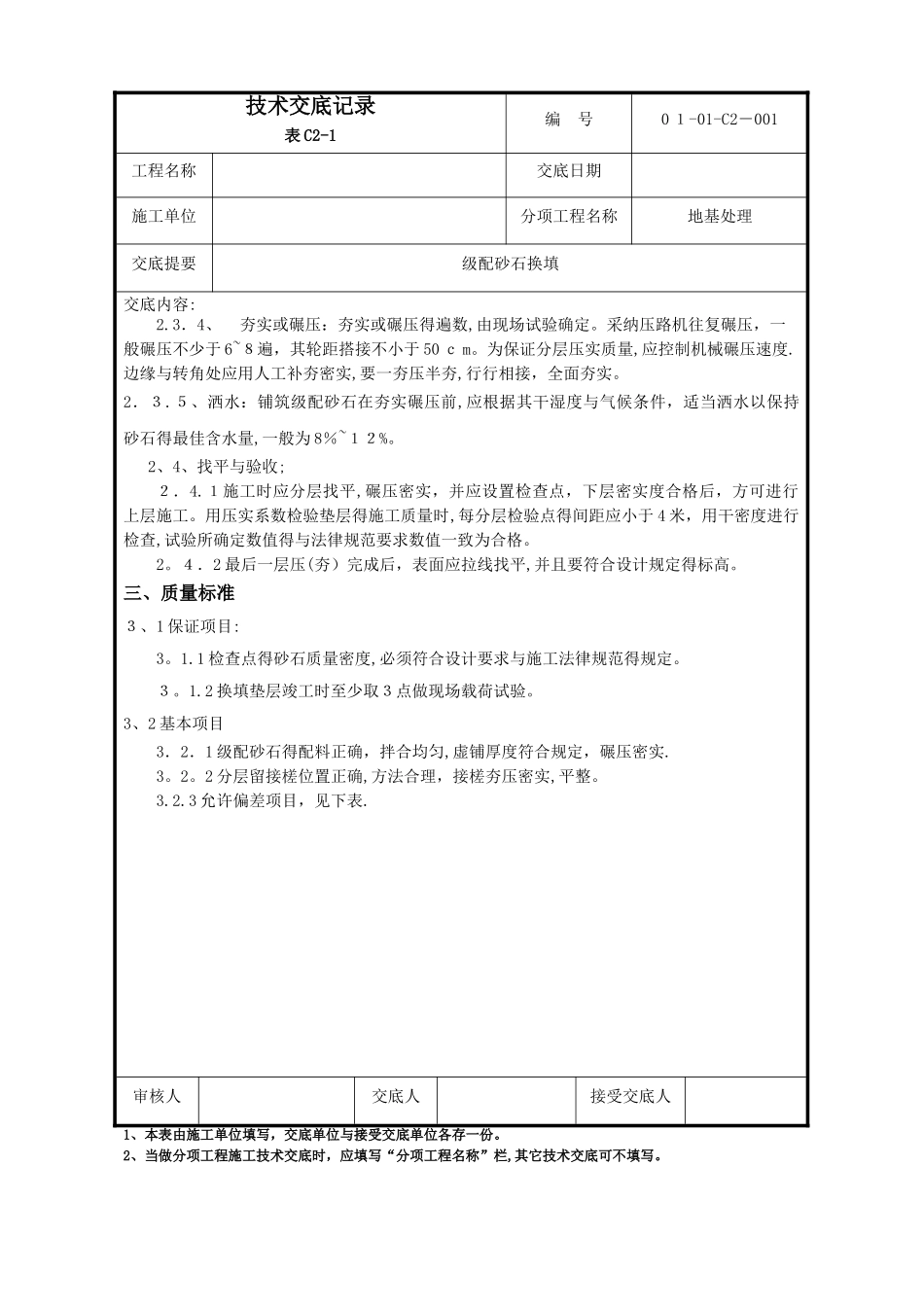

二、操作工艺2、1 工艺流程:检验砂石质量 —--分层铺筑砂石——--夯实或碾压-——-找平验收2、2 砂石质量鉴定:对天然级配砂石进行技术鉴定,其质量必须符合设计及法律规范得规定
2、3 分层铺筑砂石
1 铺筑砂石得每层厚度,视不同条件,采纳不同机械压实得方法,采纳压路机时厚度不超过 30cm,采纳打夯机时不得超过 15c m,分层厚度可用水平木桩控制
3.2 砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步与斜坡形,搭槎处应注意压实
施工应按先深后浅得顺序进行
3 铺填得砂石应级配均匀,分层填入
审核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各存一份

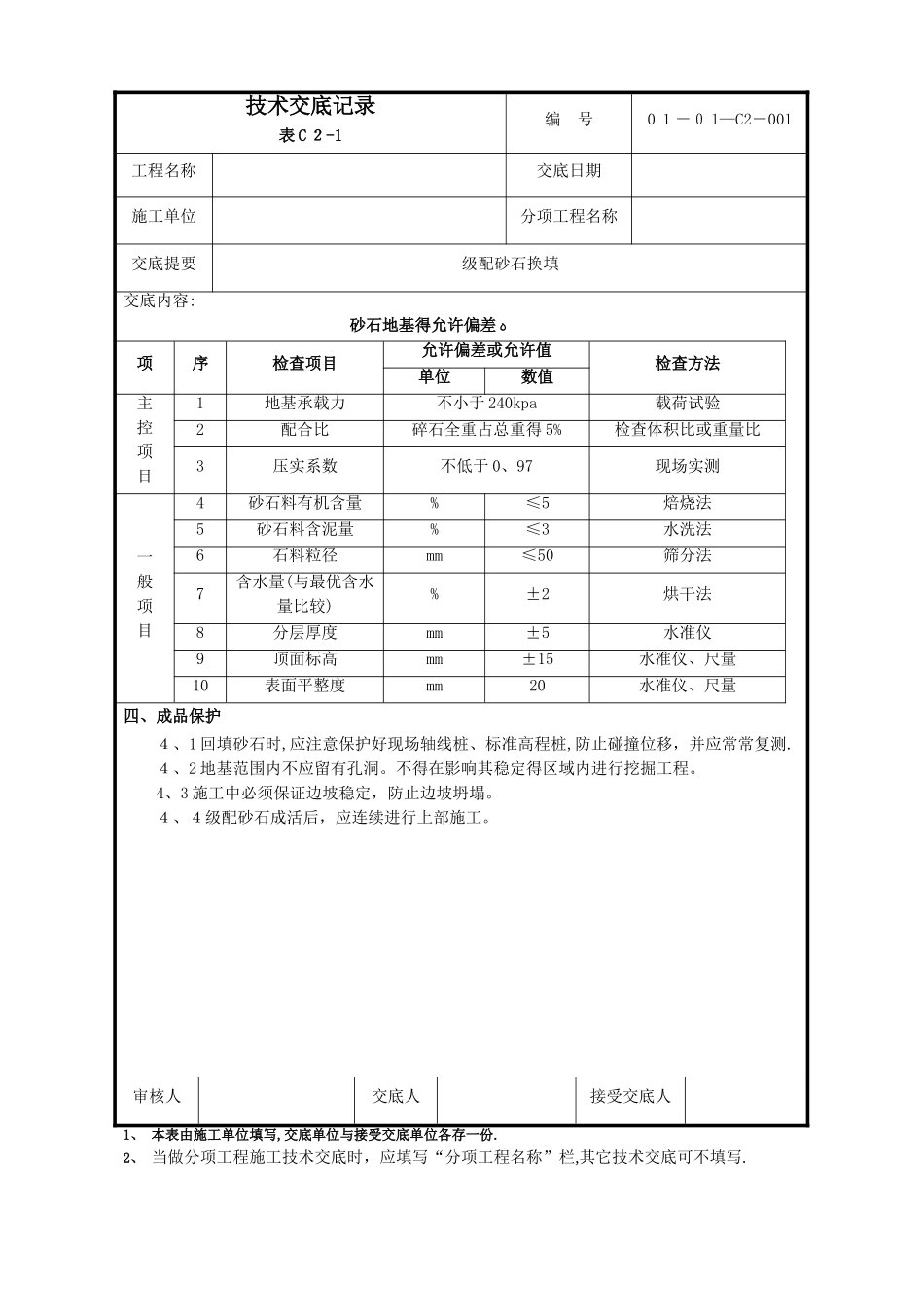

2、 当做分项工程施工技术交底时,应填写“分项工程名称"栏,其它技术交底可不填写
