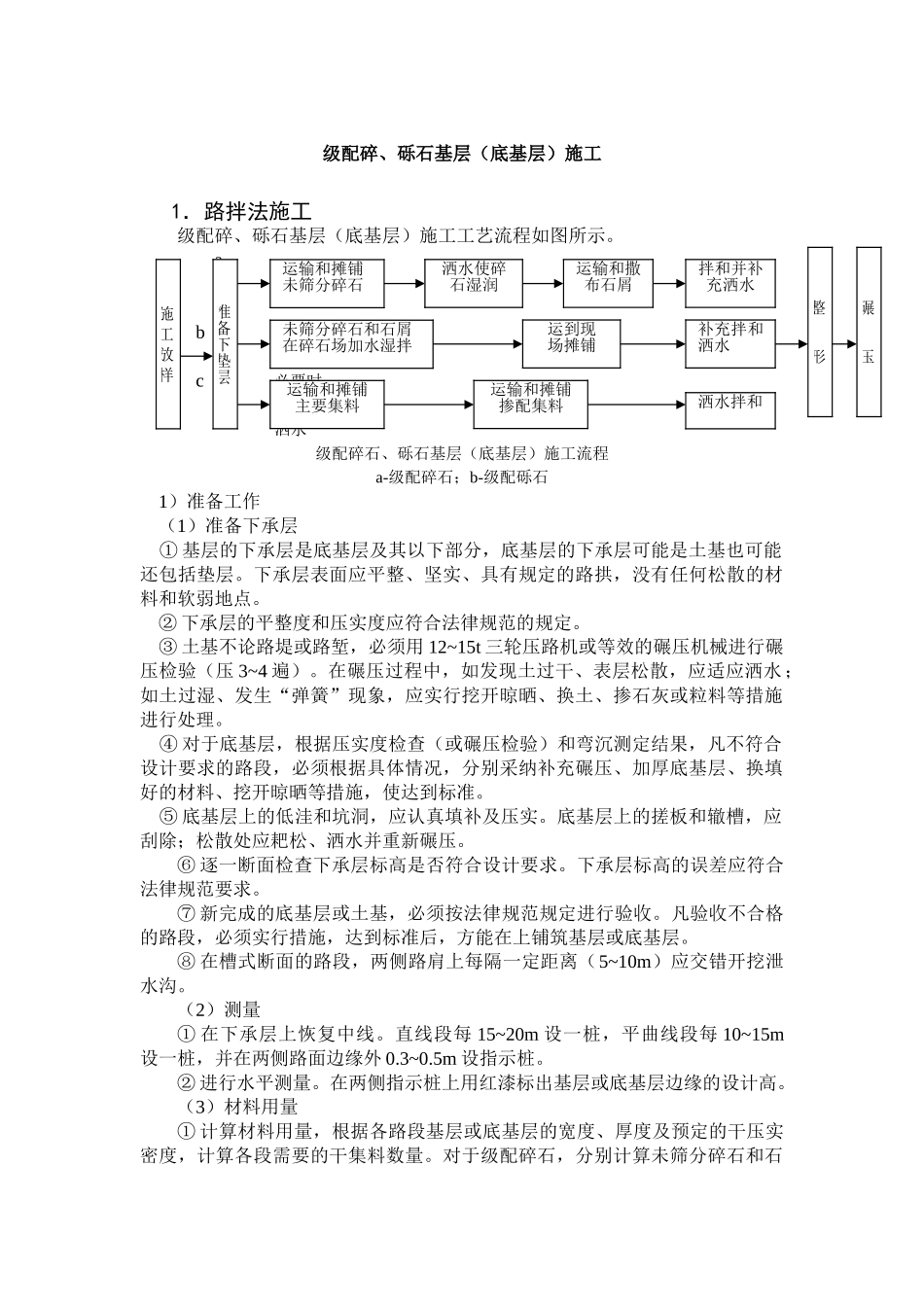

级配碎、砾石基层(底基层)施工 1.路拌法施工级配碎、砾石基层(底基层)施工工艺流程如图所示
a b c 必要时 洒水级配碎石、砾石基层(底基层)施工流程a-级配碎石;b-级配砾石 1)准备工作 (1)准备下承层 ① 基层的下承层是底基层及其以下部分,底基层的下承层可能是土基也可能还包括垫层
下承层表面应平整、坚实、具有规定的路拱,没有任何松散的材料和软弱地点
② 下承层的平整度和压实度应符合法律规范的规定
③ 土基不论路堤或路堑,必须用 12~15t 三轮压路机或等效的碾压机械进行碾压检验(压 3~4 遍)
在碾压过程中,如发现土过干、表层松散,应适应洒水;如土过湿、发生“弹簧”现象,应实行挖开晾晒、换土、掺石灰或粒料等措施进行处理
④ 对于底基层,根据压实度检查(或碾压检验)和弯沉测定结果,凡不符合设计要求的路段,必须根据具体情况,分别采纳补充碾压、加厚底基层、换填好的材料、挖开晾晒等措施,使达到标准
⑤ 底基层上的低洼和坑洞,应认真填补及压实
底基层上的搓板和辙槽,应刮除;松散处应耙松、洒水并重新碾压
⑥ 逐一断面检查下承层标高是否符合设计要求
下承层标高的误差应符合法律规范要求
⑦ 新完成的底基层或土基,必须按法律规范规定进行验收
凡验收不合格的路段,必须实行措施,达到标准后,方能在上铺筑基层或底基层
⑧ 在槽式断面的路段,两侧路肩上每隔一定距离(5~10m)应交错开挖泄水沟
(2)测量① 在下承层上恢复中线
直线段每 15~20m 设一桩,平曲线段每 10~15m设一桩,并在两侧路面边缘外 0
5m 设指示桩
② 进行水平测量
在两侧指示桩上用红漆标出基层或底基层边缘的设计高
(3)材料用量① 计算材料用量,根据各路段基层或底基层的宽度、厚度及预定的干压实密度,计算各段需要的干集料数量
对于级配碎石,分别计算未筛分碎石和石施 工 放 样准备下垫层
