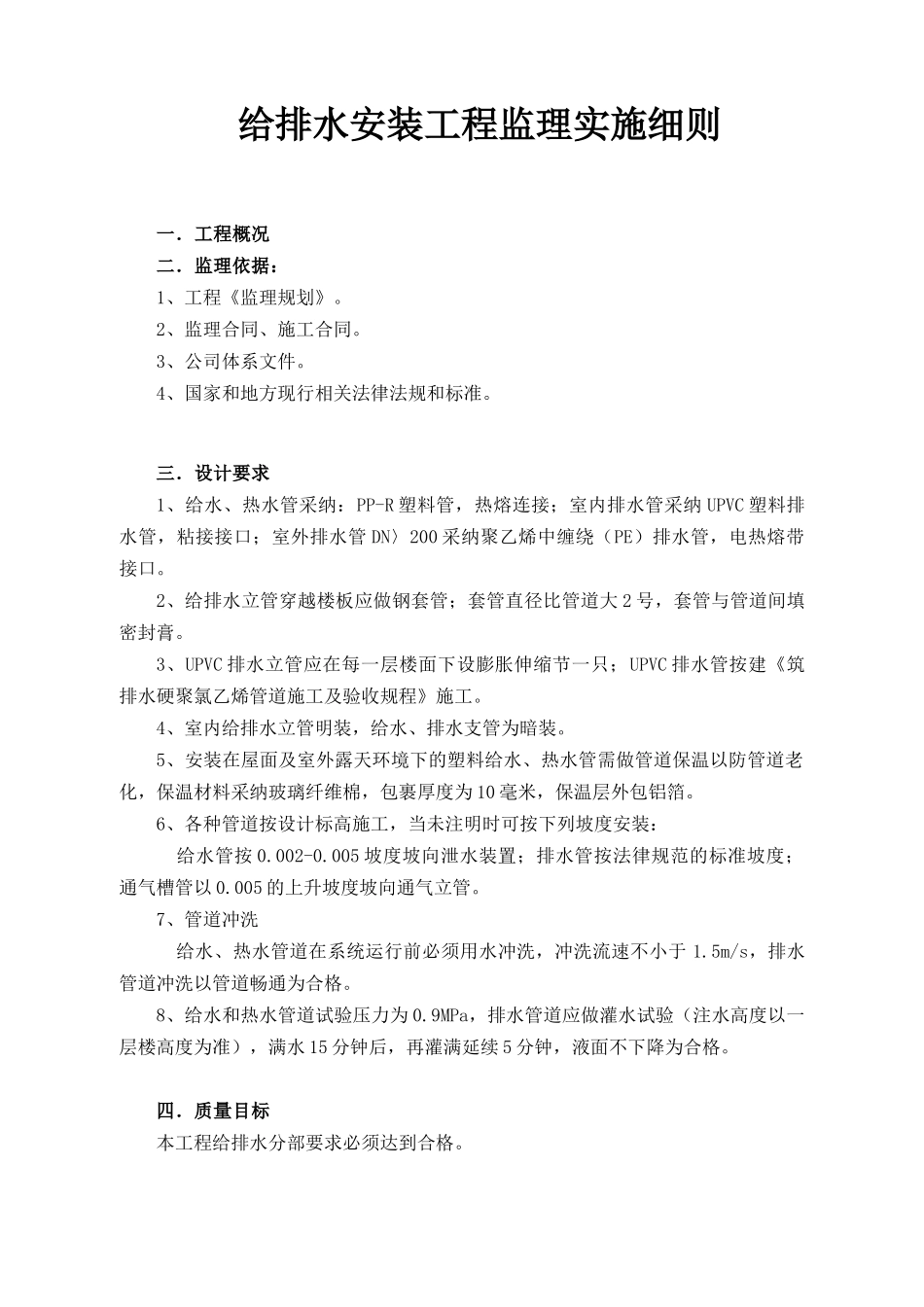

别墅项目工程给排水安装工程监理实施细则 编 制: 审 批: 监理有限公司2007 年 11 月 10 日给排水安装工程监理实施细则一.工程概况二.监理依据:1、工程《监理规划》。2、监理合同、施工合同。3、公司体系文件。4、国家和地方现行相关法律法规和标准。三.设计要求1、给水、热水管采纳:PP-R 塑料管,热熔连接;室内排水管采纳 UPVC 塑料排水管,粘接接口;室外排水管 DN〉200 采纳聚乙烯中缠绕(PE)排水管,电热熔带接口。2、给排水立管穿越楼板应做钢套管;套管直径比管道大 2 号,套管与管道间填密封膏。3、UPVC 排水立管应在每一层楼面下设膨胀伸缩节一只;UPVC 排水管按建《筑排水硬聚氯乙烯管道施工及验收规程》施工。4、室内给排水立管明装,给水、排水支管为暗装。5、安装在屋面及室外露天环境下的塑料给水、热水管需做管道保温以防管道老化,保温材料采纳玻璃纤维棉,包裹厚度为 10 毫米,保温层外包铝箔。6、各种管道按设计标高施工,当未注明时可按下列坡度安装: 给水管按 0.002-0.005 坡度坡向泄水装置;排水管按法律规范的标准坡度;通气槽管以 0.005 的上升坡度坡向通气立管。7、管道冲洗 给水、热水管道在系统运行前必须用水冲洗,冲洗流速不小于 1.5m/s,排水管道冲洗以管道畅通为合格。8、给水和热水管道试验压力为 0.9MPa,排水管道应做灌水试验(注水高度以一层楼高度为准),满水 15 分钟后,再灌满延续 5 分钟,液面不下降为合格。四.质量目标本工程给排水分部要求必须达到合格。五.质量控制要点质量控制贯穿于工程建设的整个过程,监理工程师通过对工程难点及控制目标进行逐步分解,从而进行有效的事前控制、事中控制。监理实施控制要点为管道安装材料进场把关,住宅小区管道安装渗漏通病防治,分项工程质量检验及资料检验。1.材料预控监理实施要点管道及材料质量直接影响管道安装质量,也是监理实施的重点和难点。对安装工程中所用材料应满足下列要求:⑴ 在进场后使用前应仔细检查,必须符合国家或部颁标准的有关质量技术要求,并有产品出厂合格证书。进场产品包装上应标有批号,数量,规格,生产日期和检验代号。⑵ 给水管管材及管件应具备卫生检验部门的检验报告认证文件,并具有产品出厂合格证明和建设厅所颁发的推广证。对于 PVC 管,PP-R 管,PEX 管的安装应要求施工人员经过专门的技术训练,还应审查施工单位的质保体系,并使它在施工过程中,对施工质量起督促保证...
