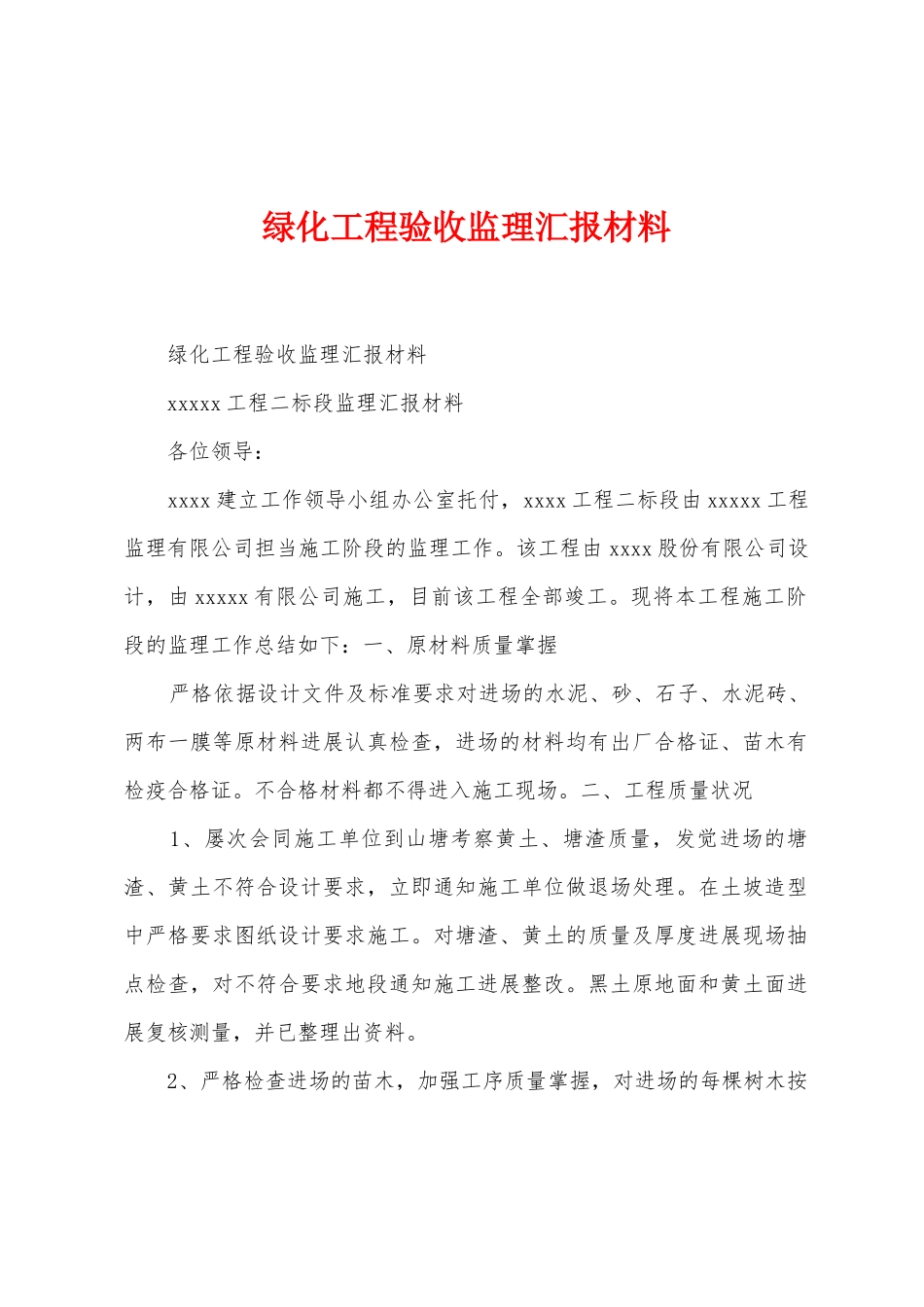

绿化工程验收监理汇报材料 绿化工程验收监理汇报材料 xxxxx 工程二标段监理汇报材料 各位领导: xxxx 建立工作领导小组办公室托付,xxxx 工程二标段由 xxxxx 工程监理有限公司担当施工阶段的监理工作。该工程由 xxxx 股份有限公司设计,由 xxxxx 有限公司施工,目前该工程全部竣工。现将本工程施工阶段的监理工作总结如下:一、原材料质量掌握 严格依据设计文件及标准要求对进场的水泥、砂、石子、水泥砖、两布一膜等原材料进展认真检查,进场的材料均有出厂合格证、苗木有检疫合格证。不合格材料都不得进入施工现场。二、工程质量状况 1、屡次会同施工单位到山塘考察黄土、塘渣质量,发觉进场的塘渣、黄土不符合设计要求,立即通知施工单位做退场处理。在土坡造型中严格要求图纸设计要求施工。对塘渣、黄土的质量及厚度进展现场抽点检查,对不符合要求地段通知施工进展整改。黑土原地面和黄土面进展复核测量,并已整理出资料。 2、严格检查进场的苗木,加强工序质量掌握,对进场的每棵树木按图纸设计要求进展胸径量测,不符合要求的一律退场处理。开工至今我们监理公司累计将不符合设计要求的 Ф30 香樟 2 棵、Ф25 香樟 5棵、Ф10 香樟 102 棵、Ф30 沙朴 5 棵、Ф25 沙朴 8 棵、Ф8 落羽杉 72棵、Ф9 广玉兰 45 棵、四季桂 68 棵、Ф10 无患子 9 棵、Ф8 紫玉兰 5棵、Ф7 黄金槐 27 棵、Ф10 深山含笑 7 棵、麦冬 2 车 5000 平方等苗木做退场处理。 3、工程合同工期为 60 天,实际开工时间为 201*年 3 月 20 日,于201*年 5 月 18 日完工,已经具备竣工验收条件。 4、审核施工单位进度规划并监视实施,对未按规划完成的工程,查明缘由,制定相应措施。 5、依据施工方已完成的绿化工程状况,我监理对其所提报的竣工图、工程量清单赐予一再复核,屡次安排专业人员进入现场核对,使该竣工图、工程量清单照实反映实际状况。 xxxxxxx 监理有限公司 xxxxxxxx 二标段工程监理部 201*年 5 月 22 日 扩展阅读:U 型槽侧墙(样板)验收监理汇报材料(6) 南昌市轨道交通 1 号线一期工程瑶湖定修段工程 U 型槽侧墙(样板)验收监理汇报材料 南昌市轨道交通 1 号线一期工程瑶湖定修段工程 U 型槽侧墙(样板)验收 监理汇报材料 监理合同编号:(HG-201*1A-JL-002) 监理单位:西安铁一院工程询问监理有限责任公司 二 O 一三年五月十日 南昌市轨道交通 1 号线...
