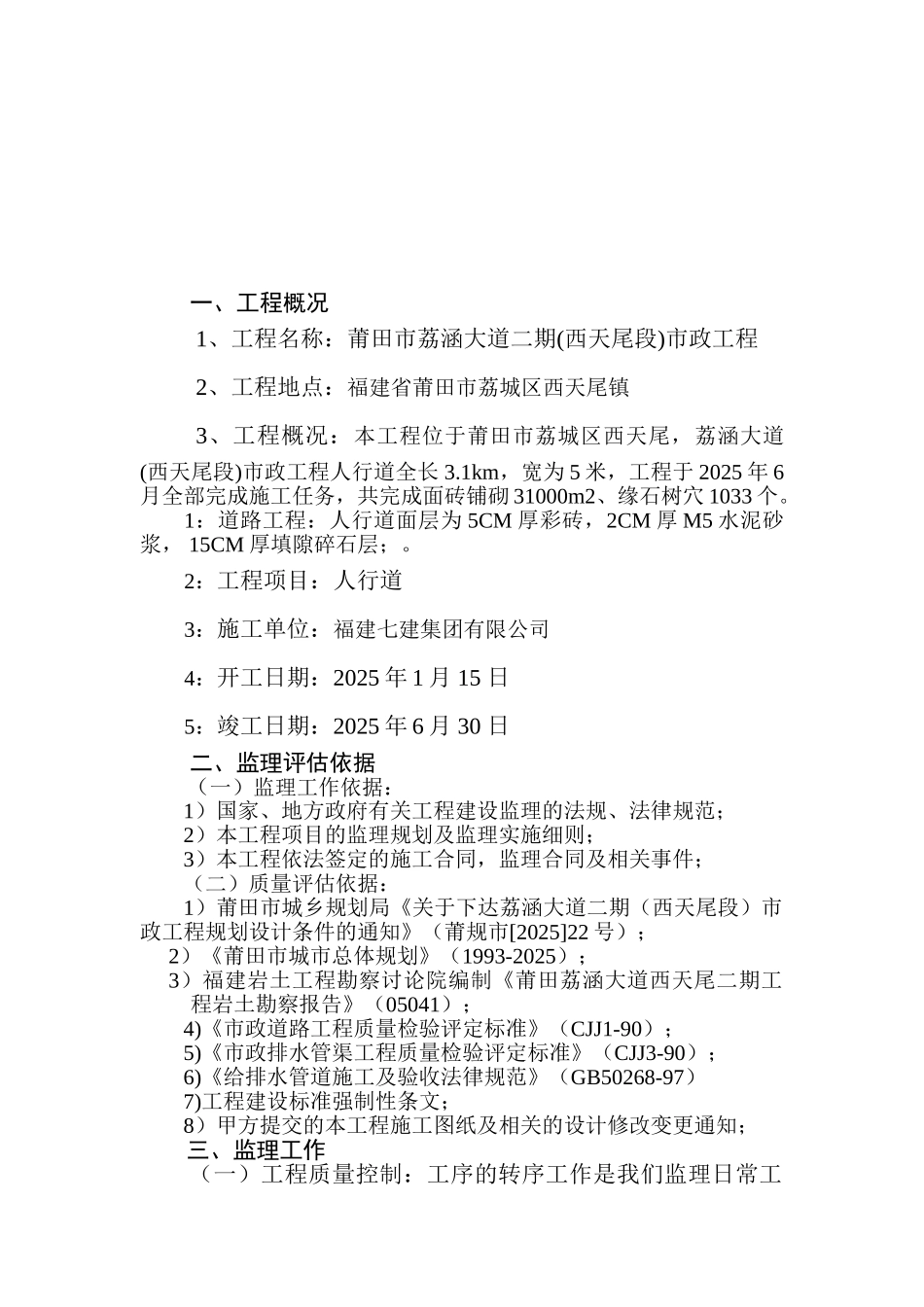

荔涵大道(西天尾段)市政工程人行道工程监理总结厦门勤奋建设工程监理有限公司一、工程概况1、工程名称:莆田市荔涵大道二期(西天尾段)市政工程2、工程地点:福建省莆田市荔城区西天尾镇3、工程概况:本工程位于莆田市荔城区西天尾,荔涵大道(西天尾段)市政工程人行道全长 3
1km,宽为 5 米,工程于 2025 年 6月全部完成施工任务,共完成面砖铺砌 31000m2、缘石树穴 1033 个
1:道路工程:人行道面层为 5CM 厚彩砖,2CM 厚 M5 水泥砂浆, 15CM 厚填隙碎石层;
2:工程项目:人行道 3:施工单位:福建七建集团有限公司4:开工日期:2025 年 1 月 15 日5:竣工日期:2025 年 6 月 30 日二、监理评估依据(一)监理工作依据:1)国家、地方政府有关工程建设监理的法规、法律规范;2)本工程项目的监理规划及监理实施细则;3)本工程依法签定的施工合同,监理合同及相关事件;(二)质量评估依据:1)莆田市城乡规划局《关于下达荔涵大道二期(西天尾段)市政工程规划设计条件的通知》(莆规市[2025]22 号);2)《莆田市城市总体规划》(1993-2025);3)福建岩土工程勘察讨论院编制《莆田荔涵大道西天尾二期工程岩土勘察报告》(05041);4)《市政道路工程质量检验评定标准》(CJJ1-90);5)《市政排水管渠工程质量检验评定标准》(CJJ3-90);6)《给排水管道施工及验收法律规范》(GB50268-97)7)工程建设标准强制性条文;8)甲方提交的本工程施工图纸及相关的设计修改变更通知;三、监理工作(一)工程质量控制:工序的转序工作是我们监理日常工作和控制工程施工质量的一个重点
为此,我们仔细审查各工序投入的人员、材料、机械情况,严格控制施工工艺,督促施工单位做好个工序的自检工作,并加以监督,检查合格后方可进入下到工序施工

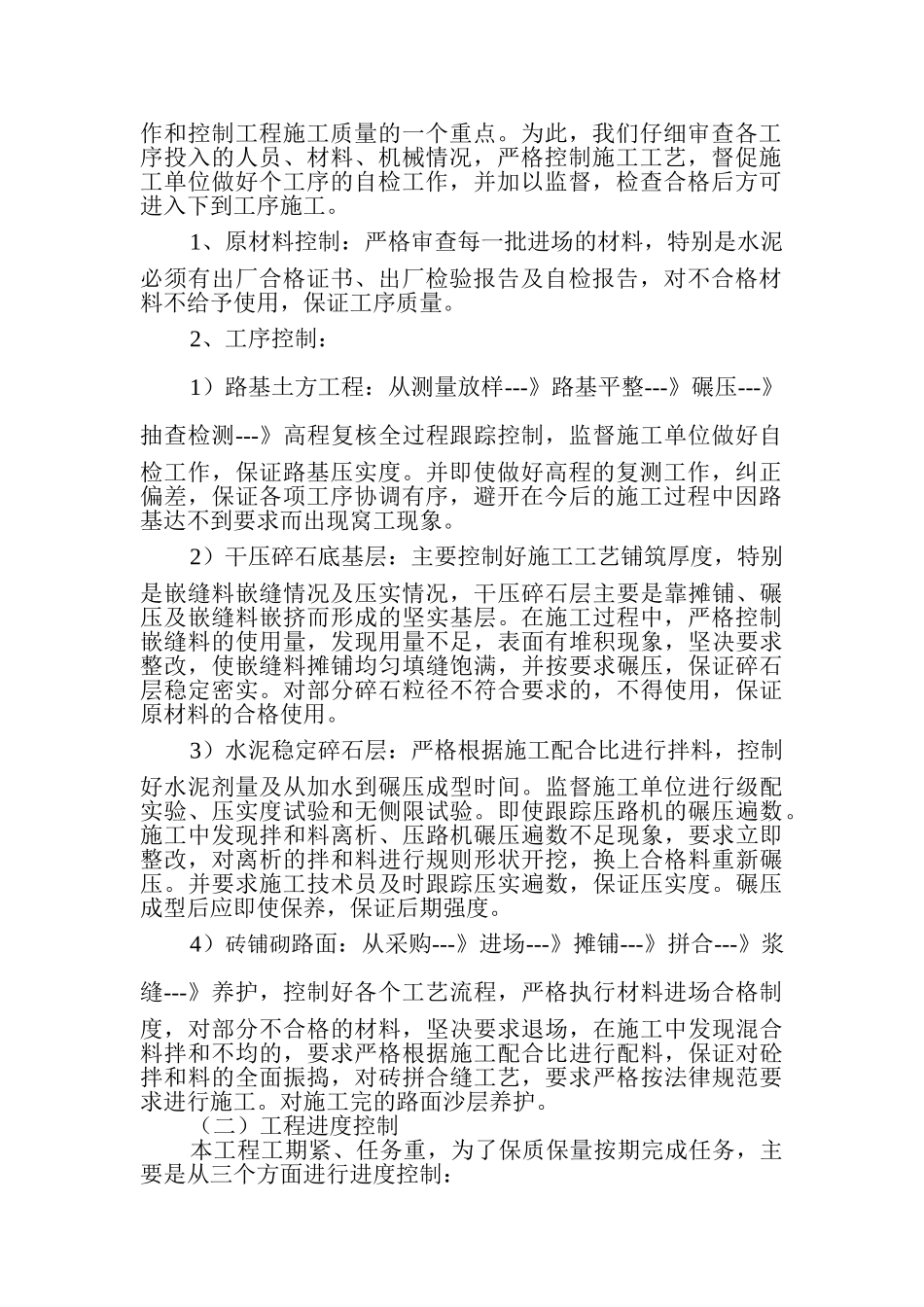

1、原材料控制:严
