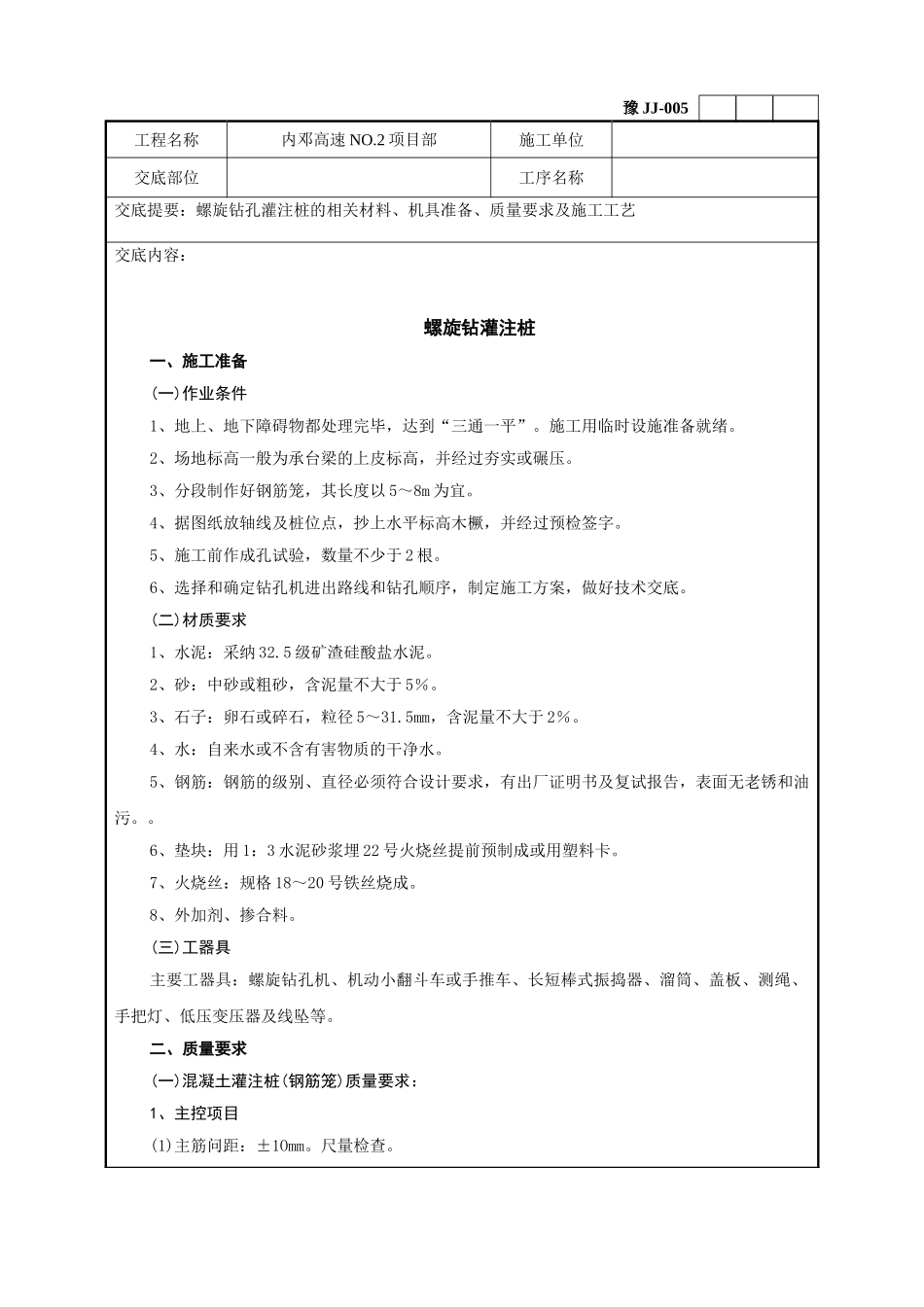

豫 JJ-005工程名称内邓高速 NO
2 项目部施工单位交底部位工序名称交底提要:螺旋钻孔灌注桩的相关材料、机具准备、质量要求及施工工艺交底内容:螺旋钻灌注桩一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”
施工用临时设施准备就绪
2、场地标高一般为承台梁的上皮标高,并经过夯实或碾压
3、分段制作好钢筋笼,其长度以 5~8m 为宜
4、据图纸放轴线及桩位点,抄上水平标高木橛,并经过预检签字
5、施工前作成孔试验,数量不少于 2 根
6、选择和确定钻孔机进出路线和钻孔顺序,制定施工方案,做好技术交底
(二)材质要求1、水泥:采纳 32
5 级矿渣硅酸盐水泥
2、砂:中砂或粗砂,含泥量不大于 5%
3、石子:卵石或碎石,粒径 5~31
5mm,含泥量不大于 2%
4、水:自来水或不含有害物质的干净水
5、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污
6、垫块:用 1:3 水泥砂浆埋 22 号火烧丝提前预制成或用塑料卡
7、火烧丝:规格 18~20 号铁丝烧成
8、外加剂、掺合料
(三)工器具主要工器具:螺旋钻孔机、机动小翻斗车或手推车、长短棒式振捣器、溜筒、盖板、测绳、手把灯、低压变压器及线坠等
二、质量要求(一)混凝土灌注桩(钢筋笼)质量要求:1、主控项目(1)主筋问距:±1Omm

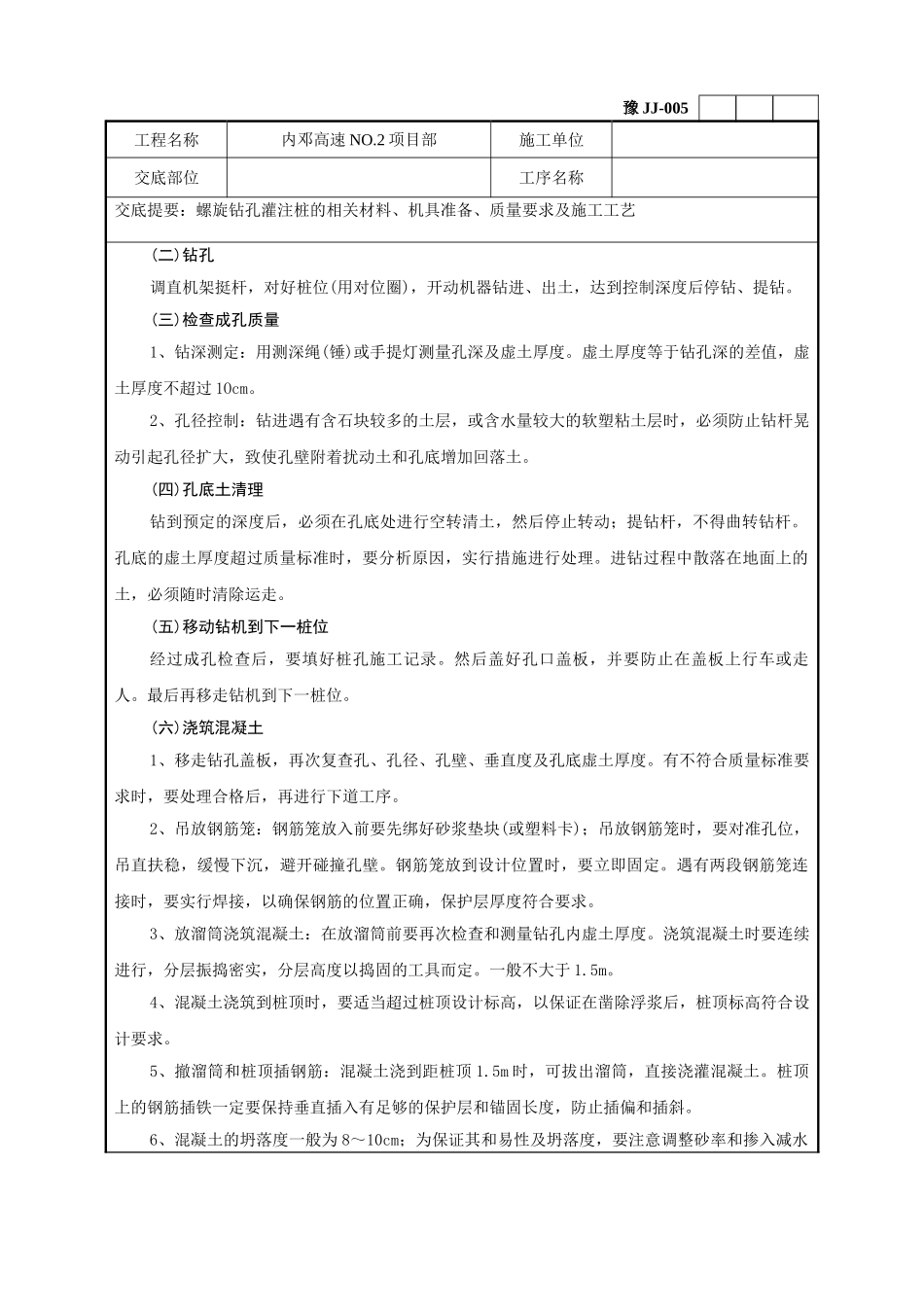

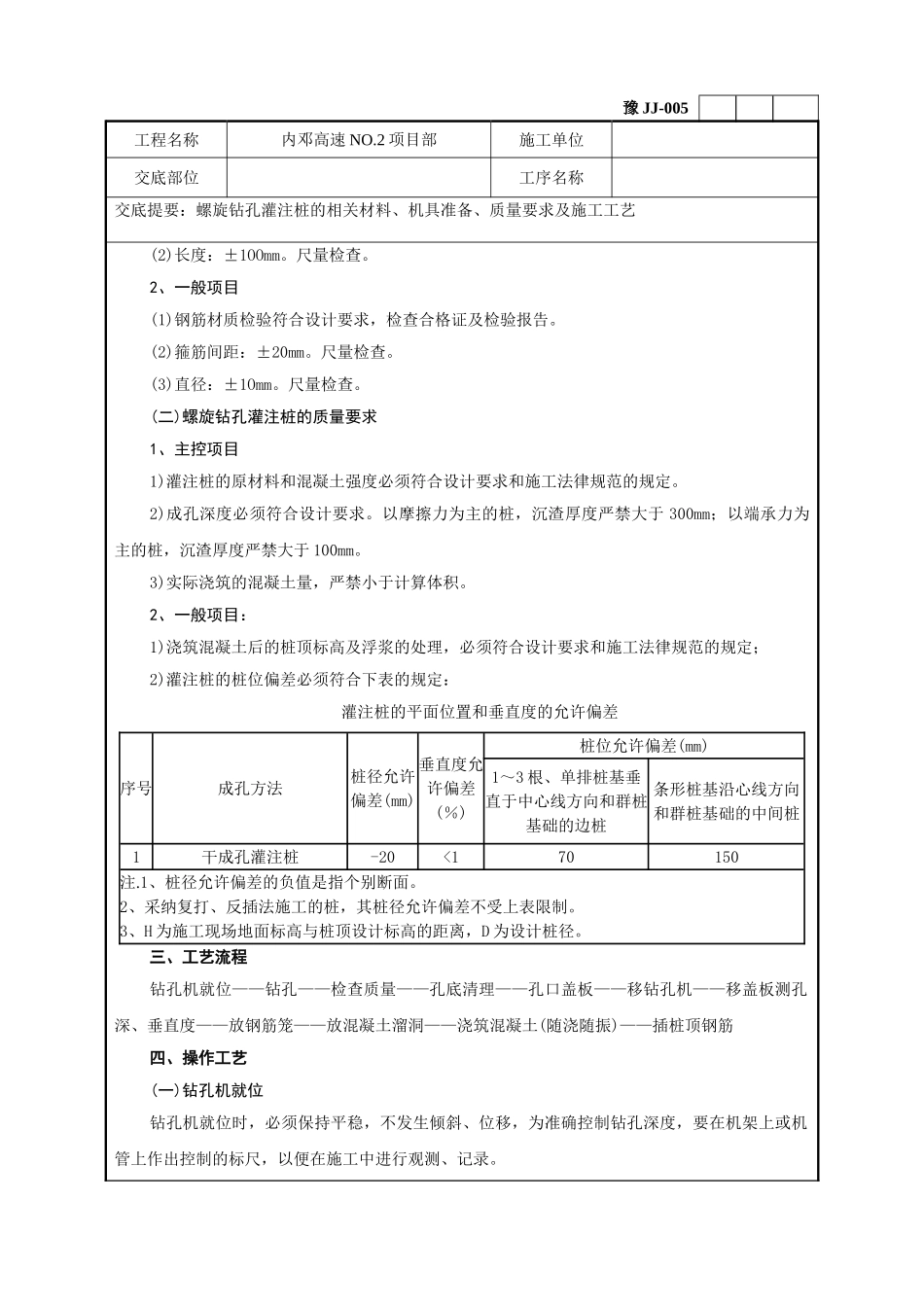

豫 JJ-005工程名称内邓高速 NO
2 项目部施工单位交底部位工序名称交底提要:螺旋钻孔灌注桩的相关材料、机具准备、质量要求及施工工艺(2)长度:±1OOmm
2、一般项目(1)钢筋材质检验符合设计要求,检查合格证及检验报告
(2)箍筋间距:±20mm
(3)直径:±1Omm
(二)螺旋钻孔灌注桩的质量要求1、主控项目1)灌注桩的原材料和混凝土强度必须符合设计要求和施工法律规范的规定
