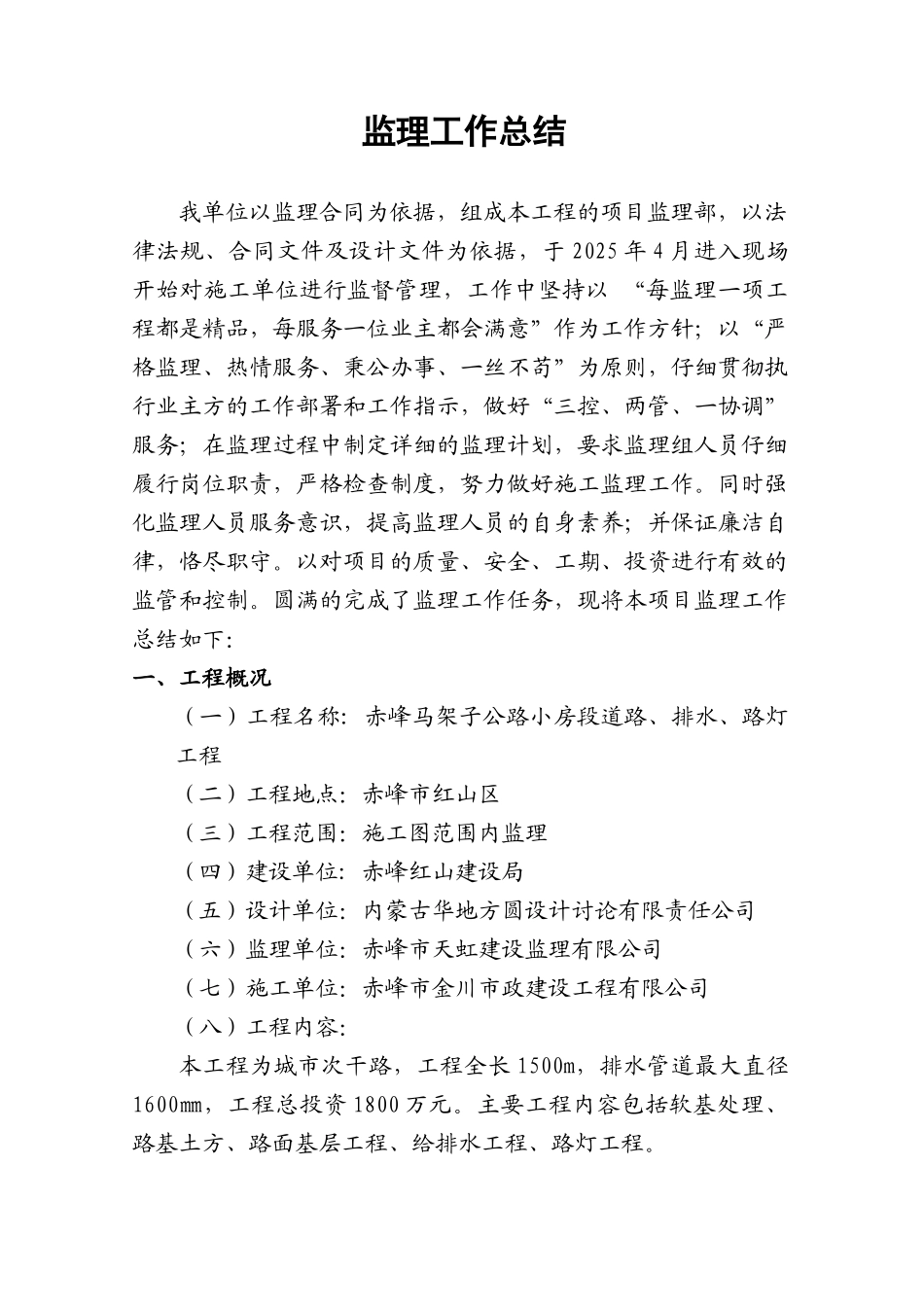

赤峰马架子公路小房段工程监理工作总结监理机构:赤峰市天虹建设监理有限责任公司总监理工程师:编制日期: 2025年12月20日监理工作总结我单位以监理合同为依据,组成本工程的项目监理部,以法律法规、合同文件及设计文件为依据,于 2025 年 4 月进入现场开始对施工单位进行监督管理,工作中坚持以 “每监理一项工程都是精品,每服务一位业主都会满意”作为工作方针;以“严格监理、热情服务、秉公办事、一丝不苟”为原则,仔细贯彻执行业主方的工作部署和工作指示,做好“三控、两管、一协调”服务;在监理过程中制定详细的监理计划,要求监理组人员仔细履行岗位职责,严格检查制度,努力做好施工监理工作
同时强化监理人员服务意识,提高监理人员的自身素养;并保证廉洁自律,恪尽职守
以对项目的质量、安全、工期、投资进行有效的监管和控制
圆满的完成了监理工作任务,现将本项目监理工作总结如下: 一、工程概况(一)工程名称: 赤峰马架子公路小房段道路、排水、路灯工程(二)工程地点:赤峰市红山区(三)工程范围:施工图范围内监理(四)建设单位: 赤峰红山建设局(五)设计单位:内蒙古华地方圆设计讨论有限责任公司(六)监理单位:赤峰市天虹建设监理有限公司(七)施工单位:赤峰市金川市政建设工程有限公司(八)工程内容:本工程为城市次干路,工程全长 1500m,排水管道最大直径1600㎜,工程总投资 1800 万元
主要工程内容包括软基处理、路基土方、路面基层工程、给排水工程、路灯工程

(九)质量目标:合格二、监理组织机构(为监理规划中内容)三、监理设施1、质量检测设施:为了保证工程的质量,监理人员随时掌握工程质量的实际情况,在各个工序进行质量抽检,公司为本监理项目部配备了必要的检测工具钢尺、皮尺等
2、交通设施:公司配有专车一台为监理部使用
3、办公设施:配备一台计算机用于工程的管理
四、监理合同履行情况1、根据监理合同委
