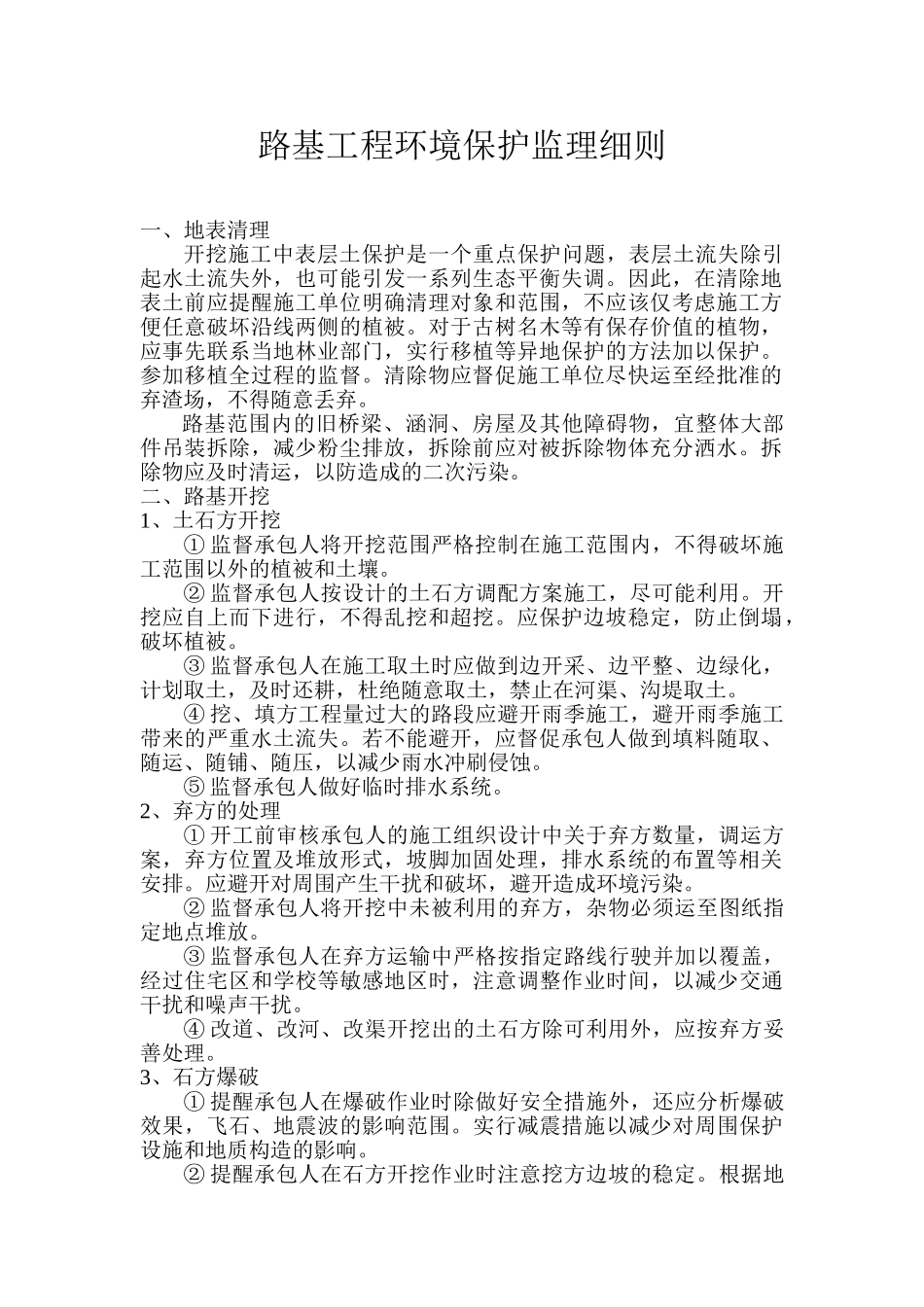

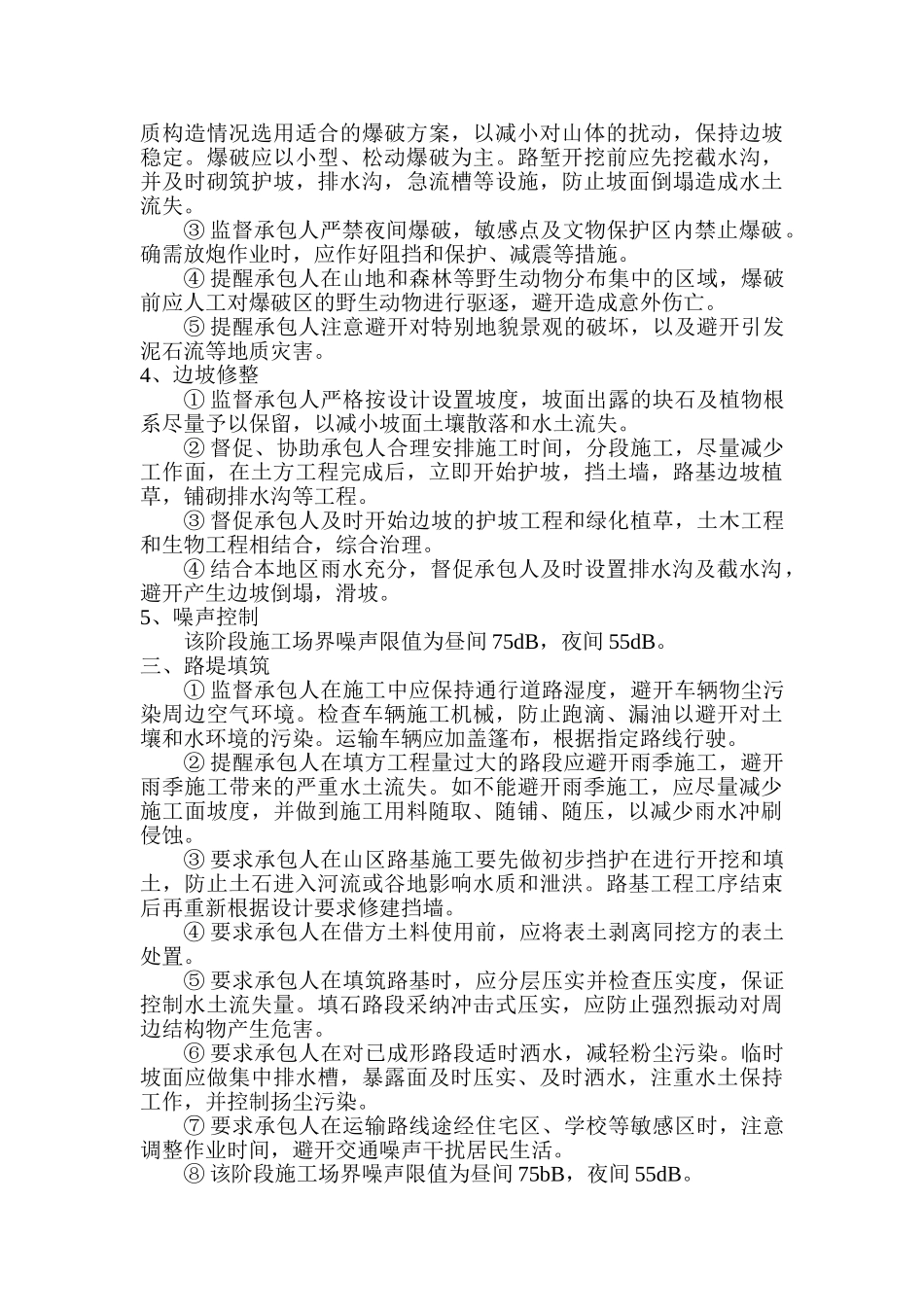

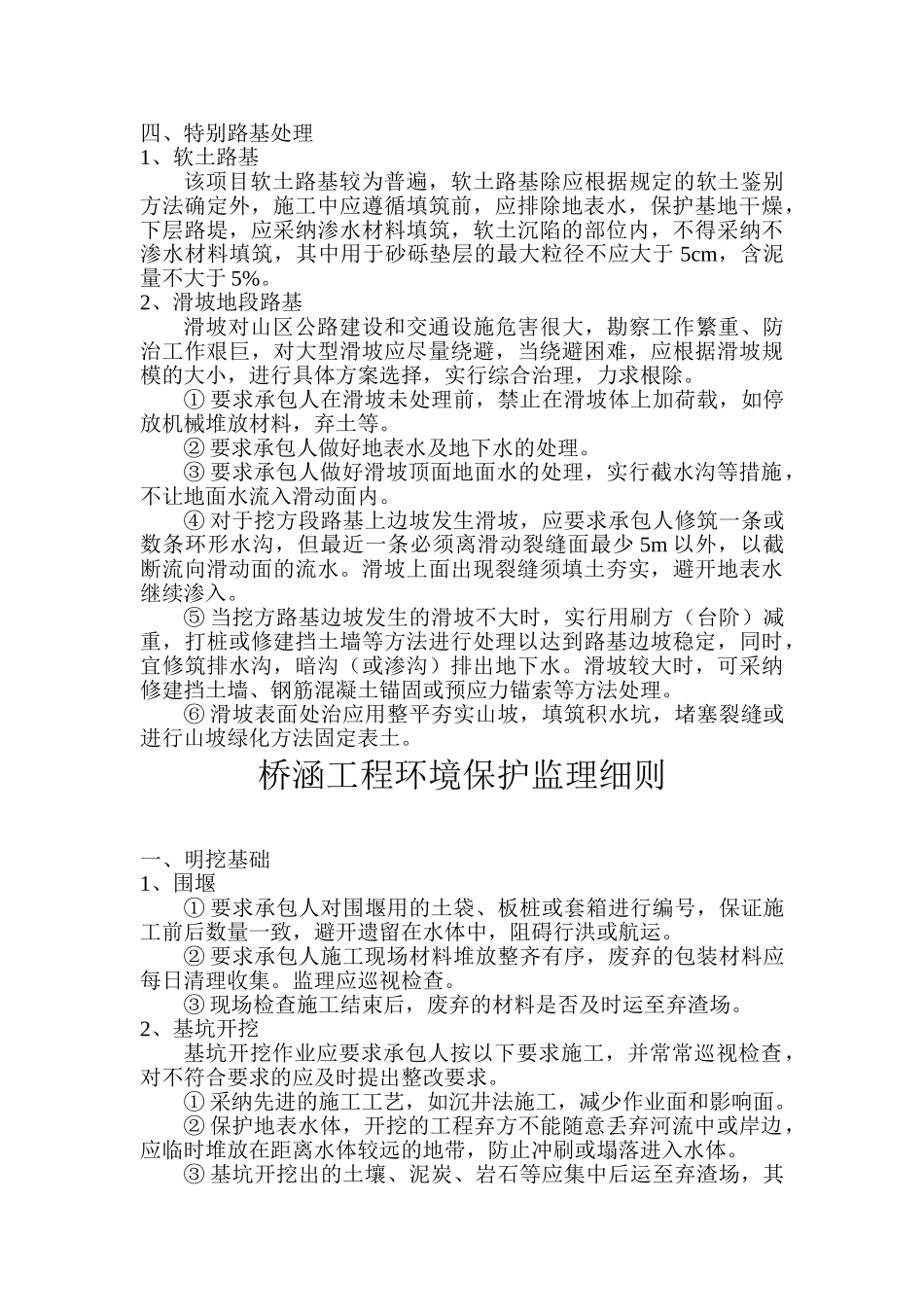

路基工程环境保护监理细则 一、地表清理开挖施工中表层土保护是一个重点保护问题,表层土流失除引起水土流失外,也可能引发一系列生态平衡失调。因此,在清除地表土前应提醒施工单位明确清理对象和范围,不应该仅考虑施工方便任意破坏沿线两侧的植被。对于古树名木等有保存价值的植物,应事先联系当地林业部门,实行移植等异地保护的方法加以保护。参加移植全过程的监督。清除物应督促施工单位尽快运至经批准的弃渣场,不得随意丢弃。路基范围内的旧桥梁、涵洞、房屋及其他障碍物,宜整体大部件吊装拆除,减少粉尘排放,拆除前应对被拆除物体充分洒水。拆除物应及时清运,以防造成的二次污染。二、路基开挖1、土石方开挖① 监督承包人将开挖范围严格控制在施工范围内,不得破坏施工范围以外的植被和土壤。② 监督承包人按设计的土石方调配方案施工,尽可能利用。开挖应自上而下进行,不得乱挖和超挖。应保护边坡稳定,防止倒塌,破坏植被。③ 监督承包人在施工取土时应做到边开采、边平整、边绿化,计划取土,及时还耕,杜绝随意取土,禁止在河渠、沟堤取土。④ 挖、填方工程量过大的路段应避开雨季施工,避开雨季施工带来的严重水土流失。若不能避开,应督促承包人做到填料随取、随运、随铺、随压,以减少雨水冲刷侵蚀。⑤ 监督承包人做好临时排水系统。2、弃方的处理① 开工前审核承包人的施工组织设计中关于弃方数量,调运方案,弃方位置及堆放形式,坡脚加固处理,排水系统的布置等相关安排。应避开对周围产生干扰和破坏,避开造成环境污染。② 监督承包人将开挖中未被利用的弃方,杂物必须运至图纸指定地点堆放。③ 监督承包人在弃方运输中严格按指定路线行驶并加以覆盖,经过住宅区和学校等敏感地区时,注意调整作业时间,以减少交通干扰和噪声干扰。④ 改道、改河、改渠开挖出的土石方除可利用外,应按弃方妥善处理。3、石方爆破① 提醒承包人在爆破作业时除做好安全措施外,还应分析爆破效果,飞石、地震波的影响范围。实行减震措施以减少对周围保护设施和地质构造的影响。② 提醒承包人在石方开挖作业时注意挖方边坡的稳定。根据地质构造情况选用适合的爆破方案,以减小对山体的扰动,保持边坡稳定。爆破应以小型、松动爆破为主。路堑开挖前应先挖截水沟,并及时砌筑护坡,排水沟,急流槽等设施,防止坡面倒塌造成水土流失。③ 监督承包人严禁夜间爆破,敏感点及文物保护区内禁止爆破。确需放炮作业时,应作好阻挡和保护、减...
