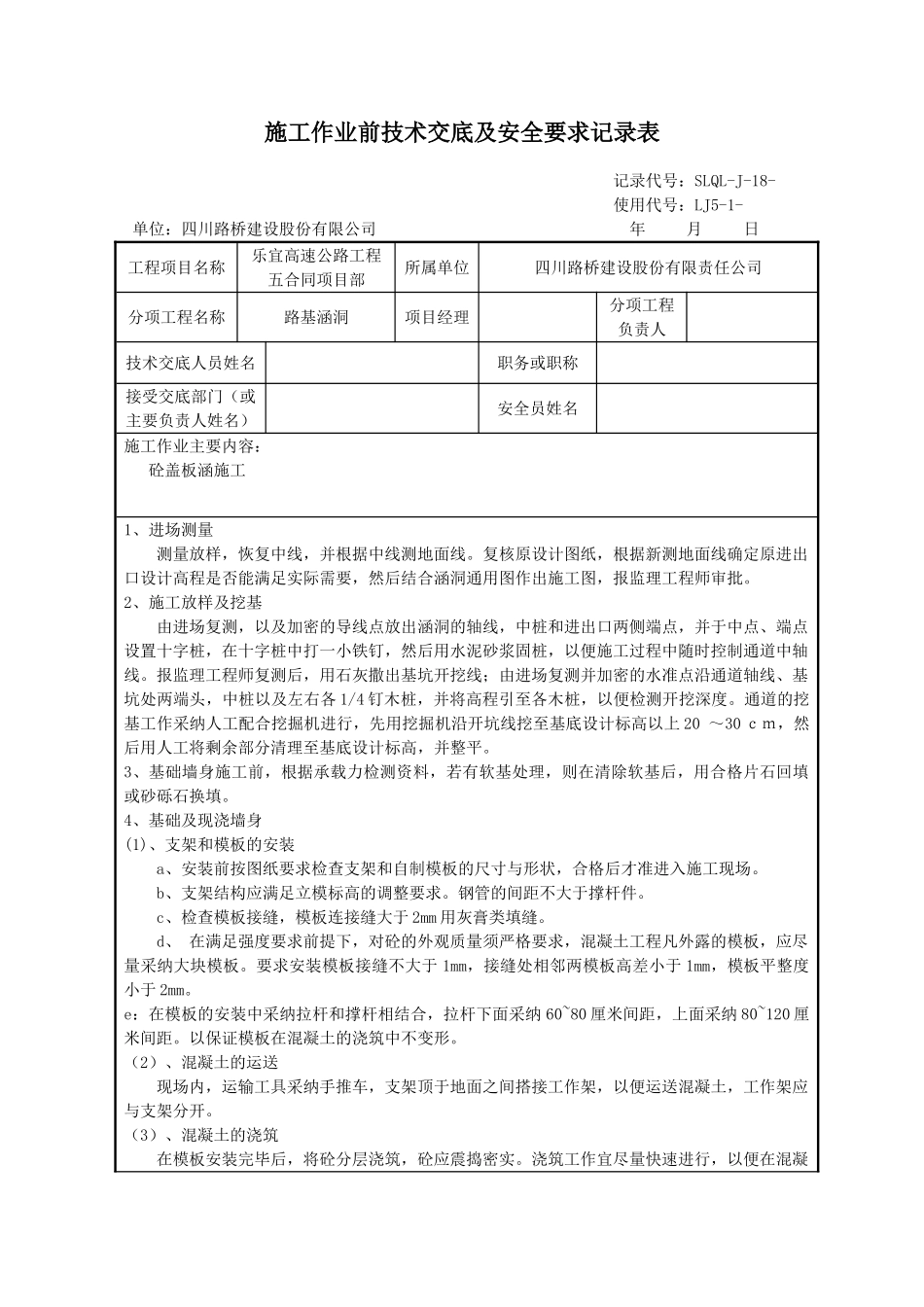

施工作业前技术交底及安全要求记录表记录代号:SLQL-J-18-使用代号:LJ5-1-单位:四川路桥建设股份有限公司 年 月 日工程项目名称乐宜高速公路工程五合同项目部所属单位四川路桥建设股份有限责任公司分项工程名称路基涵洞项目经理分项工程负责人技术交底人员姓名职务或职称接受交底部门(或主要负责人姓名)安全员姓名施工作业主要内容: 砼盖板涵施工1、进场测量测量放样,恢复中线,并根据中线测地面线
复核原设计图纸,根据新测地面线确定原进出口设计高程是否能满足实际需要,然后结合涵洞通用图作出施工图,报监理工程师审批
2、施工放样及挖基由进场复测,以及加密的导线点放出涵洞的轴线,中桩和进出口两侧端点,并于中点、端点设置十字桩,在十字桩中打一小铁钉,然后用水泥砂浆固桩,以便施工过程中随时控制通道中轴线
报监理工程师复测后,用石灰撒出基坑开挖线;由进场复测并加密的水准点沿通道轴线、基坑处两端头,中桩以及左右各 1/4 钉木桩,并将高程引至各木桩,以便检测开挖深度
通道的挖基工作采纳人工配合挖掘机进行,先用挖掘机沿开坑线挖至基底设计标高以上 20 ~30 cm,然后用人工将剩余部分清理至基底设计标高,并整平
3、基础墙身施工前,根据承载力检测资料,若有软基处理,则在清除软基后,用合格片石回填或砂砾石换填
4、基础及现浇墙身(1)、支架和模板的安装a、安装前按图纸要求检查支架和自制模板的尺寸与形状,合格后才准进入施工现场
b、支架结构应满足立模标高的调整要求
钢管的间距不大于撑杆件
c、检查模板接缝,模板连接缝大于 2mm 用灰膏类填缝
d、 在满足强度要求前提下,对砼的外观质量须严格要求,混凝土工程凡外露的模板,应尽量采纳大块模板
要求安装模板接缝不大于 1mm,接缝处相邻两模板高差小于 1mm,模板平整度小于 2mm
e:在模板的安装中采纳拉杆和撑杆相结合,拉杆下面采纳 60~80 厘
