连续梁施工工序控制要点 挂篮法:即为预应力砼连续梁施工中得悬臂灌筑法,就是指在桥墩两侧采纳支(托)架支撑,灌注一定长度得梁段(称为0号块),以此节段为起点,桥墩为中心,利用挂篮对称向两侧逐段灌注砼,待砼达到规定强度后,张拉预应力钢束,再移动挂篮至下一节段进行循环作业直至合龙得施工方法
挂篮法施工一般每个节段长度宜为3-5m
挂篮按构造形式可分为桁架式(平行、菱形、弓玄式)、斜拉式、型钢式及混合式四种
挂篮按抗倾覆式可分为压重式、锚固式与半压重锚固式三种
挂篮法连续梁施工关键项目包括:0 号块支(托)架施工、支座及临时固结体系施工,挂篮施工、砼浇筑施工、预应力施工、梁体合龙段施工及体系转换等
第一章 关键工序控制 一、0 号块支(托)架施工0 号块支(托)架施工关键工序主要包括:支(托)架设计、地基处理、支(托)架安装、支(托)架安装预压

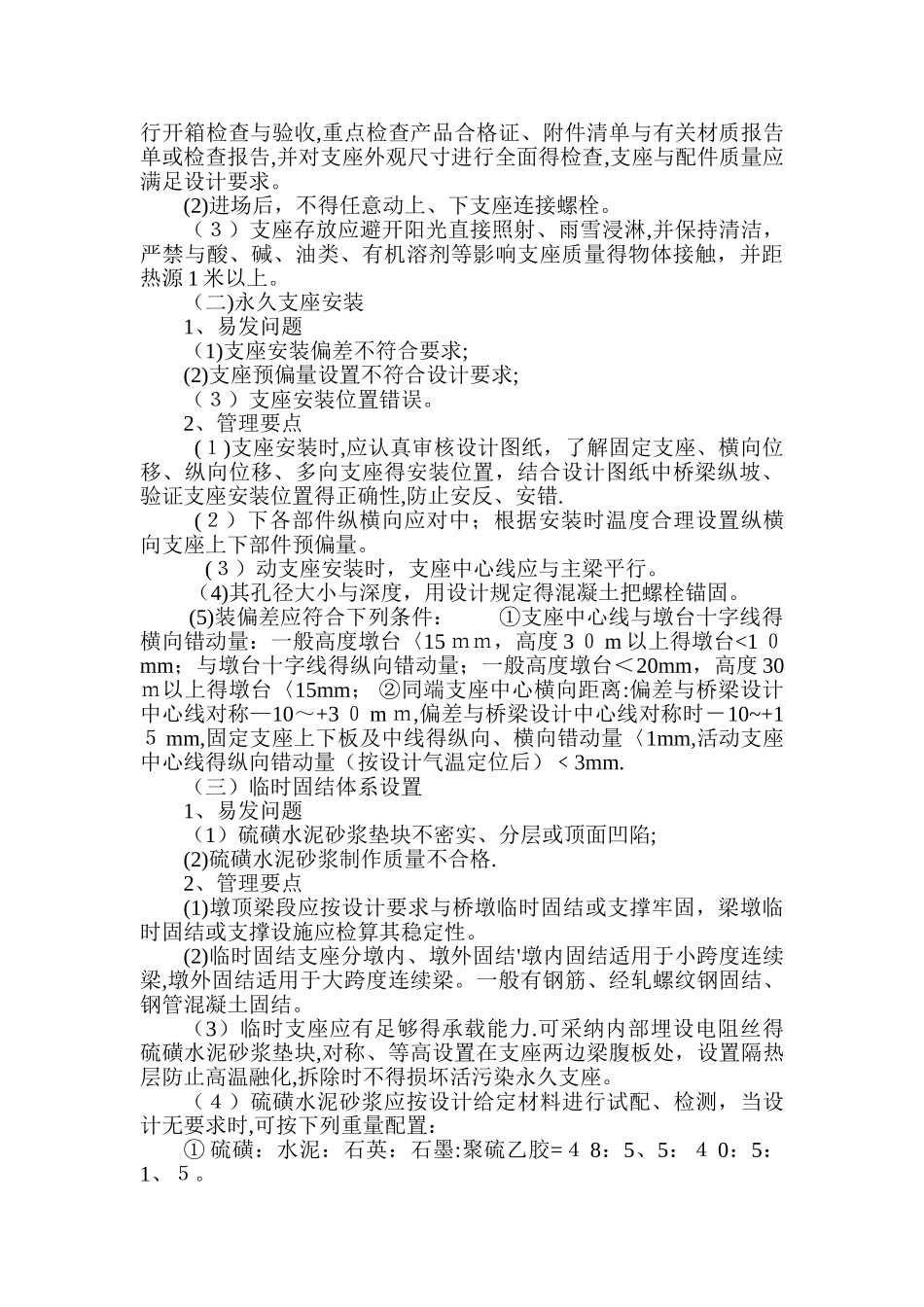

(一)支(托)架设计 1、易发现问题: 支(托)架承载力不符合要求、稳定性差、构造不合理
2、管理要点:(1)支(托)架设计要求根据力学传递顺序逐个验算构件承载力及稳定性
(2)施工单位应编制支(托)架设计计算书设计方案,并报集团公司技术部门负责人审查,监理单位与项目管理机构审核通过后方可施工
(3)支架宜优选用安全系数较高得钢管砼立柱支撑系统,立柱支撑系统可以与临时支座共用设置作为临时支墩使用;也可以选用桁架支撑式支架进行设计
(4)对于高墩在墩身施工时,也可以在适当高度预埋钢件,然后在钢件上拼装支架施工墩顶现浇段,相关方案得拟选应征得设计单位得同意,并详细计算机构得稳定性
(二) 地基处理1、易发问题:基地基础处理不当、不实,机构产生过大沉降,导致梁体施工发生变形,严重时,支架失稳

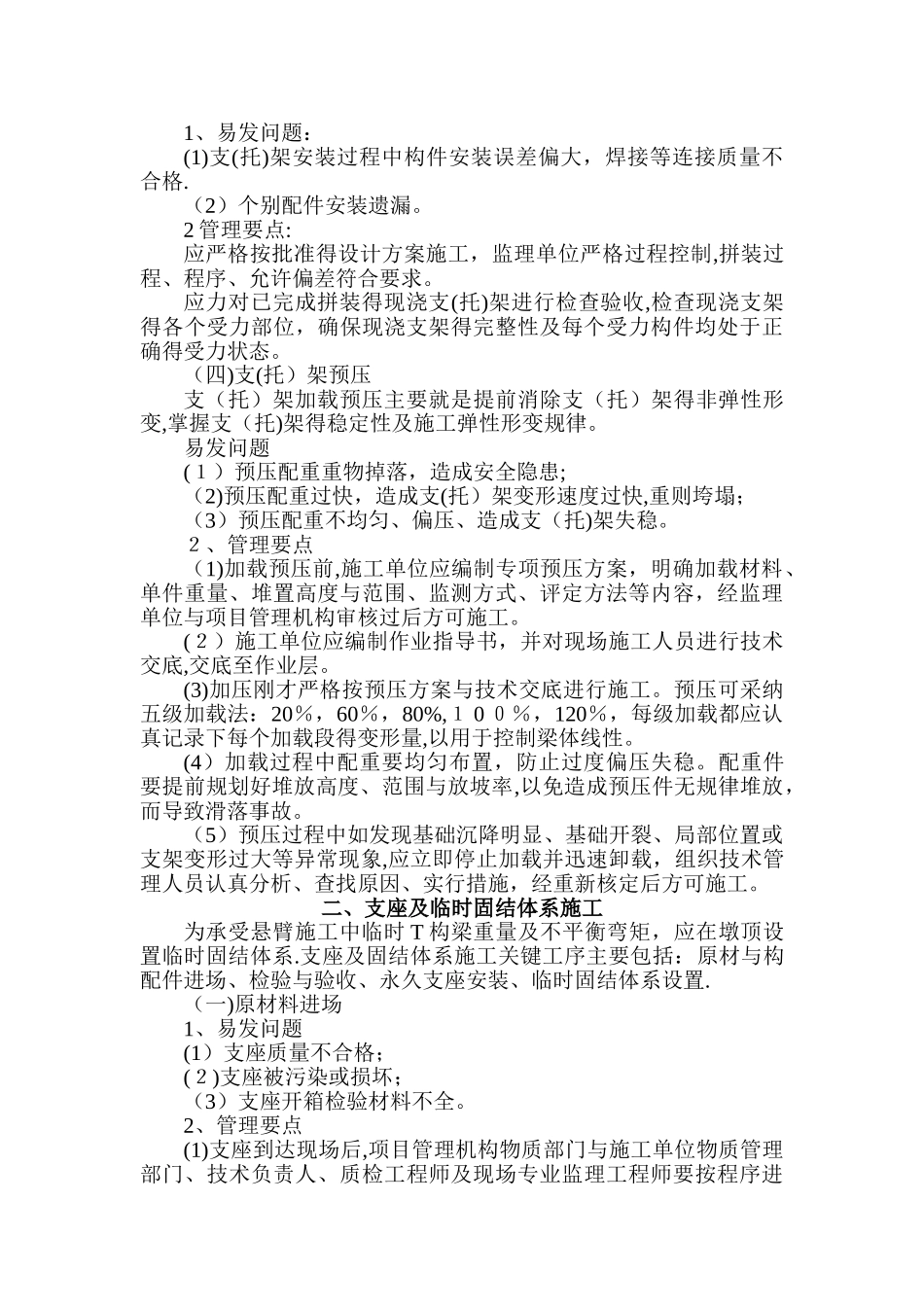

2、管理要点:(1)落地支架要进行地基处理,使得承载力满足要求,防止支撑立柱沉降超标
(2)一般进行立柱支墩施工前,在每根支墩下方实行砼钻孔桩等进行地
