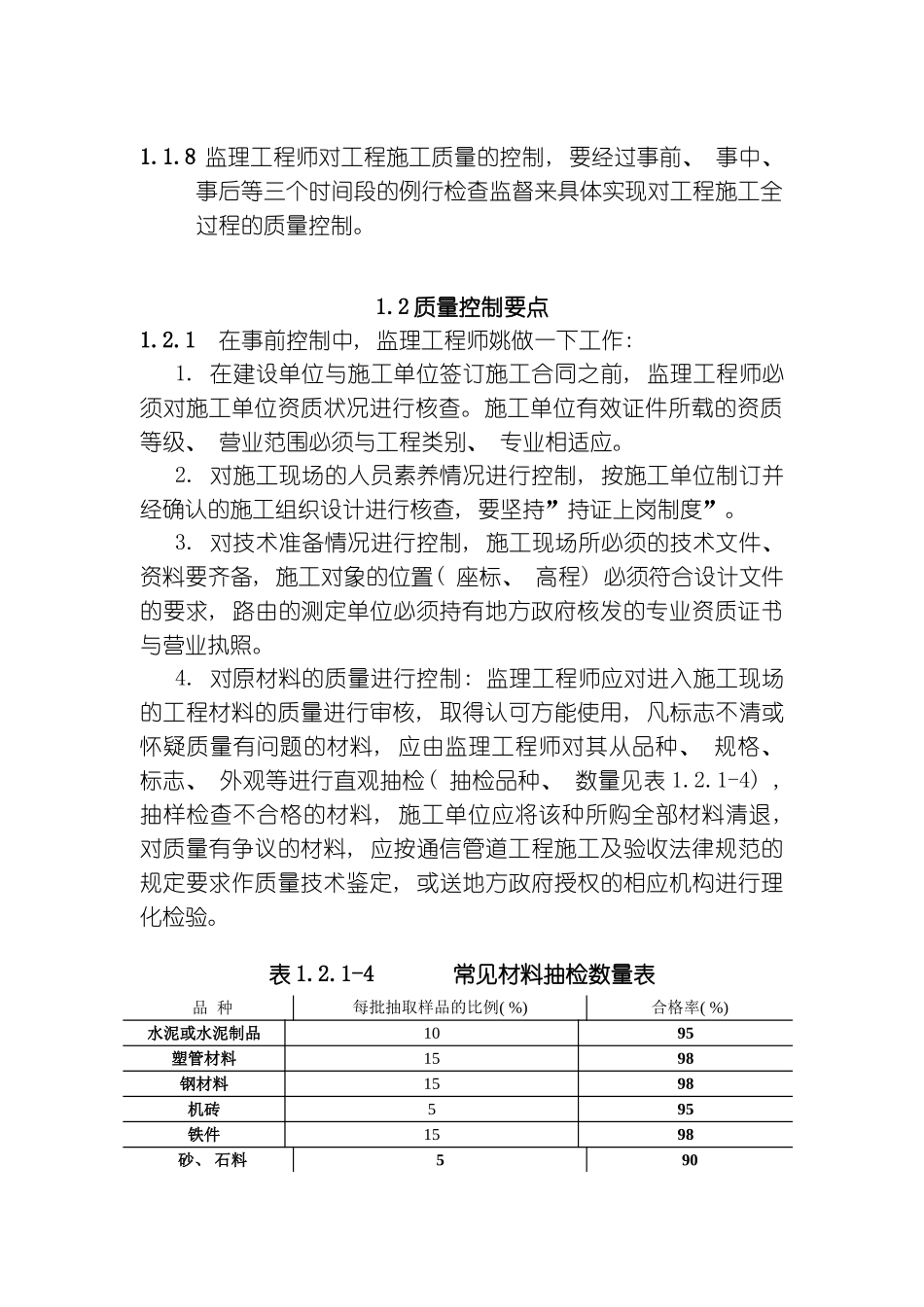

1 质量控制1
1 一般规定1
1 工程施工质量控制的依据, 应按 YDJ39—90《通信管道工程施工及验收技术法律规范》, YD101—90《通信管道人孔和管块组群图集》、 YD5063《通信电缆通道图集》等项法律规范执行; 对于尚无先行法律规范的部分按设计要求执行
2 监理工程师在施工阶段控制工程质量, 应当遵循以下工作程序: 1
熟悉设计文件和法律规范标准对施工质量的要求
确定工程质量控制的总体目标
按工艺流程选定重要监理部位并设质量控制点
根据不同工序的特点, 选用适宜的控制方法
编制质量控制预案或绘制质量控制图, 并纳入工程监理规划, 付诸实施

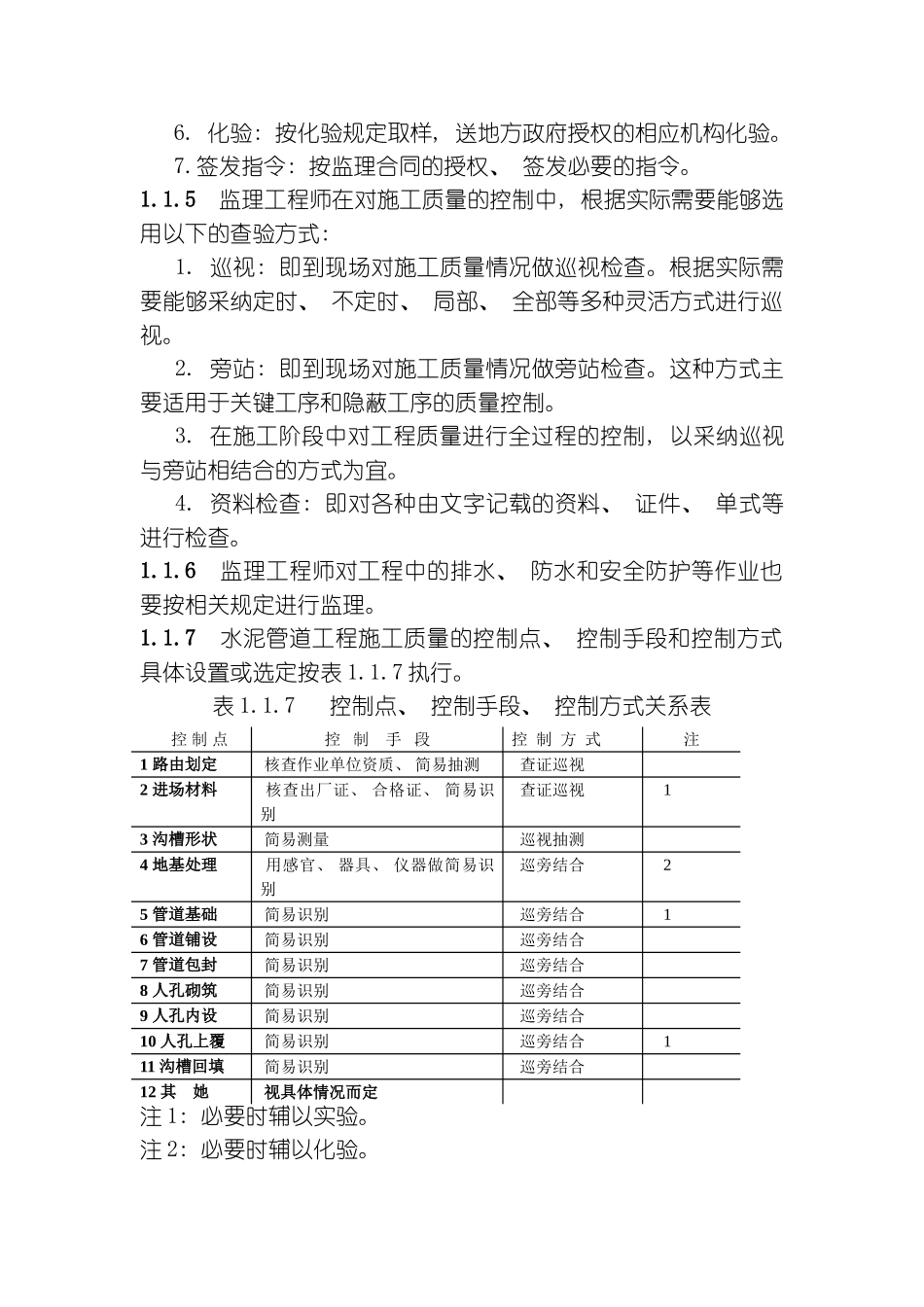

3 监理工程师在工程施工阶段应当根据不同的情况, 选用适宜的质量控制方法: 1
宏观控制法: 抓住事前、 事后质量控制并辅以少而精的事中抽查
微观控制法: 从事前控制的第一件事起至事后控制的最末一件事止, 对工程实施阶段进行全过程全方位的质量控制
宏观与微观相结合控制法: 在抓住事前、 事后控制的基础上, 再在工艺流程中选定若干个工序做为质量控制点进行全方位的质量控制
4 监理工程师在对施工质量控制中, 可采纳如下措施和手段: 1
核查凭证: 各种原材料厂家生产许可证、 出厂合格证、 性能报告单等原始凭证
感官直觉: 视觉、 听觉、 嗅觉、 触觉等
器具计量: 尺、 秤、 规、 矩、 探针、 拉棒等
仪器测量: 经纬仪、 探测仪等
实验: 按实验规定取样, 送地方政府授权的相应机构实验
化验: 按化验规定取样, 送地方政府授权的相应机构化验
签发指令: 按监理合同的授权、 签发必要的指令
5 监理工程师在对施工质量的控制中, 根据实际需要能够选用以下的查验方式: 1
巡视: 即到现场对施
