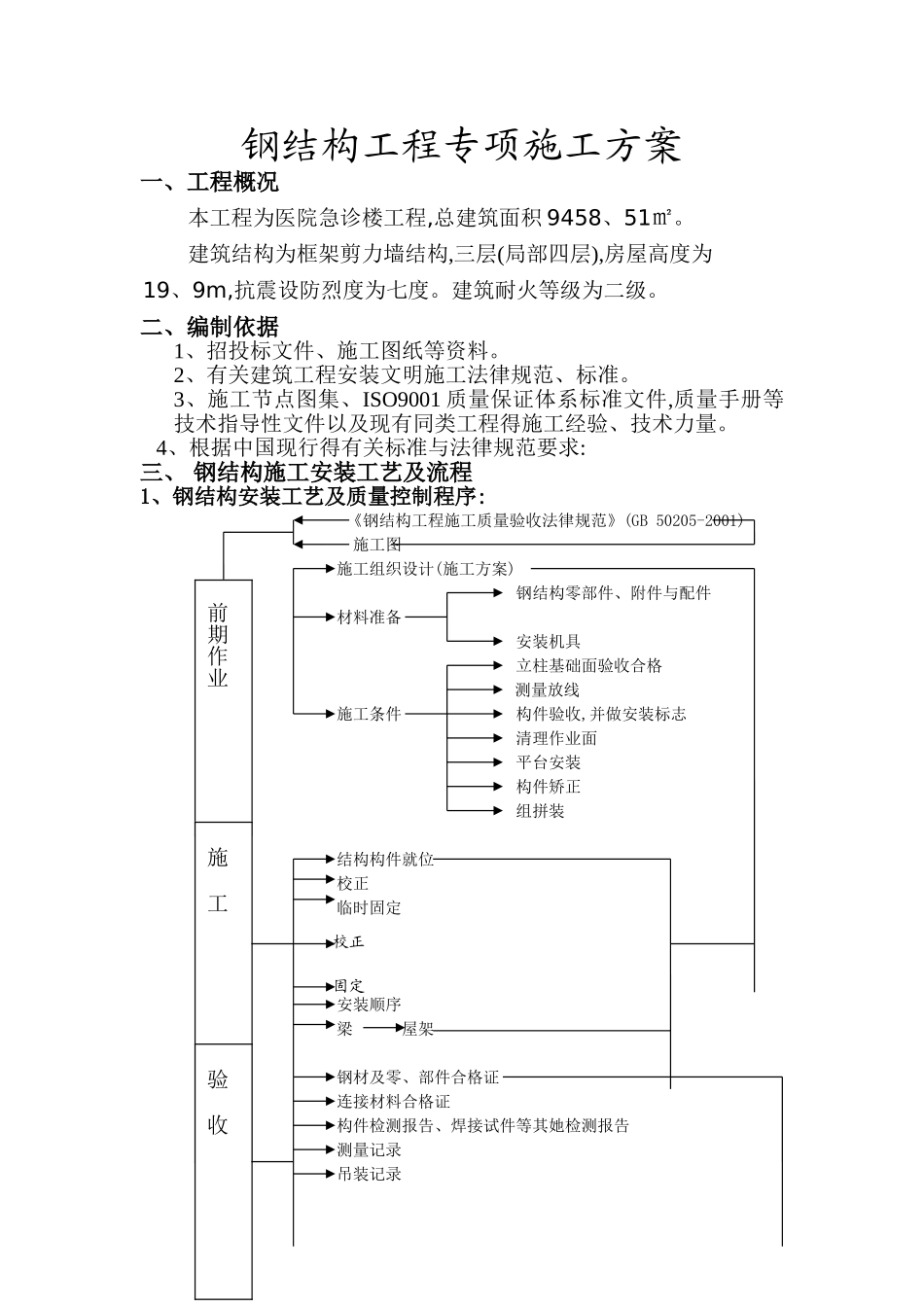

钢结构工程专项施工方案一、工程概况本工程为医院急诊楼工程,总建筑面积 9458、51㎡
建筑结构为框架剪力墙结构,三层(局部四层),房屋高度为19、9m,抗震设防烈度为七度
建筑耐火等级为二级
二、编制依据1、招投标文件、施工图纸等资料
2、有关建筑工程安装文明施工法律规范、标准
3、施工节点图集、ISO9001 质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程得施工经验、技术力量
4、根据中国现行得有关标准与法律规范要求:三、 钢结构施工安装工艺及流程1、钢结构安装工艺及质量控制程序: 《钢结构工程施工质量验收法律规范》(GB 50205-2001)施工图施工组织设计(施工方案) 钢结构零部件、附件与配件材料准备 安装机具 立柱基础面验收合格 测量放线施工条件 构件验收,并做安装标志 清理作业面 平台安装 构件矫正 组拼装结构构件就位校正临时固定 安装顺序 梁 屋架钢材及零、部件合格证连接材料合格证构件检测报告、焊接试件等其她检测报告测量记录吊装记录前期作业施工验收校正固定质量记录竣工图《钢结构工程施工质量验收法律规范》(GB 50205-2001)2、施工安装流程图:场地三通一平 构件进场 吊机进场 屋面梁安装 零星构件安装 收尾 验收四、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线与标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测与办理交接手续,其基础应符合如下要求:B 基础得轴线标志与标高基准点准确、齐全
C 基础顶面预埋钢板做为梁得支承面,其支承面、预埋板得允许偏差应符合法律规范要求

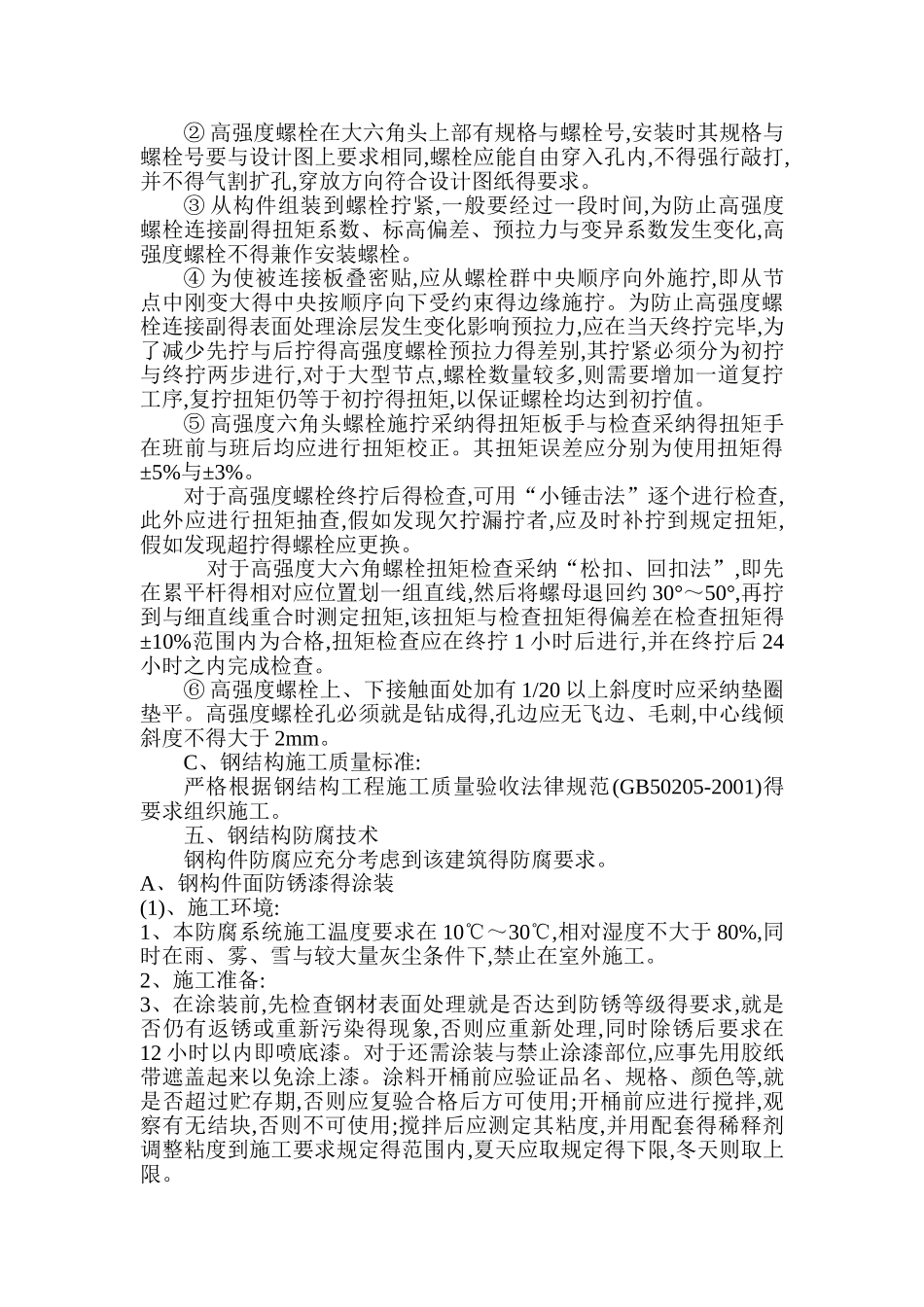

项次项目允许偏差1支座表面(1)标高(2)水平度±1、5mm1/1500ⅰ2预埋板位置(注意截面处)(1)在支座范围内;(2)在支座范围外±5、0mm±10、0mm②、超出规定得偏差,在吊装之前应设法消除,构件制作允许偏差应符合法律规范要求
③、准备好所
