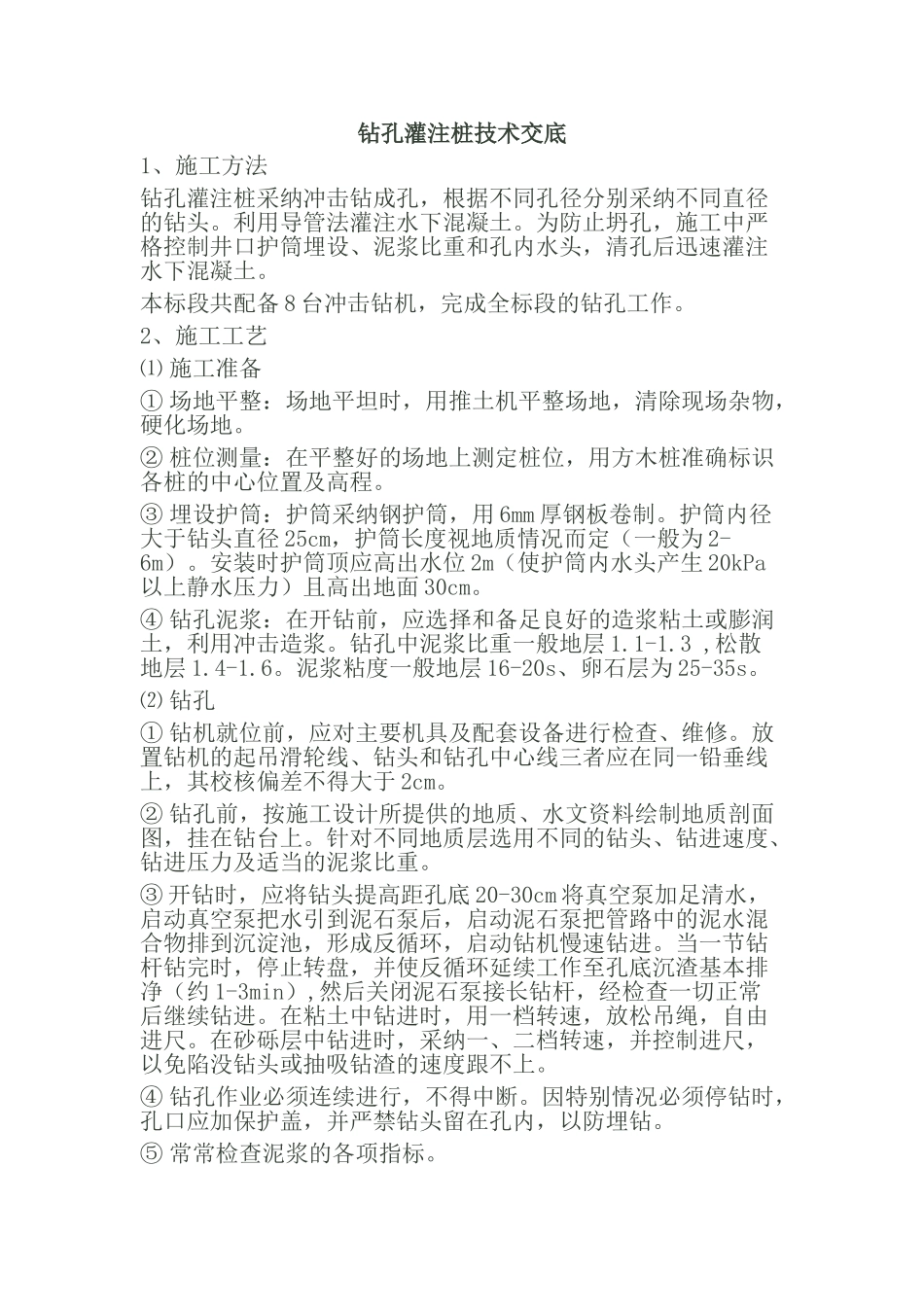

钻孔灌注桩技术交底1、施工方法钻孔灌注桩采纳冲击钻成孔,根据不同孔径分别采纳不同直径的钻头
利用导管法灌注水下混凝土
为防止坍孔,施工中严格控制井口护筒埋设、泥浆比重和孔内水头,清孔后迅速灌注水下混凝土
本标段共配备 8 台冲击钻机,完成全标段的钻孔工作
2、施工工艺⑴ 施工准备① 场地平整:场地平坦时,用推土机平整场地,清除现场杂物,硬化场地
② 桩位测量:在平整好的场地上测定桩位,用方木桩准确标识各桩的中心位置及高程
③ 埋设护筒:护筒采纳钢护筒,用 6mm 厚钢板卷制
护筒内径大于钻头直径 25cm,护筒长度视地质情况而定(一般为 2-6m)
安装时护筒顶应高出水位 2m(使护筒内水头产生 20kPa以上静水压力)且高出地面 30cm
④ 钻孔泥浆:在开钻前,应选择和备足良好的造浆粘土或膨润土,利用冲击造浆
钻孔中泥浆比重一般地层 1
3 ,松散地层 1
泥浆粘度一般地层 16-20s、卵石层为 25-35s
⑵ 钻孔① 钻机就位前,应对主要机具及配套设备进行检查、维修
放置钻机的起吊滑轮线、钻头和钻孔中心线三者应在同一铅垂线上,其校核偏差不得大于 2cm
② 钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上
针对不同地质层选用不同的钻头、钻进速度、钻进压力及适当的泥浆比重
③ 开钻时,应将钻头提高距孔底 20-30cm 将真空泵加足清水,启动真空泵把水引到泥石泵后,启动泥石泵把管路中的泥水混合物排到沉淀池,形成反循环,启动钻机慢速钻进
当一节钻杆钻完时,停止转盘,并使反循环延续工作至孔底沉渣基本排净(约 1-3min),然后关闭泥石泵接长钻杆,经检查一切正常后继续钻进
在粘土中钻进时,用一档转速,放松吊绳,自由进尺
在砂砾层中钻进时,采纳一、二档转速,并控制进尺,以免陷没钻头或抽吸钻渣的速度跟不上

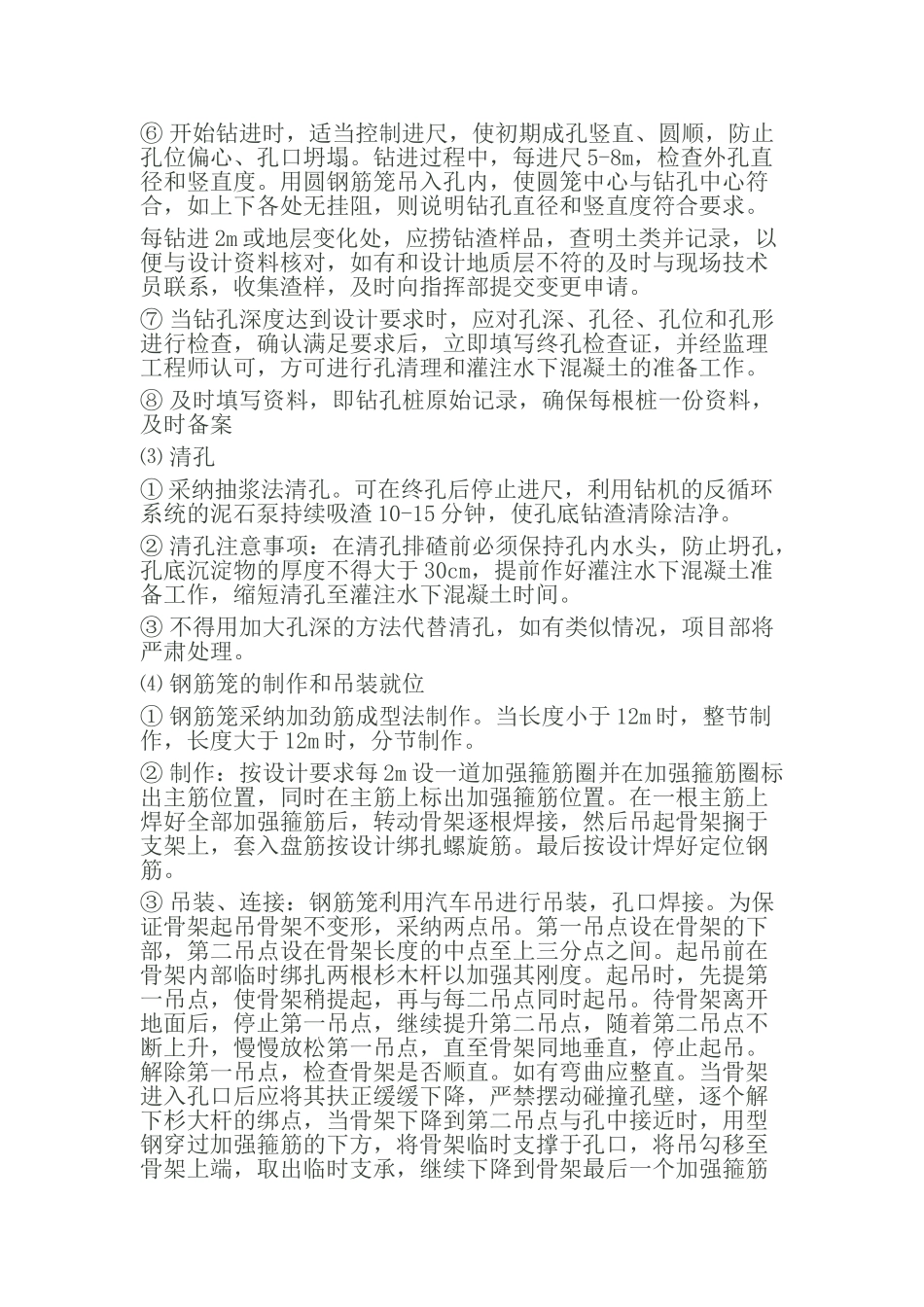

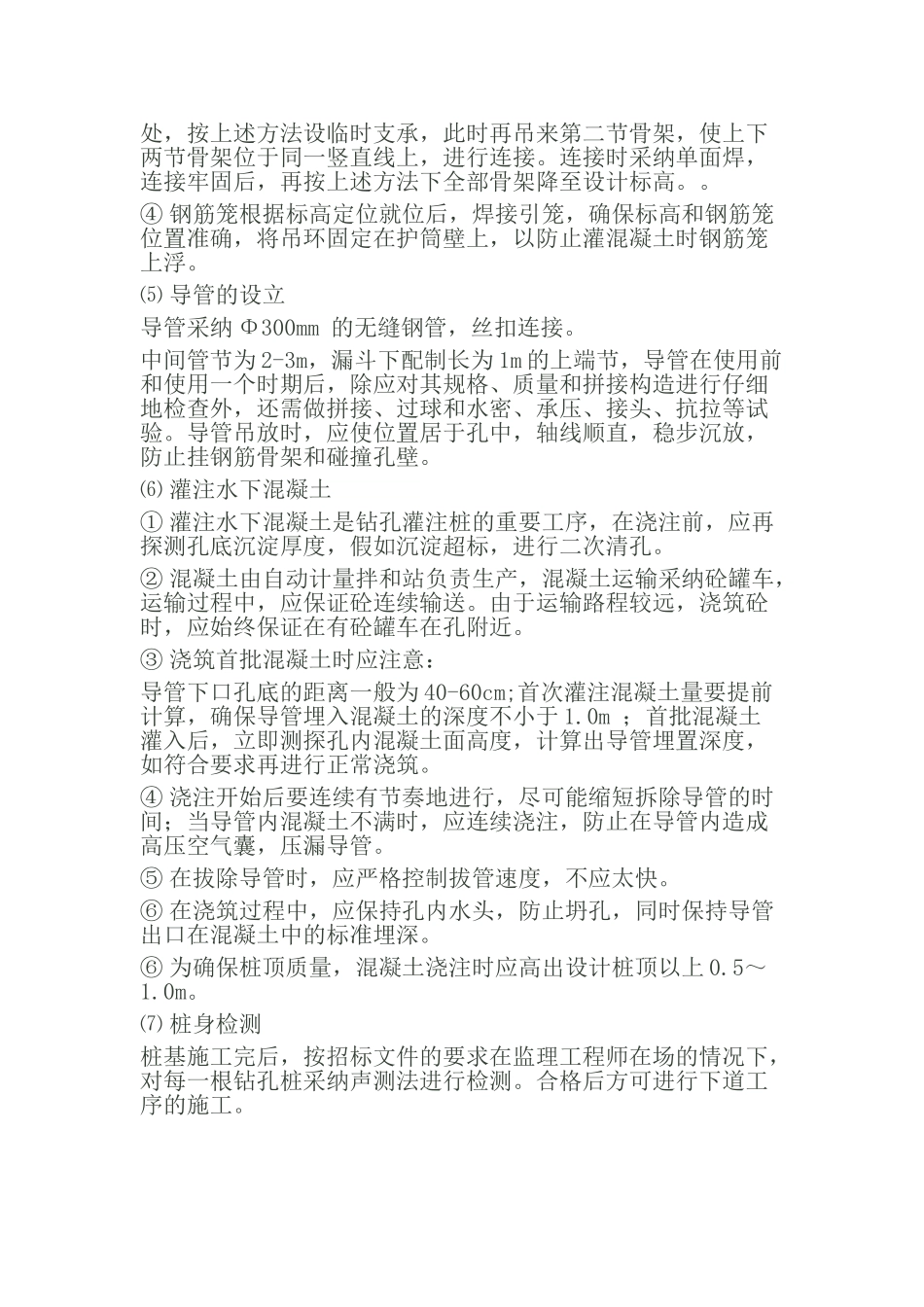

④ 钻孔作业必须连续进行,不得
