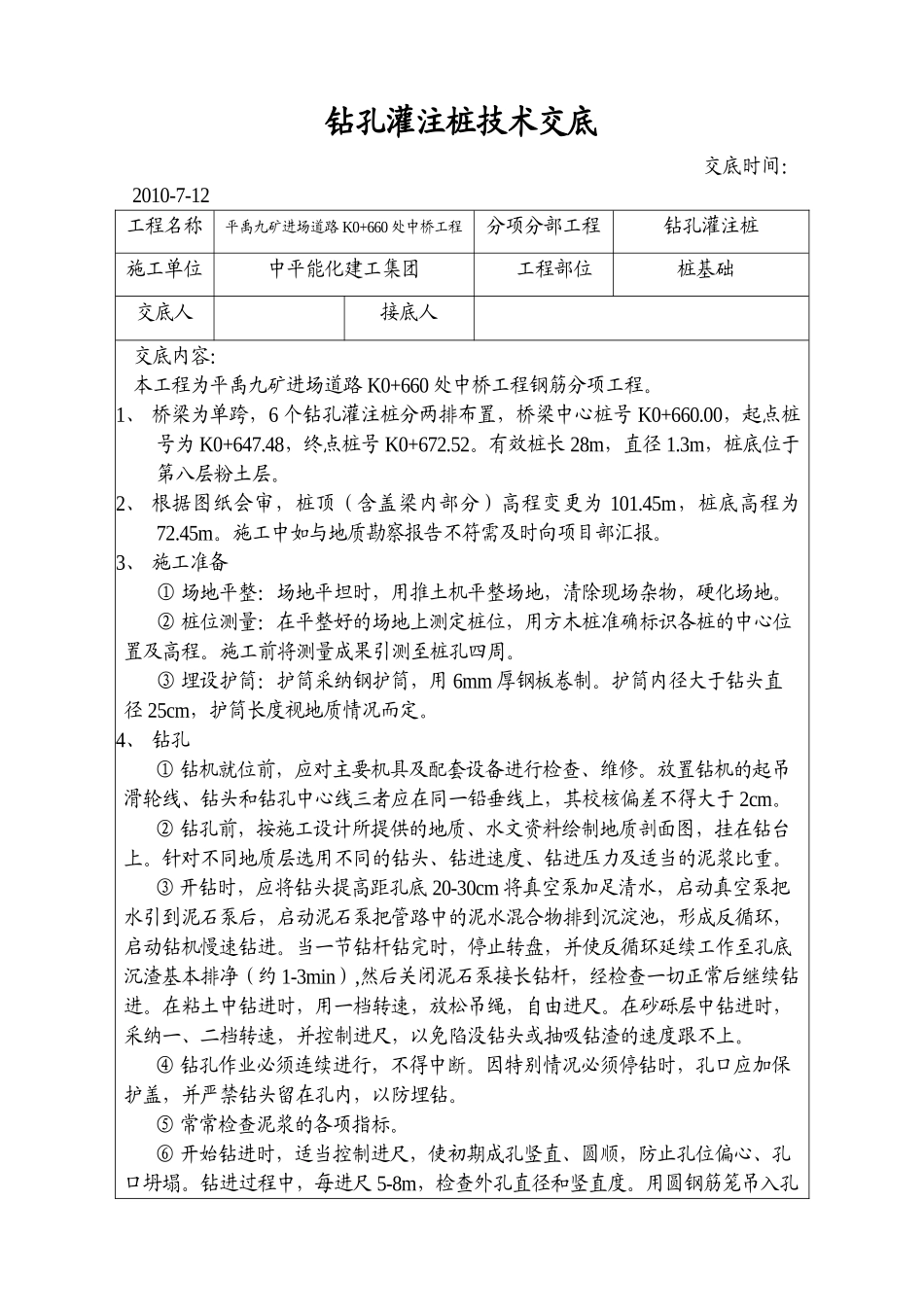

钻孔灌注桩技术交底交底时间:2010-7-12工程名称平禹九矿进场道路 K0+660 处中桥工程分项分部工程钻孔灌注桩施工单位中平能化建工集团工程部位桩基础交底人接底人交底内容:本工程为平禹九矿进场道路 K0+660 处中桥工程钢筋分项工程
1、 桥梁为单跨,6 个钻孔灌注桩分两排布置,桥梁中心桩号 K0+660
00,起点桩号为 K0+647
48,终点桩号 K0+672
有效桩长 28m,直径 1
3m,桩底位于第八层粉土层
2、 根据图纸会审,桩顶(含盖梁内部分)高程变更为 101
45m,桩底高程为72
施工中如与地质勘察报告不符需及时向项目部汇报
3、 施工准备① 场地平整:场地平坦时,用推土机平整场地,清除现场杂物,硬化场地
② 桩位测量:在平整好的场地上测定桩位,用方木桩准确标识各桩的中心位置及高程
施工前将测量成果引测至桩孔四周
③ 埋设护筒:护筒采纳钢护筒,用 6mm 厚钢板卷制
护筒内径大于钻头直径 25cm,护筒长度视地质情况而定
4、 钻孔① 钻机就位前,应对主要机具及配套设备进行检查、维修
放置钻机的起吊滑轮线、钻头和钻孔中心线三者应在同一铅垂线上,其校核偏差不得大于 2cm
② 钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上
针对不同地质层选用不同的钻头、钻进速度、钻进压力及适当的泥浆比重
③ 开钻时,应将钻头提高距孔底 20-30cm 将真空泵加足清水,启动真空泵把水引到泥石泵后,启动泥石泵把管路中的泥水混合物排到沉淀池,形成反循环,启动钻机慢速钻进
当一节钻杆钻完时,停止转盘,并使反循环延续工作至孔底沉渣基本排净(约 1-3min),然后关闭泥石泵接长钻杆,经检查一切正常后继续钻进
在粘土中钻进时,用一档转速,放松吊绳,自由进尺
在砂砾层中钻进时,采纳一、二档转速,并控制进尺,以免陷没钻头或抽吸钻渣的速度跟不
