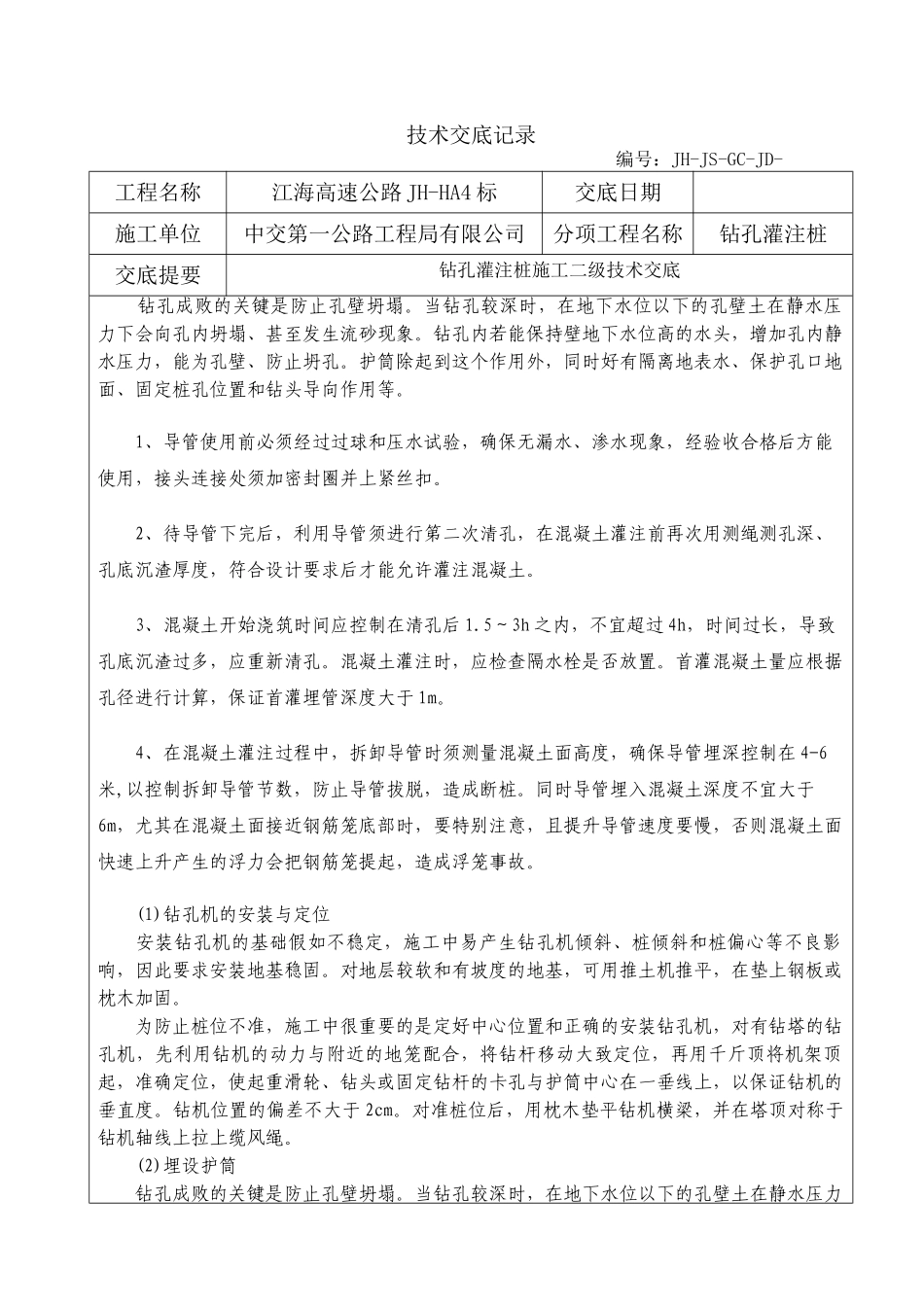

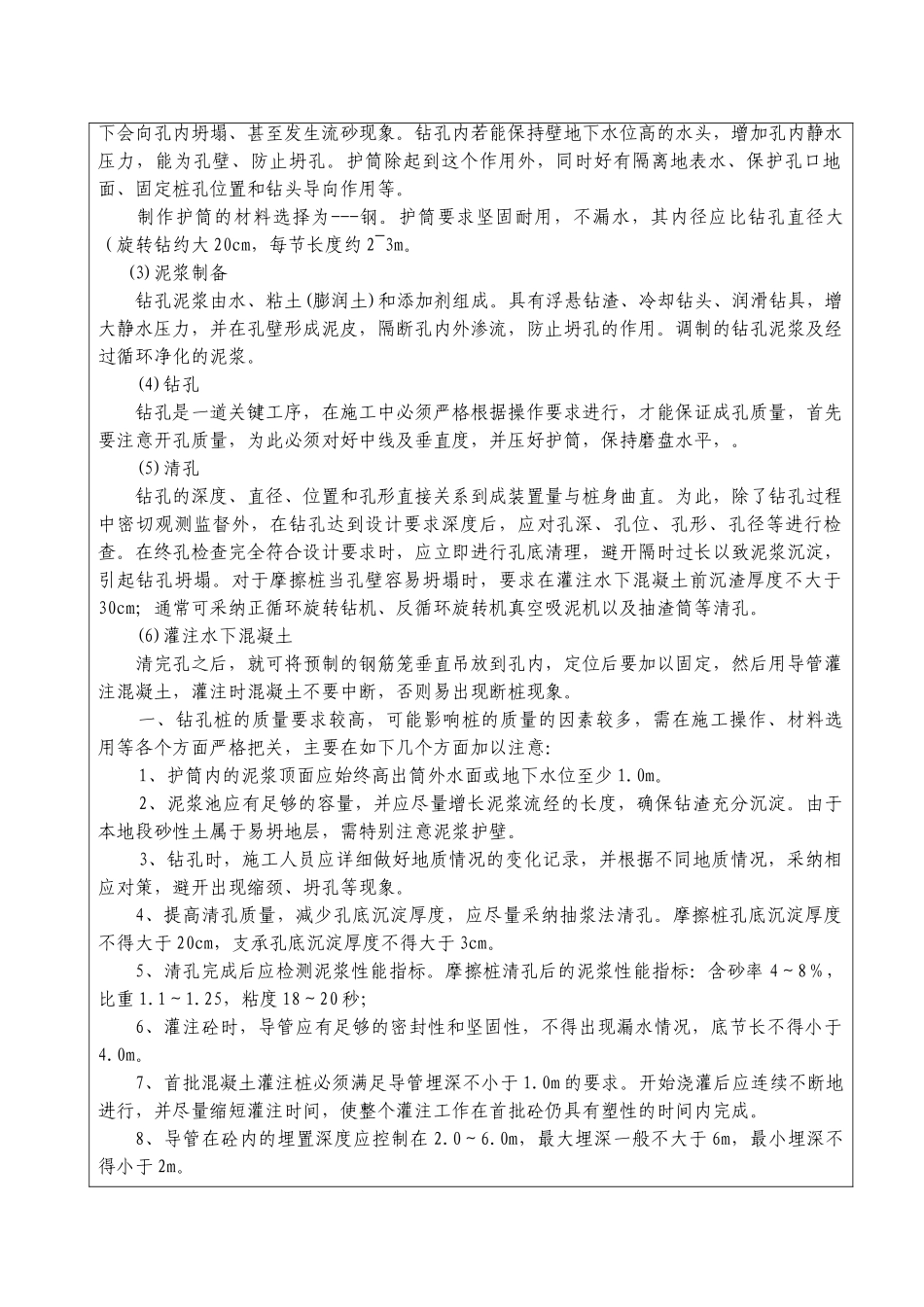

技术交底记录 编号:JH-JS-GC-JD-工程名称江海高速公路 JH-HA4 标交底日期 施工单位中交第一公路工程局有限公司 分项工程名称钻孔灌注桩 交底提要钻孔灌注桩施工二级技术交底钻孔成败的关键是防止孔壁坍塌
当钻孔较深时,在地下水位以下的孔壁土在静水压力下会向孔内坍塌、甚至发生流砂现象
钻孔内若能保持壁地下水位高的水头,增加孔内静水压力,能为孔壁、防止坍孔
护筒除起到这个作用外,同时好有隔离地表水、保护孔口地面、固定桩孔位置和钻头导向作用等
1、导管使用前必须经过过球和压水试验,确保无漏水、渗水现象,经验收合格后方能使用,接头连接处须加密封圈并上紧丝扣
2、待导管下完后,利用导管须进行第二次清孔,在混凝土灌注前再次用测绳测孔深、孔底沉渣厚度,符合设计要求后才能允许灌注混凝土
3、混凝土开始浇筑时间应控制在清孔后 1
5~3h 之内,不宜超过 4h,时间过长,导致孔底沉渣过多,应重新清孔

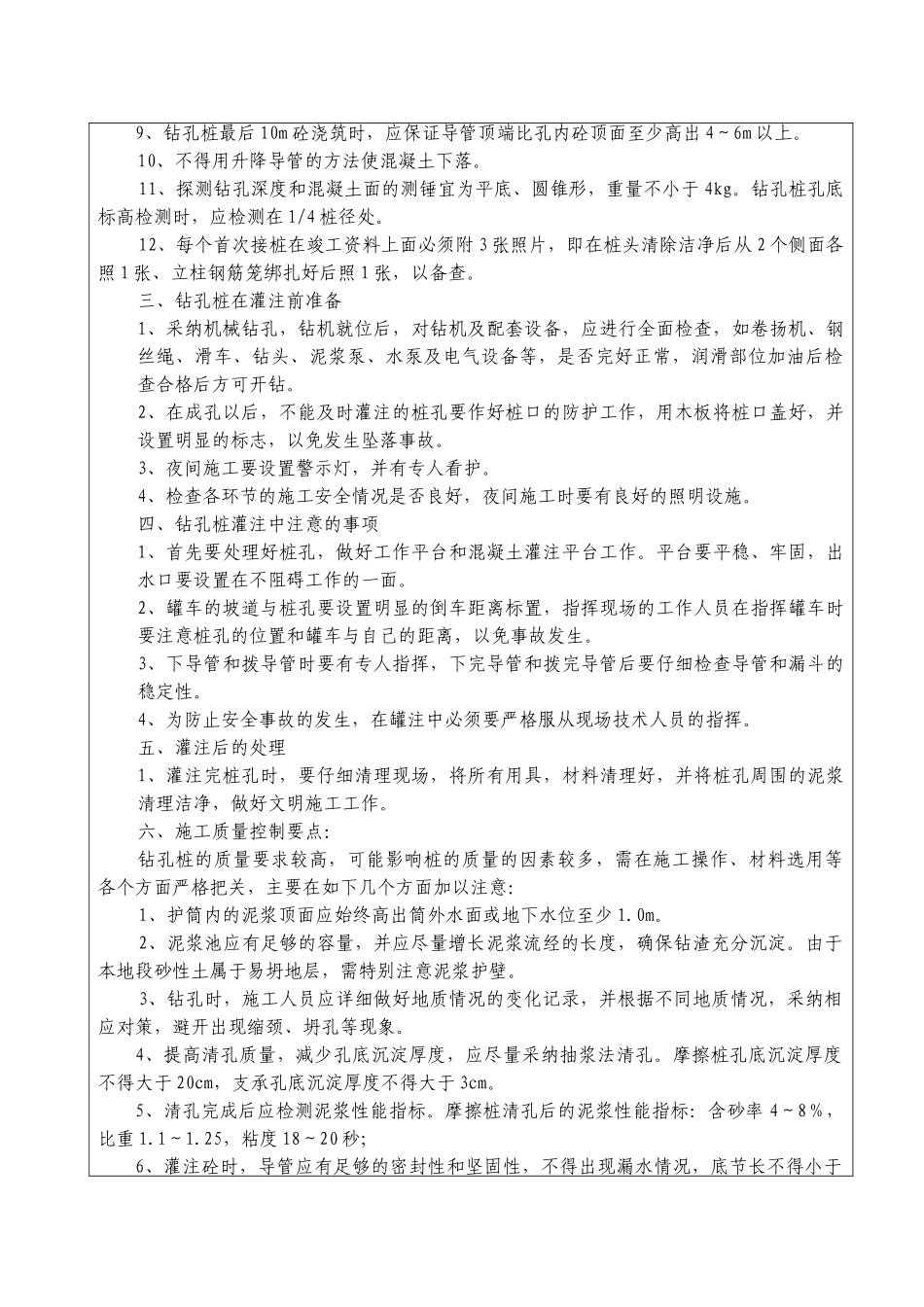

混凝土灌注时,应检查隔水栓是否放置
首灌混凝土量应根据孔径进行计算,保证首灌埋管深度大于 1m
4、在混凝土灌注过程中,拆卸导管时须测量混凝土面高度,确保导管埋深控制在 4-6米,以控制拆卸导管节数,防止导管拔脱,造成断桩
同时导管埋入混凝土深度不宜大于6m,尤其在混凝土面接近钢筋笼底部时,要特别注意,且提升导管速度要慢,否则混凝土面快速上升产生的浮力会把钢筋笼提起,造成浮笼事故
(1)钻孔机的安装与定位 安装钻孔机的基础假如不稳定,施工中易产生钻孔机倾斜、桩倾斜和桩偏心等不良影响,因此要求安装地基稳固
对地层较软和有坡度的地基,可用推土机推平,在垫上钢板或枕木加固
为防止桩位不准,施工中很重要的是定好中心位置和正确的安装钻孔机,对有钻塔的钻孔机,先利用钻机的动力与附近的地笼配合,将钻杆移动大致定位,再用千斤顶将机架顶起,准确定位,使起重滑轮、钻头或固定钻杆的卡孔与护筒中
