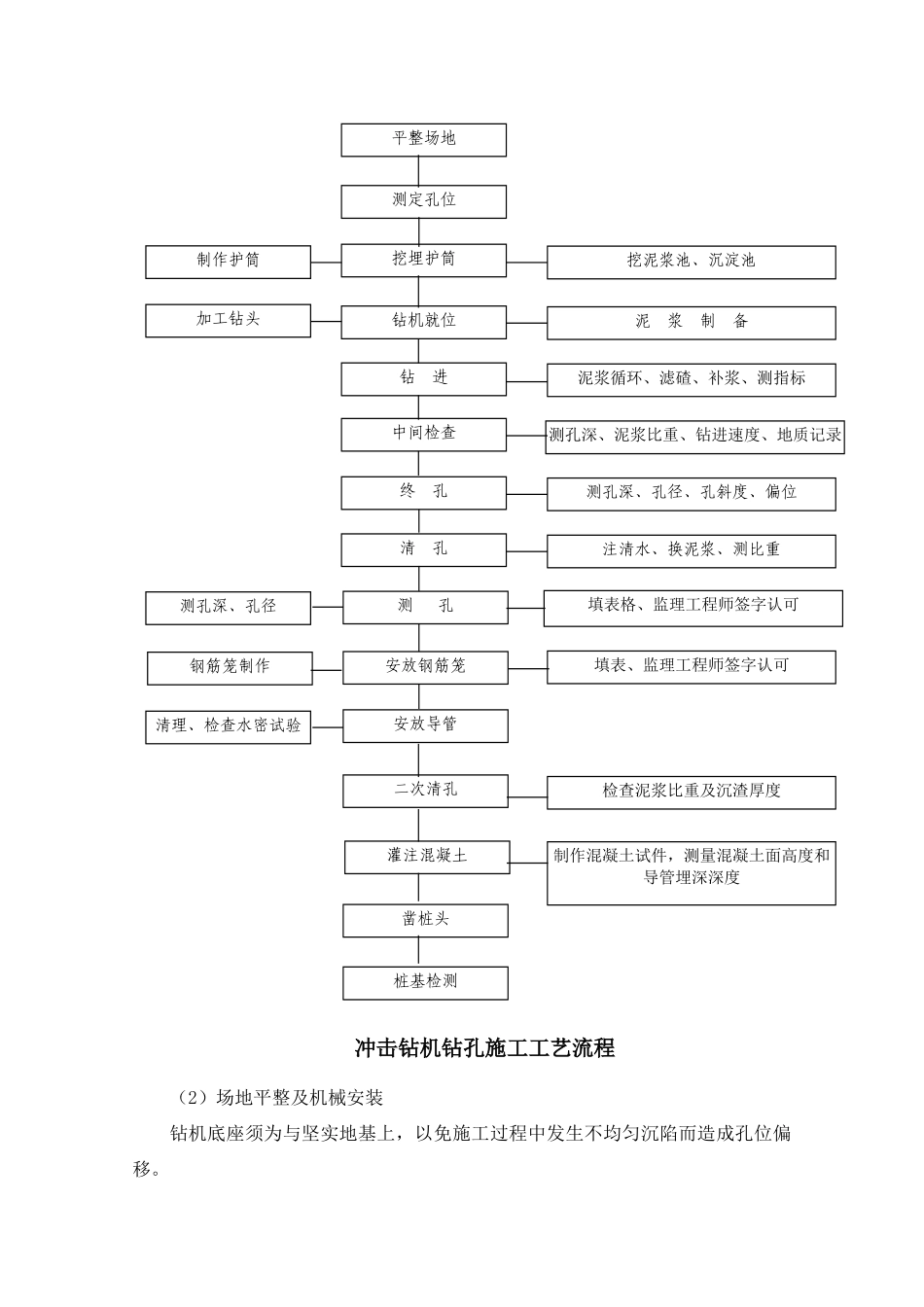

钻孔灌注桩施工作业技术交底1.1.适用范围本技术交底适用于***双线特大桥桩基工程的钻孔灌注桩施工。1.2.作业准备1)内业技术准备开工前施工人员熟悉施工图纸、法律规范和技术标准,制定施工安全保证措施,提出应急方案。对施工人员进行技术交底,对施工人员进行上岗前培训,考核合格后持证上岗。2)外业技术准备施工作业层中所涉及的各种外部技术数据收集,修建临时设施。1.3.技术要求1)桩深达到设计要求后,必须检查桩径、垂直度、泥浆比重等指标,做好记录,合格后进行清孔换浆。2)按设计图纸及法律规范要求进行钢筋笼制作,并按设计要求设计垫块。3)混凝土灌注要及时进行,灌注混凝土前沉碴厚度必须满足设计要求。1.4.施工工艺本桥钻孔桩基础施工根据现场实际地质情况采纳冲击钻机钻孔,吊车配合钻机安装钢筋笼,混凝土由拌和站集中供应,搅拌输送车运输。施工程序为:施工准备→埋设护筒→钻孔→成孔→清孔→桩身钢筋笼安放→安装导管→二次清孔→灌注水下混凝土→拔除护筒→场地清理。其施工工艺流程图如下。1)施工前准备工作(1)测量确定钻孔桩位:根据控制网及桥墩设计坐标,用全站仪精确放出桩位,同时布设稳固十字护桩,以便常常检查钻孔偏位情况,经复核无误后方可进行孔桩施工。(2)场地平整及机械安装钻机底座须为与坚实地基上,以免施工过程中发生不均匀沉陷而造成孔位偏移。平整场地凿桩头测定孔位挖埋护筒钻机就位钻 进制作护筒加工钻头中间检查终 孔清 孔测 孔安放钢筋笼安放导管二次清孔灌注混凝土挖泥浆池、沉淀池泥 浆 制 备泥浆循环、滤碴、补浆、测指标测孔深、泥浆比重、钻进速度、地质记录测孔深、孔径、孔斜度、偏位注清水、换泥浆、测比重填表格、监理工程师签字认可填表、监理工程师签字认可检查泥浆比重及沉渣厚度制作混凝土试件,测量混凝土面高度和导管埋深深度清理、检查水密试验测孔深、孔径钢筋笼制作冲击钻机钻孔施工工艺流程桩基检测a)钻孔场地在旱地时,应清除杂物、换除软土、平整压实,场地位于陡坡时,可用枕木、型钢等搭设工作平台。b)在浅水中,宜用筑岛法施工,岛顶面高出施工水位 1.0 米左右,筑岛面积应按钻孔方法、钻机大小等要求决定。c)制浆池、沉淀池和泥浆池,应在计划施工场地或工作平台时一并考虑。(3)埋设护筒a)钻孔前应设置坚固、不漏水的钢护筒,钢护筒内径应大于钻头直径,使用冲击钻机钻孔应比钻头大 40cm。护筒顶面宜高出施工水位或地下水位 2m,还应满足孔内泥浆面...
