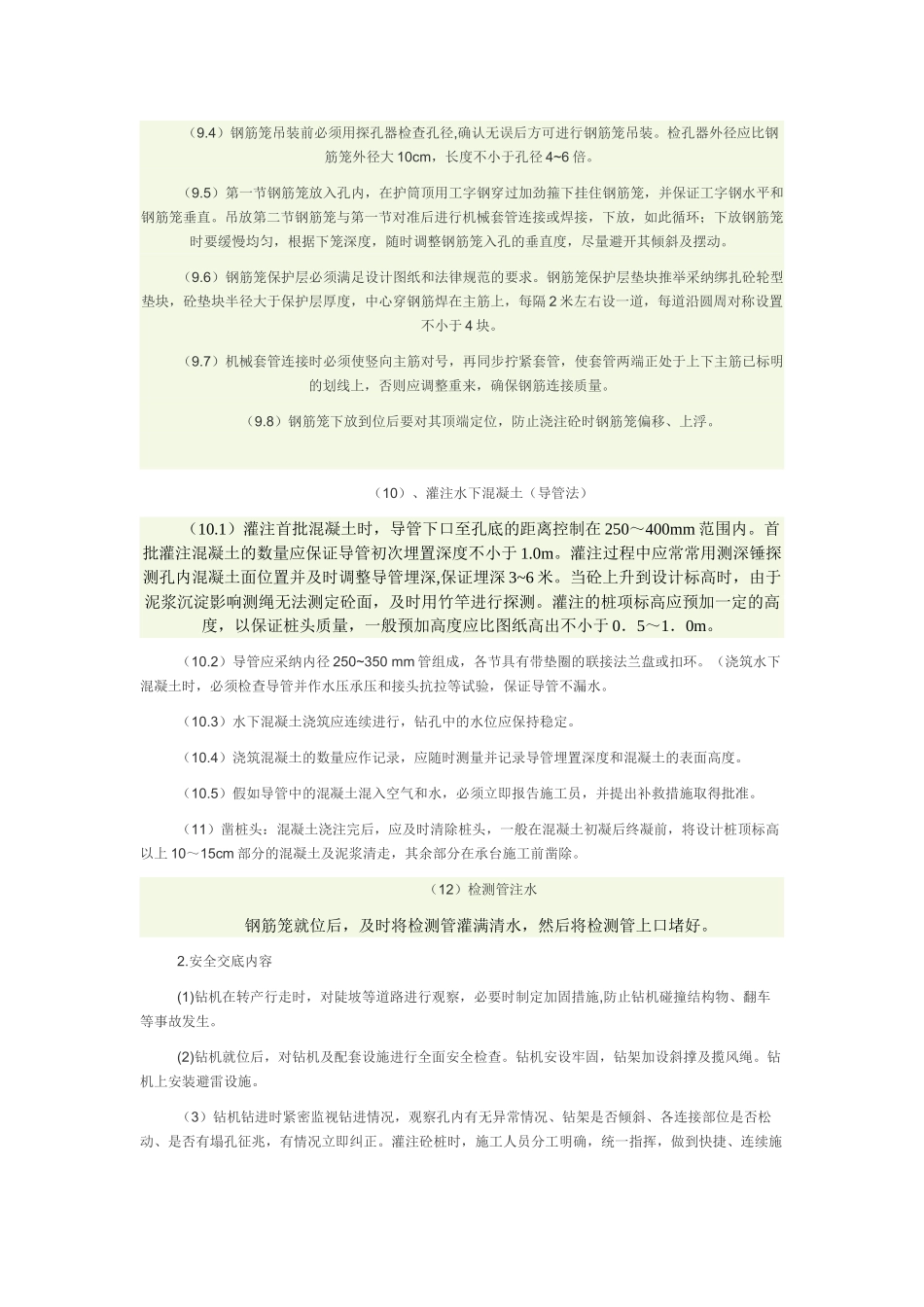

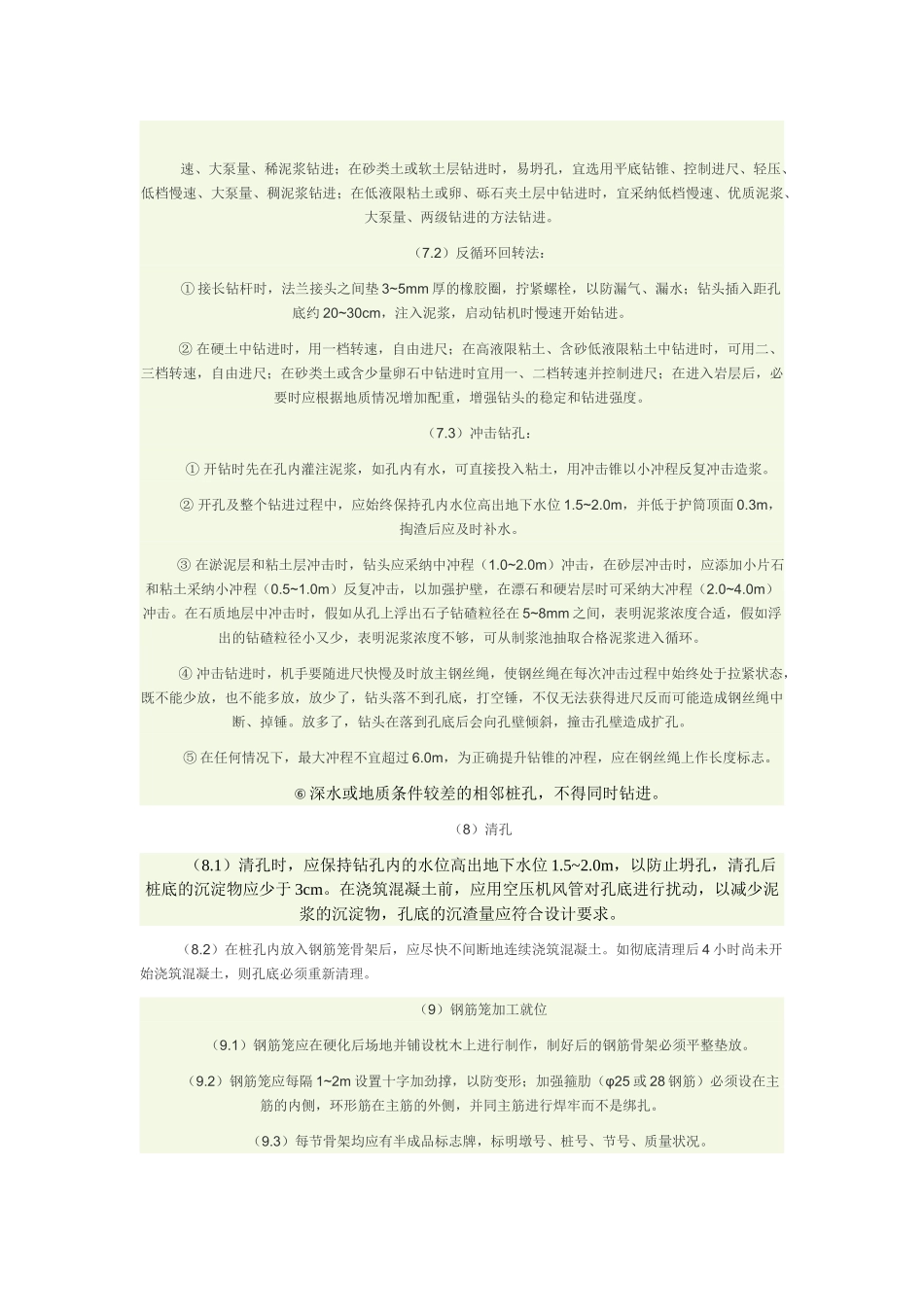

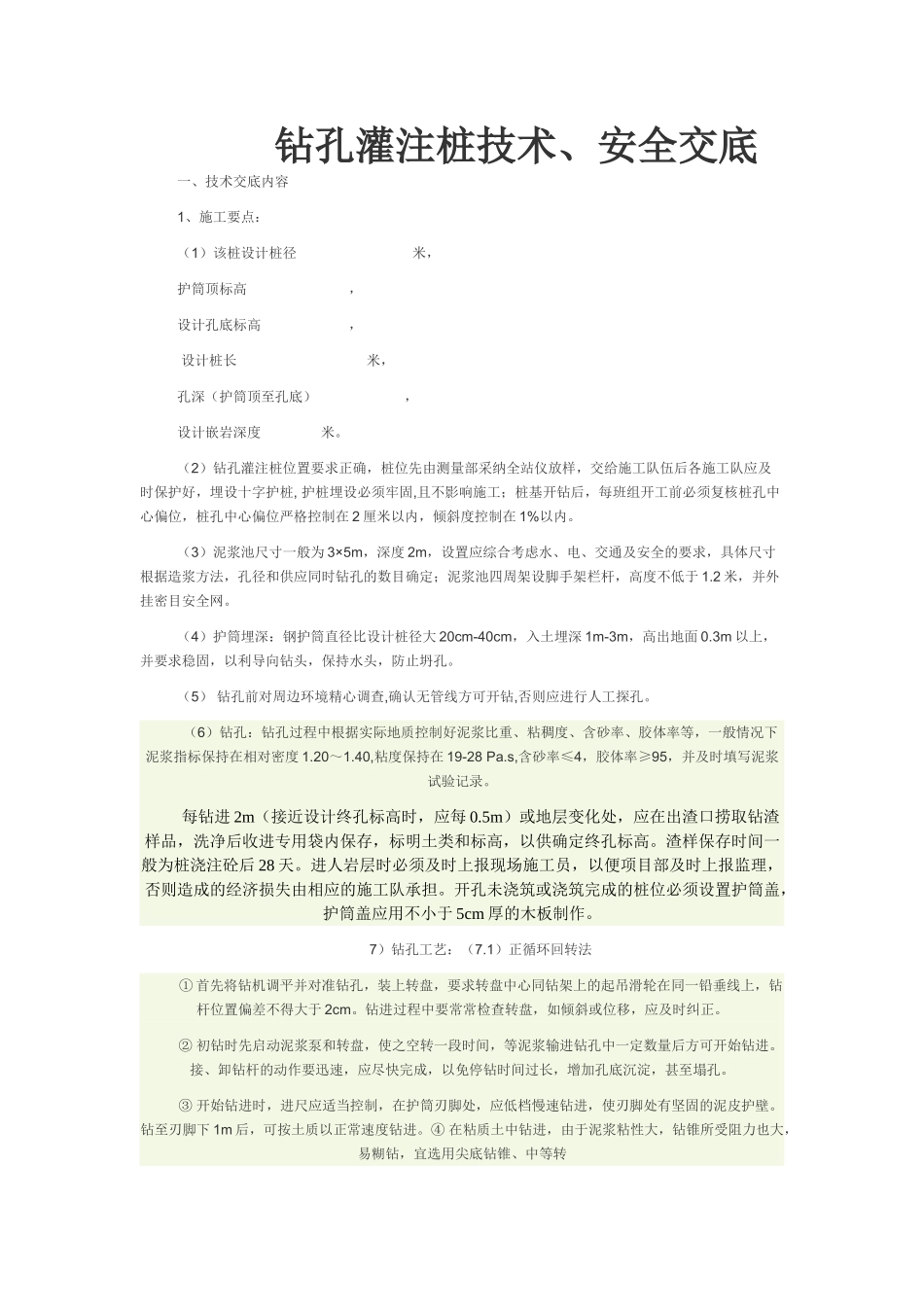

钻孔灌注桩技术、安全交底一、技术交底内容1、施工要点:(1)该桩设计桩径 米, 护筒顶标高 ,设计孔底标高 , 设计桩长 米,孔深(护筒顶至孔底) ,设计嵌岩深度 米
(2)钻孔灌注桩位置要求正确,桩位先由测量部采纳全站仪放样,交给施工队伍后各施工队应及时保护好,埋设十字护桩, 护桩埋设必须牢固,且不影响施工;桩基开钻后,每班组开工前必须复核桩孔中心偏位,桩孔中心偏位严格控制在 2 厘米以内,倾斜度控制在 1%以内
(3)泥浆池尺寸一般为 3×5m,深度 2m,设置应综合考虑水、电、交通及安全的要求,具体尺寸根据造浆方法,孔径和供应同时钻孔的数目确定;泥浆池四周架设脚手架栏杆,高度不低于 1
2 米,并外挂密目安全网
(4)护筒埋深:钢护筒直径比设计桩径大 20cm-40cm,入土埋深 1m-3m,高出地面 0
3m 以上,并要求稳固,以利导向钻头,保持水头,防止坍孔
(5) 钻孔前对周边环境精心调查,确认无管线方可开钻,否则应进行人工探孔
(6)钻孔:钻孔过程中根据实际地质控制好泥浆比重、粘稠度、含砂率、胶体率等,一般情况下泥浆指标保持在相对密度 1
40,粘度保持在 19-28 Pa
s,含砂率≤4,胶体率≥95,并及时填写泥浆试验记录
每钻进 2m(接近设计终孔标高时,应每 0
5m)或地层变化处,应在出渣口捞取钻渣样品,洗净后收进专用袋内保存,标明土类和标高,以供确定终孔标高
渣样保存时间一般为桩浇注砼后 28 天
进人岩层时必须及时上报现场施工员,以便项目部及时上报监理,否则造成的经济损失由相应的施工队承担
开孔未浇筑或浇筑完成的桩位必须设置护筒盖,护筒盖应用不小于 5cm 厚的木板制作
7)钻孔工艺:(7
1)正循环回转法① 首先将钻机调平并对准钻孔,装上转盘,要求转盘中心同钻架上的起吊滑轮在同一铅垂线上,钻杆位置偏差不得大于 2cm
钻进过程中要常常
