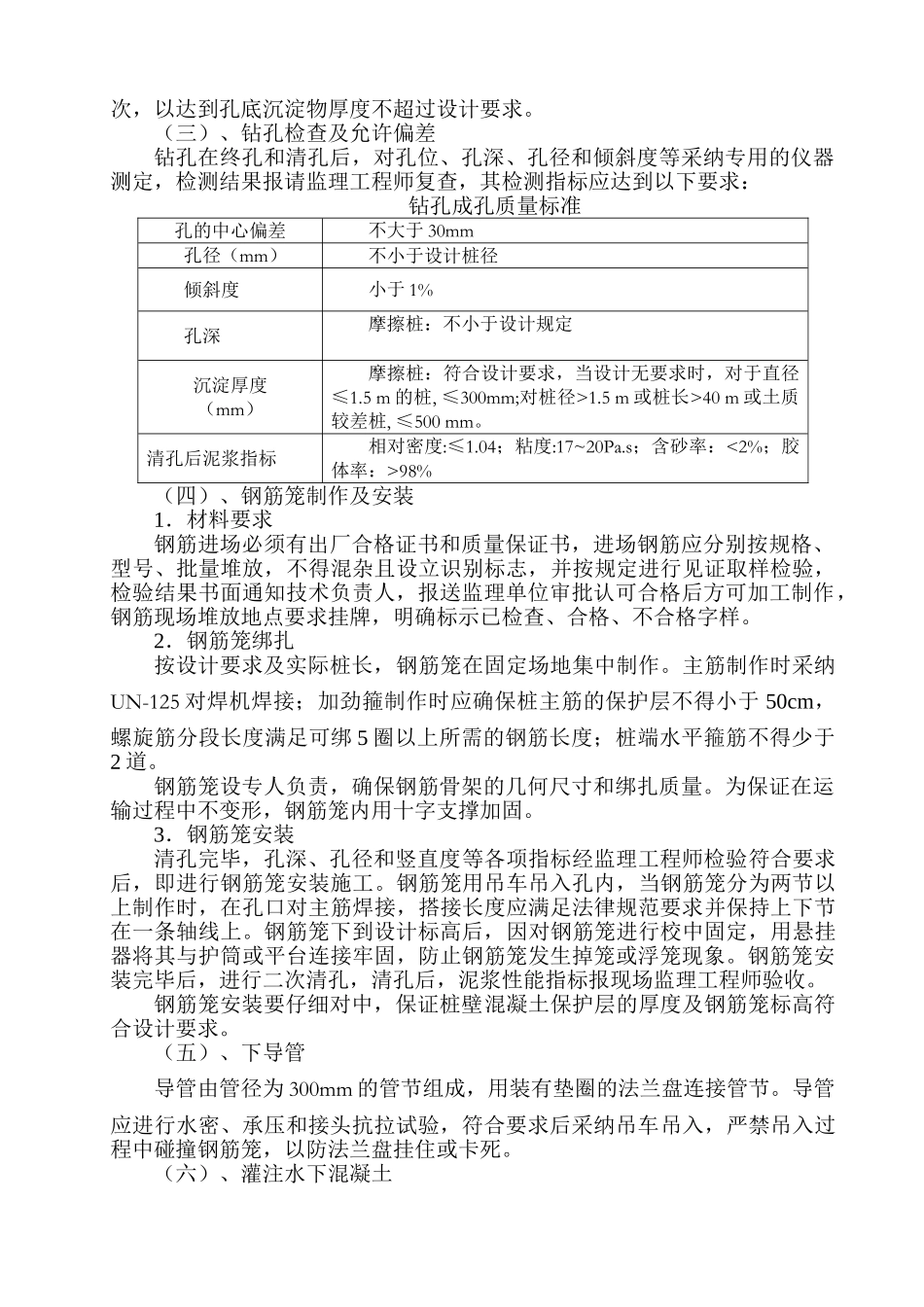

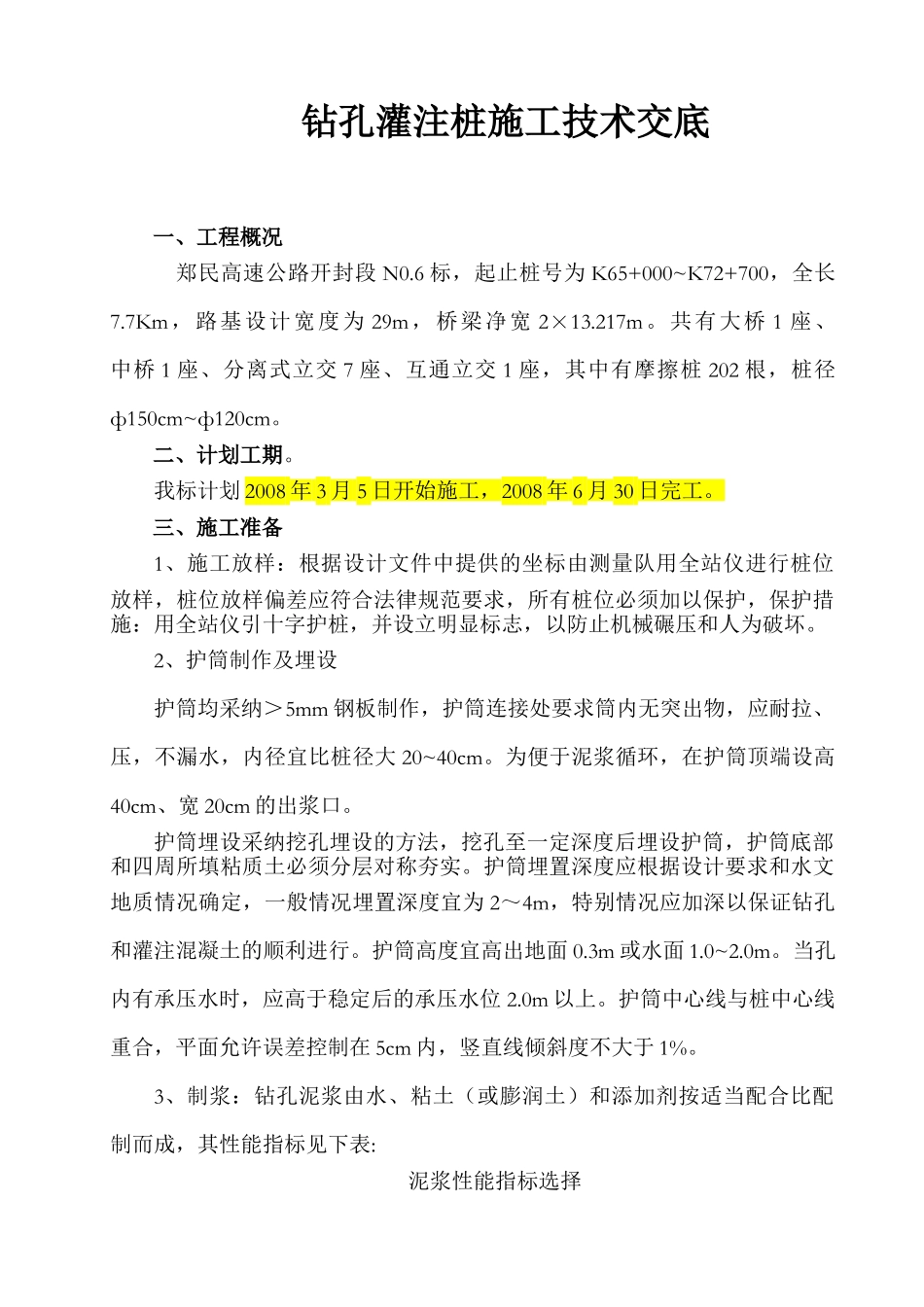

钻孔灌注桩施工技术交底一、工程概况郑民高速公路开封段 N0
6 标,起止桩号为 K65+000~K72+700,全长7
7Km,路基设计宽度为 29m,桥梁净宽 2×13
共有大桥 1 座、 中桥 1 座、分离式立交 7 座、互通立交 1 座,其中有摩擦桩 202 根,桩径ф150cm~ф120cm
二、计划工期
我标计划 2008 年 3 月 5 日开始施工,2008 年 6 月 30 日完工
三、施工准备1、施工放样:根据设计文件中提供的坐标由测量队用全站仪进行桩位放样,桩位放样偏差应符合法律规范要求,所有桩位必须加以保护,保护措施:用全站仪引十字护桩,并设立明显标志,以防止机械碾压和人为破坏
2、护筒制作及埋设护筒均采纳>5mm 钢板制作,护筒连接处要求筒内无突出物,应耐拉、压,不漏水,内径宜比桩径大 20~40cm
为便于泥浆循环,在护筒顶端设高40cm、宽 20cm 的出浆口
护筒埋设采纳挖孔埋设的方法,挖孔至一定深度后埋设护筒,护筒底部和四周所填粘质土必须分层对称夯实
护筒埋置深度应根据设计要求和水文地质情况确定,一般情况埋置深度宜为 2~4m,特别情况应加深以保证钻孔和灌注混凝土的顺利进行
护筒高度宜高出地面 0
3m 或水面 1
当孔内有承压水时,应高于稳定后的承压水位 2
护筒中心线与桩中心线重合,平面允许误差控制在 5cm 内,竖直线倾斜度不大于 1%

3、制浆:钻孔泥浆由水、粘土(或膨润土)和添加剂按适当配合比配制而成,其性能指标见下表:泥浆性能指标选择 四、施工方法(一)、钻孔 (1)、首先钻机就位稳固,钻头中心同护筒中心偏差不得大于 2cm,就位合格后,开始冲孔, 起初稍提钻杆,在护筒内打浆, 开动泥浆泵进行循环,待泥浆均匀后开始钻进
要适当控制钻进速度,在护筒底角处低档慢速钻进,钻至底角下 1 米以后按正常速度
