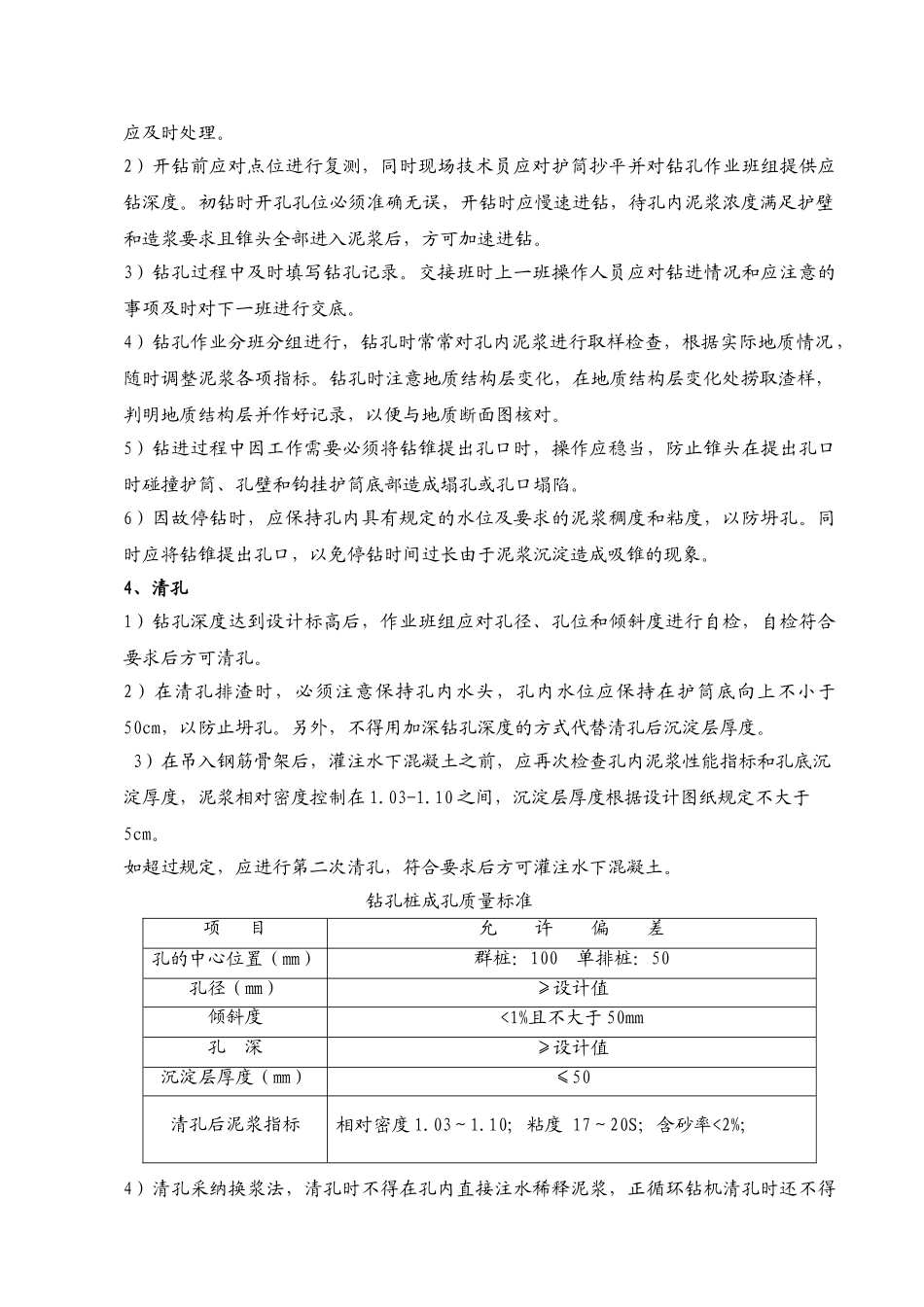

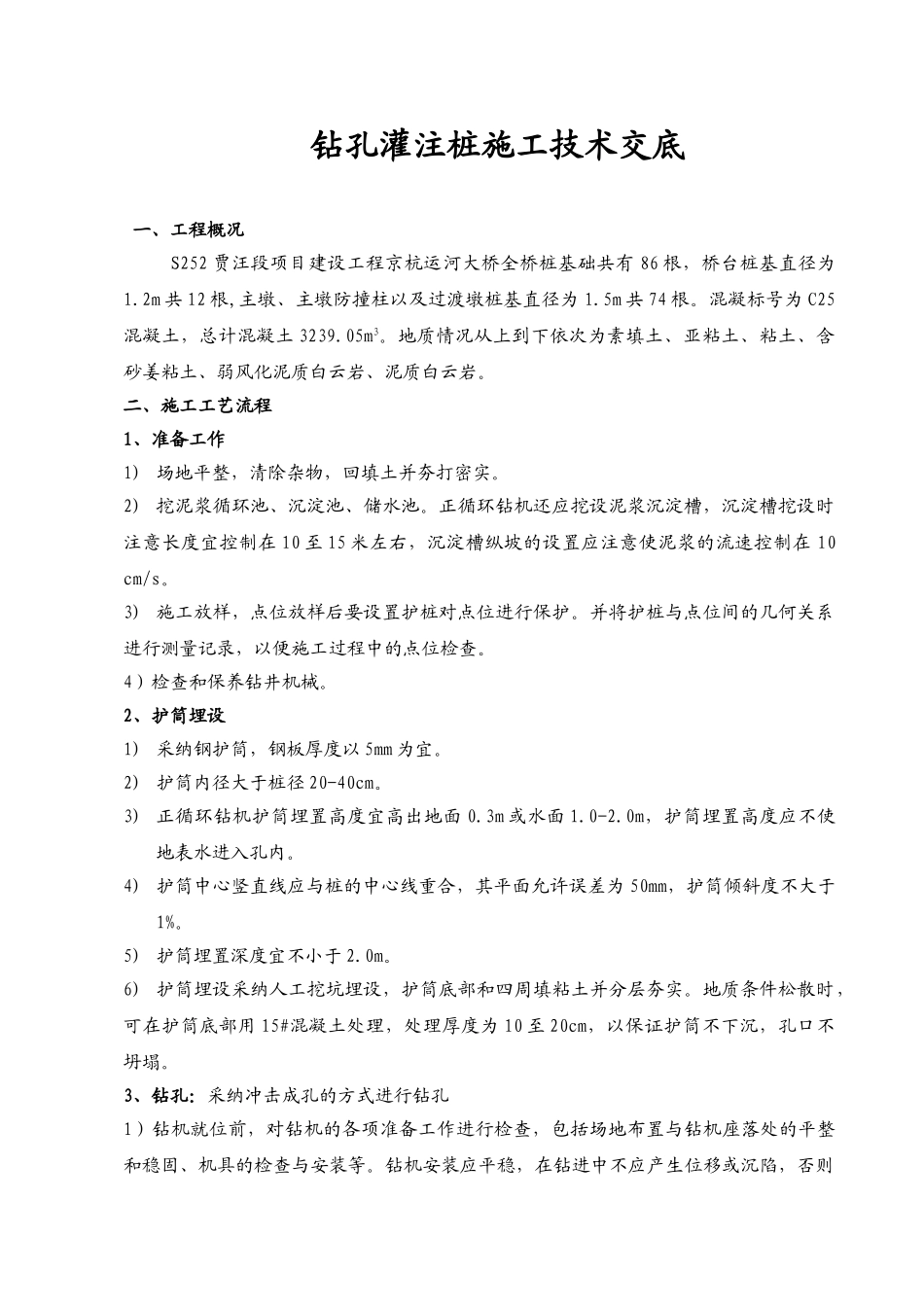

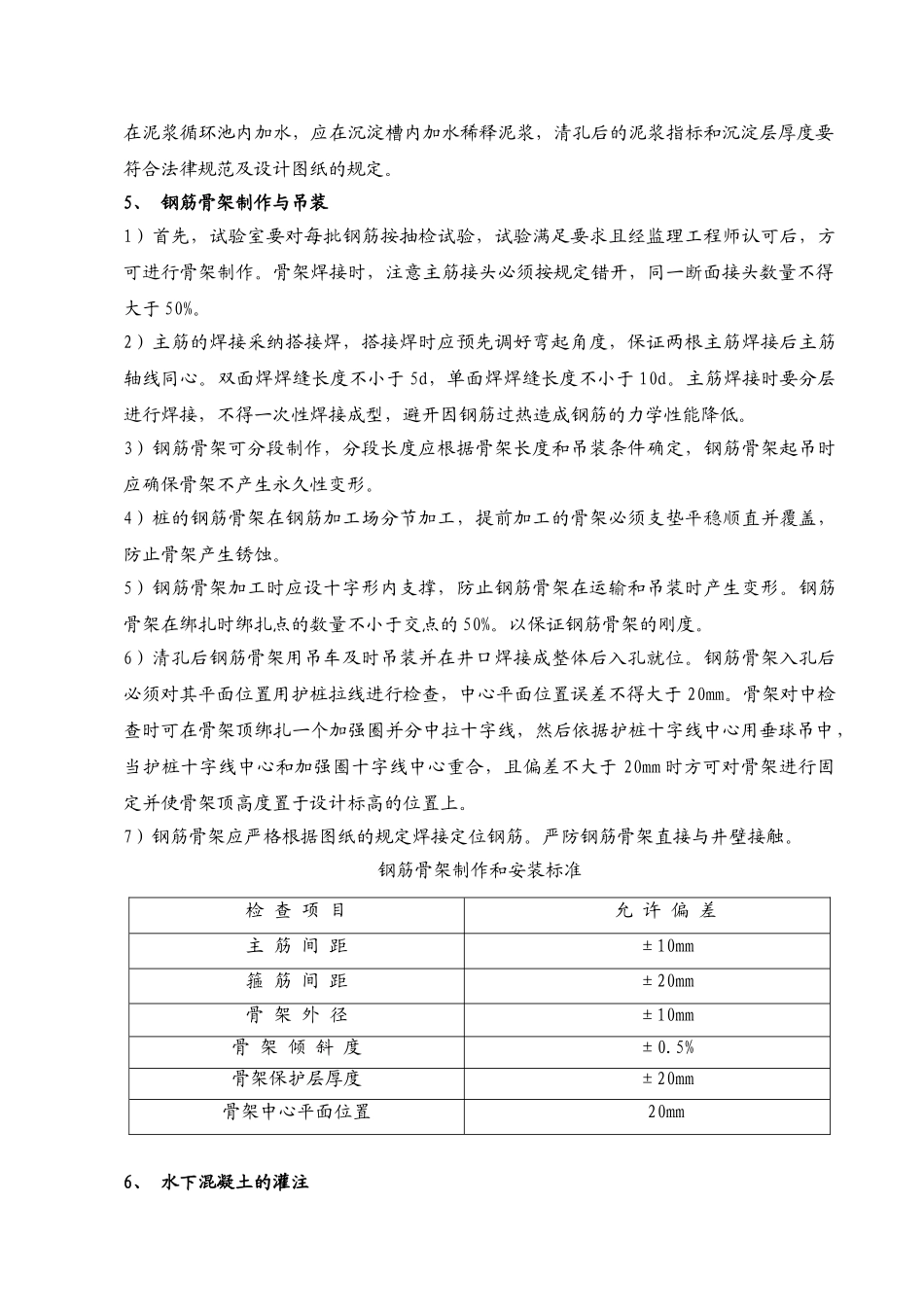

钻孔灌注桩施工技术交底 一、工程概况 S252 贾汪段项目建设工程京杭运河大桥全桥桩基础共有 86 根,桥台桩基直径为1
2m 共 12 根,主墩、主墩防撞柱以及过渡墩桩基直径为 1
5m 共 74 根
混凝标号为 C25混凝土,总计混凝土 3239
地质情况从上到下依次为素填土、亚粘土、粘土、含砂姜粘土、弱风化泥质白云岩、泥质白云岩
二、施工工艺流程1、准备工作 1) 场地平整,清除杂物,回填土并夯打密实
2) 挖泥浆循环池、沉淀池、储水池
正循环钻机还应挖设泥浆沉淀槽,沉淀槽挖设时注意长度宜控制在 10 至 15 米左右,沉淀槽纵坡的设置应注意使泥浆的流速控制在 10 cm/s
3) 施工放样,点位放样后要设置护桩对点位进行保护
并将护桩与点位间的几何关系进行测量记录,以便施工过程中的点位检查
4)检查和保养钻井机械
2、护筒埋设1) 采纳钢护筒,钢板厚度以 5mm 为宜
2) 护筒内径大于桩径 20-40cm
3) 正循环钻机护筒埋置高度宜高出地面 0
3m 或水面 1
0m,护筒埋置高度应不使地表水进入孔内
4) 护筒中心竖直线应与桩的中心线重合,其平面允许误差为 50mm,护筒倾斜度不大于1%
5) 护筒埋置深度宜不小于 2
6) 护筒埋设采纳人工挖坑埋设,护筒底部和四周填粘土并分层夯实
地质条件松散时,可在护筒底部用 15#混凝土处理,处理厚度为 10 至 20cm,以保证护筒不下沉,孔口不坍塌
3、钻孔:采纳冲击成孔的方式进行钻孔1)钻机就位前,对钻机的各项准备工作进行检查,包括场地布置与钻机座落处的平整和稳固、机具的检查与安装等
钻机安装应平稳,在钻进中不应产生位移或沉陷,否则应及时处理
2)开钻前应对点位进行复测,同时现场技术员应对护筒抄平并对钻孔作业班组提供应钻深度
初钻时开孔孔位必须准确无误,开钻时应慢速进钻,待孔内泥浆浓度
