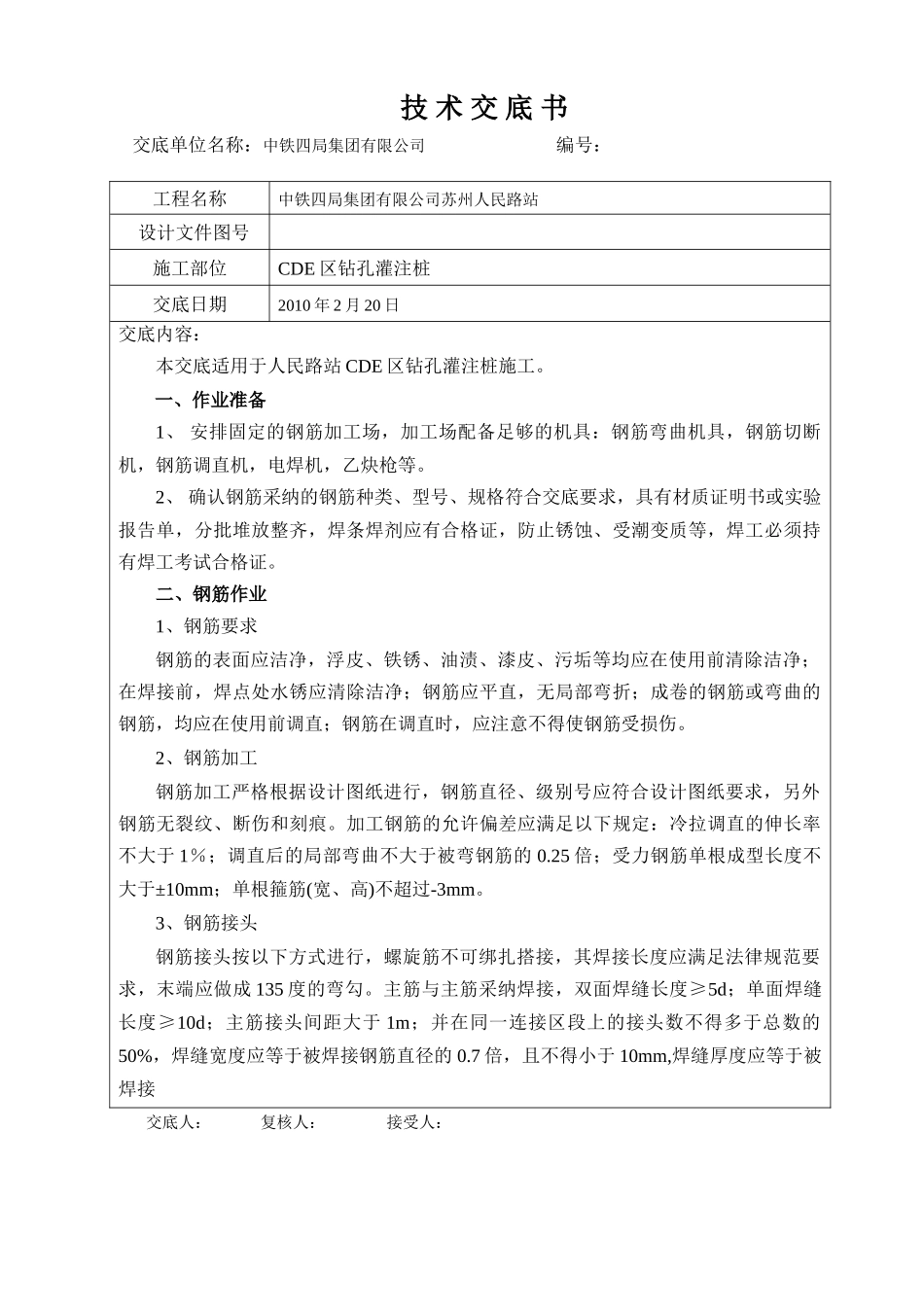

技 术 交 底 书交底单位名称:中铁四局集团有限公司 编号: 工程名称中铁四局集团有限公司苏州人民路站设计文件图号施工部位CDE 区钻孔灌注桩交底日期2010 年 2 月 20 日交底内容:本交底适用于人民路站 CDE 区钻孔灌注桩施工
一、作业准备1、 安排固定的钢筋加工场,加工场配备足够的机具:钢筋弯曲机具,钢筋切断机,钢筋调直机,电焊机,乙炔枪等
2、 确认钢筋采纳的钢筋种类、型号、规格符合交底要求,具有材质证明书或实验报告单,分批堆放整齐,焊条焊剂应有合格证,防止锈蚀、受潮变质等,焊工必须持有焊工考试合格证
二、钢筋作业1、钢筋要求钢筋的表面应洁净,浮皮、铁锈、油渍、漆皮、污垢等均应在使用前清除洁净;在焊接前,焊点处水锈应清除洁净;钢筋应平直,无局部弯折;成卷的钢筋或弯曲的钢筋,均应在使用前调直;钢筋在调直时,应注意不得使钢筋受损伤
2、钢筋加工钢筋加工严格根据设计图纸进行,钢筋直径、级别号应符合设计图纸要求,另外钢筋无裂纹、断伤和刻痕
加工钢筋的允许偏差应满足以下规定:冷拉调直的伸长率不大于 1%;调直后的局部弯曲不大于被弯钢筋的 0
25 倍;受力钢筋单根成型长度不大于±10mm;单根箍筋(宽、高)不超过-3mm
3、钢筋接头钢筋接头按以下方式进行,螺旋筋不可绑扎搭接,其焊接长度应满足法律规范要求,末端应做成 135 度的弯勾
主筋与主筋采纳焊接,双面焊缝长度≥5d;单面焊缝长度≥10d;主筋接头间距大于 1m;并在同一连接区段上的接头数不得多于总数的50%,焊缝宽度应等于被焊接钢筋直径的 0
7 倍,且不得小于 10mm,焊缝厚度应等于被焊接交底人: 复核人: 接受人: 工程名称中铁四局集团有限公司苏州人民路站设计文件图号施工部位CDE 区钻孔灌注桩交底日期2010 年 2 月 20 日钢筋直径的 0
25 倍,且不得小于 4mm

4、钢筋绑扎钢筋笼的绑扎根
