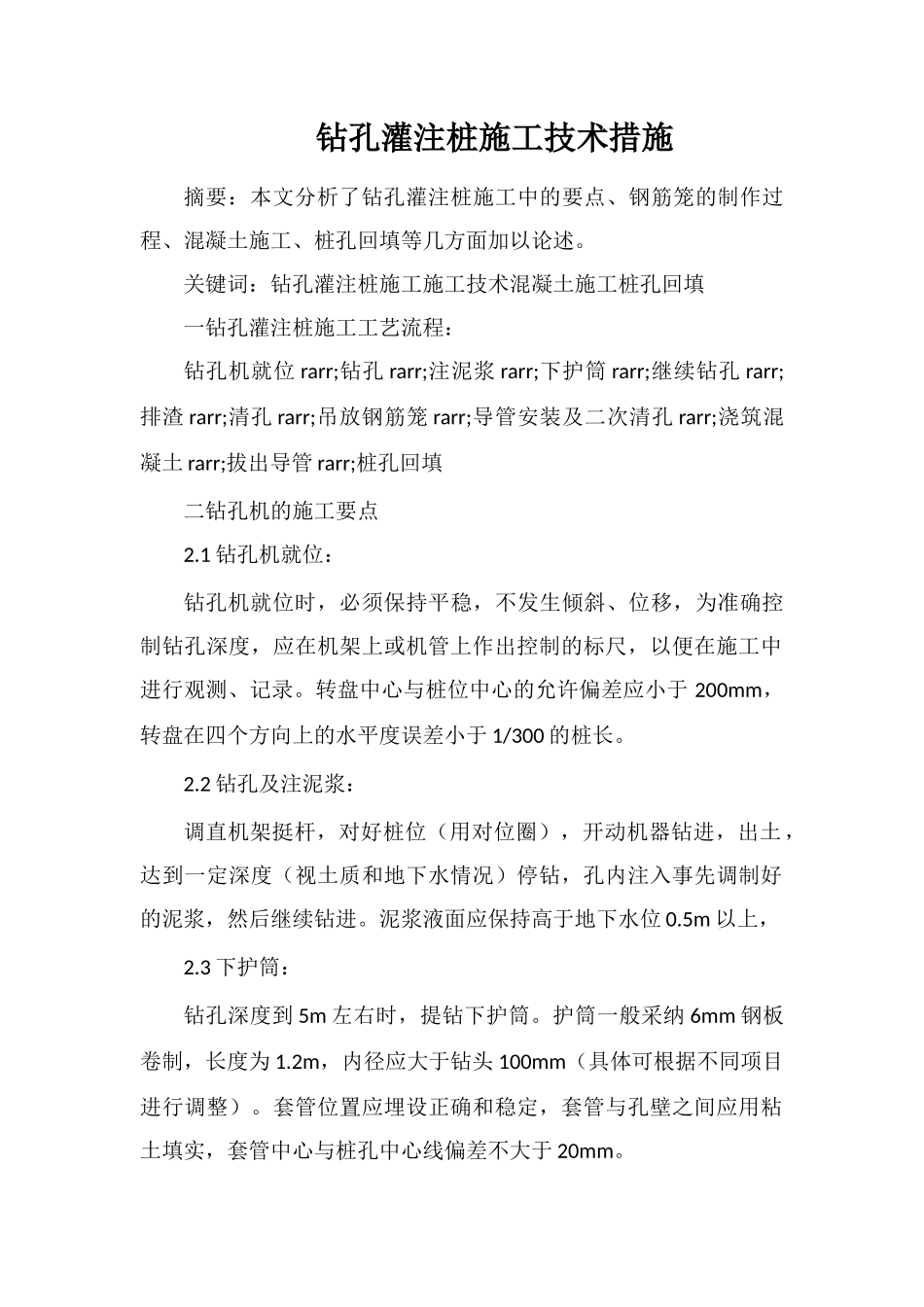

钻孔灌注桩施工技术措施摘要:本文分析了钻孔灌注桩施工中的要点、钢筋笼的制作过程、混凝土施工、桩孔回填等几方面加以论述
关键词:钻孔灌注桩施工施工技术混凝土施工桩孔回填一钻孔灌注桩施工工艺流程:钻孔机就位 rarr;钻孔 rarr;注泥浆 rarr;下护筒 rarr;继续钻孔 rarr;排渣 rarr;清孔 rarr;吊放钢筋笼 rarr;导管安装及二次清孔 rarr;浇筑混凝土 rarr;拔出导管 rarr;桩孔回填二钻孔机的施工要点2
1 钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录
转盘中心与桩位中心的允许偏差应小于 200mm,转盘在四个方向上的水平度误差小于 1/300 的桩长
2 钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续钻进
泥浆液面应保持高于地下水位 0
5m 以上,2
3 下护筒:钻孔深度到 5m 左右时,提钻下护筒
护筒一般采纳 6mm 钢板卷制,长度为 1
2m,内径应大于钻头 100mm(具体可根据不同项目进行调整)
套管位置应埋设正确和稳定,套管与孔壁之间应用粘土填实,套管中心与桩孔中心线偏差不大于 20mm

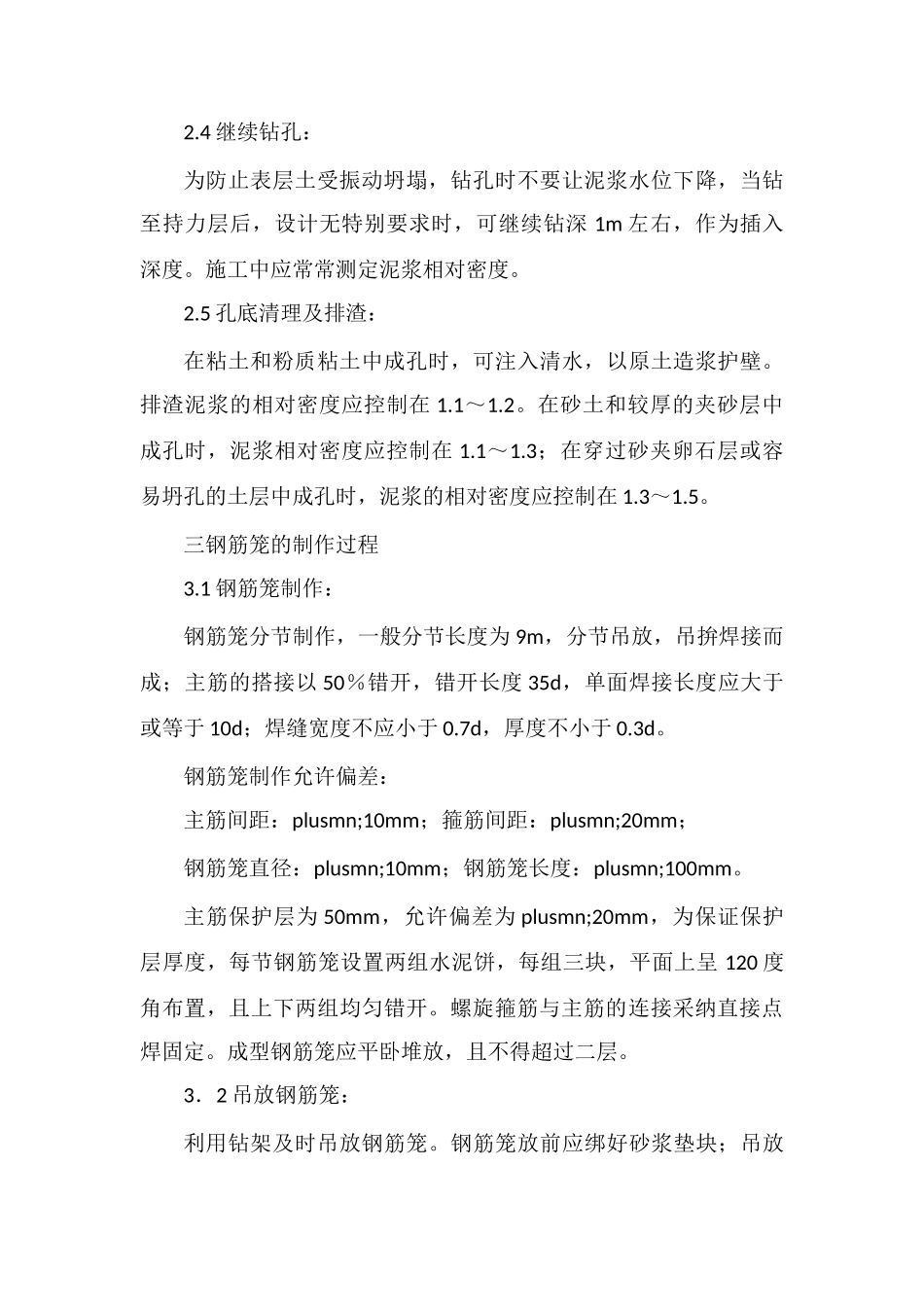

4 继续钻孔:为防止表层土受振动坍塌,钻孔时不要让泥浆水位下降,当钻至持力层后,设计无特别要求时,可继续钻深 1m 左右,作为插入深度
施工中应常常测定泥浆相对密度
5 孔底清理及排渣:在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁
排渣泥浆的相对密度应控制在 1
在砂土和较厚的夹砂层中成孔时,泥浆相对密度应控制在 1
3;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度应控制在 1
