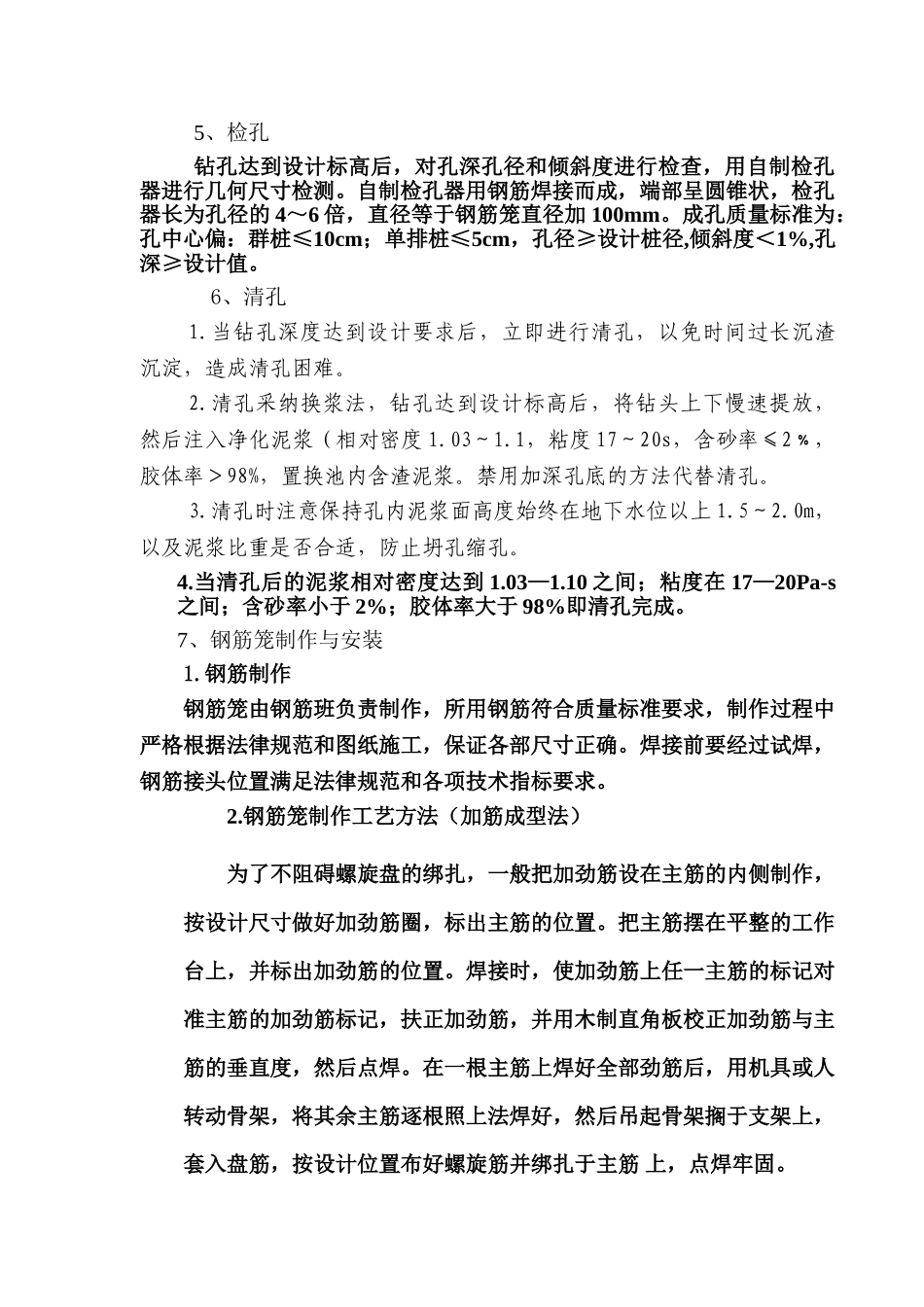

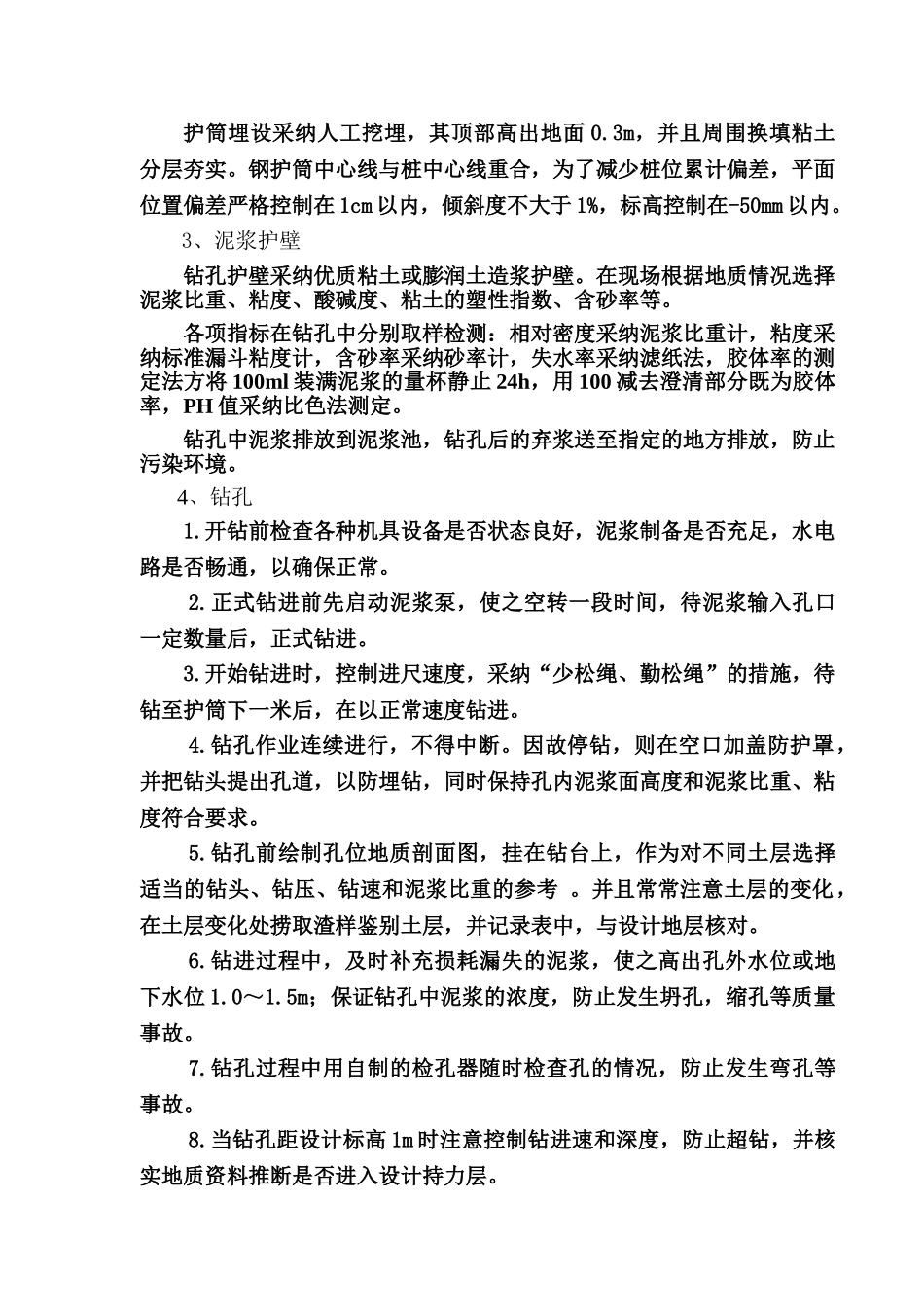

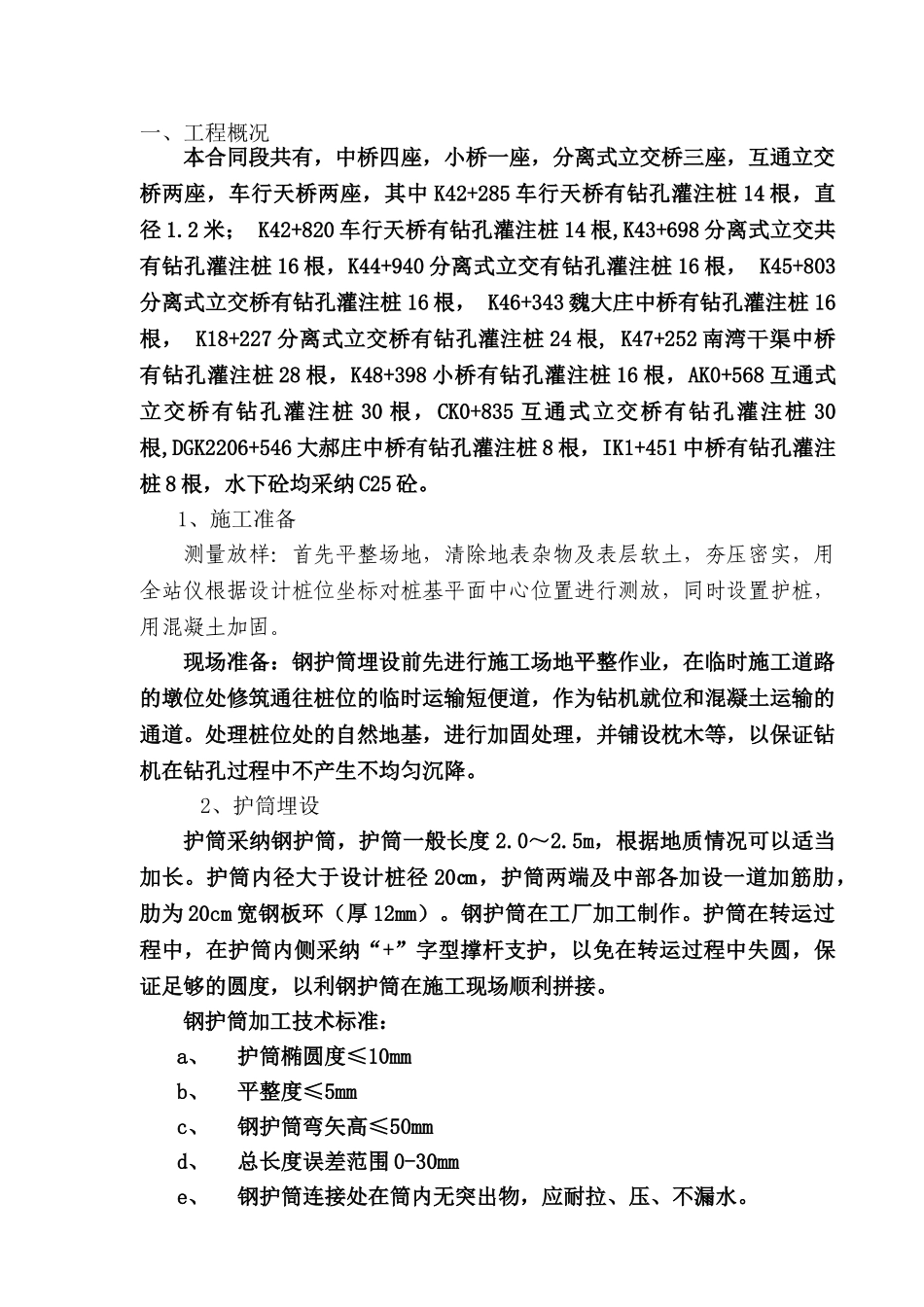

一、工程概况本合同段共有,中桥四座,小桥一座,分离式立交桥三座,互通立交桥两座,车行天桥两座,其中 K42+285 车行天桥有钻孔灌注桩 14 根,直径 1.2 米; K42+820 车行天桥有钻孔灌注桩 14 根,K43+698 分离式立交共有钻孔灌注桩 16 根,K44+940 分离式立交有钻孔灌注桩 16 根, K45+803分离式立交桥有钻孔灌注桩 16 根, K46+343 魏大庄中桥有钻孔灌注桩 16根, K18+227 分离式立交桥有钻孔灌注桩 24 根, K47+252 南湾干渠中桥有钻孔灌注桩 28 根,K48+398 小桥有钻孔灌注桩 16 根,AK0+568 互通式立交桥有钻孔灌注桩 30 根,CK0+835 互通式立交桥有钻孔灌注桩 30根,DGK2206+546 大郝庄中桥有钻孔灌注桩 8 根,IK1+451 中桥有钻孔灌注桩 8 根,水下砼均采纳 C25 砼。1、施工准备测量放样:首先平整场地,清除地表杂物及表层软土,夯压密实,用全站仪根据设计桩位坐标对桩基平面中心位置进行测放,同时设置护桩,用混凝土加固。现场准备:钢护筒埋设前先进行施工场地平整作业,在临时施工道路的墩位处修筑通往桩位的临时运输短便道,作为钻机就位和混凝土运输的通道。处理桩位处的自然地基,进行加固处理,并铺设枕木等,以保证钻机在钻孔过程中不产生不均匀沉降。2、护筒埋设护筒采纳钢护筒,护筒一般长度 2.0~2.5m,根据地质情况可以适当加长。护筒内径大于设计桩径 20㎝,护筒两端及中部各加设一道加筋肋,肋为 20cm 宽钢板环(厚 12mm)。钢护筒在工厂加工制作。护筒在转运过程中,在护筒内侧采纳“+”字型撑杆支护,以免在转运过程中失圆,保证足够的圆度,以利钢护筒在施工现场顺利拼接。钢护筒加工技术标准:a、护筒椭圆度≤10mmb、平整度≤5mmc、钢护筒弯矢高≤50mmd、总长度误差范围 0-30mme、钢护筒连接处在筒内无突出物,应耐拉、压、不漏水。护筒埋设采纳人工挖埋,其顶部高出地面 0.3m,并且周围换填粘土分层夯实。钢护筒中心线与桩中心线重合,为了减少桩位累计偏差,平面位置偏差严格控制在 1cm 以内,倾斜度不大于 1%,标高控制在-50mm 以内。3、泥浆护壁钻孔护壁采纳优质粘土或膨润土造浆护壁。在现场根据地质情况选择泥浆比重、粘度、酸碱度、粘土的塑性指数、含砂率等。各项指标在钻孔中分别取样检测:相对密度采纳泥浆比重计,粘度采纳标准漏斗粘度计,含砂率采纳砂率计,失水率采纳滤纸法,胶体率的测定法方将 100ml 装满泥浆的量杯静止 24h,用 100 减...
