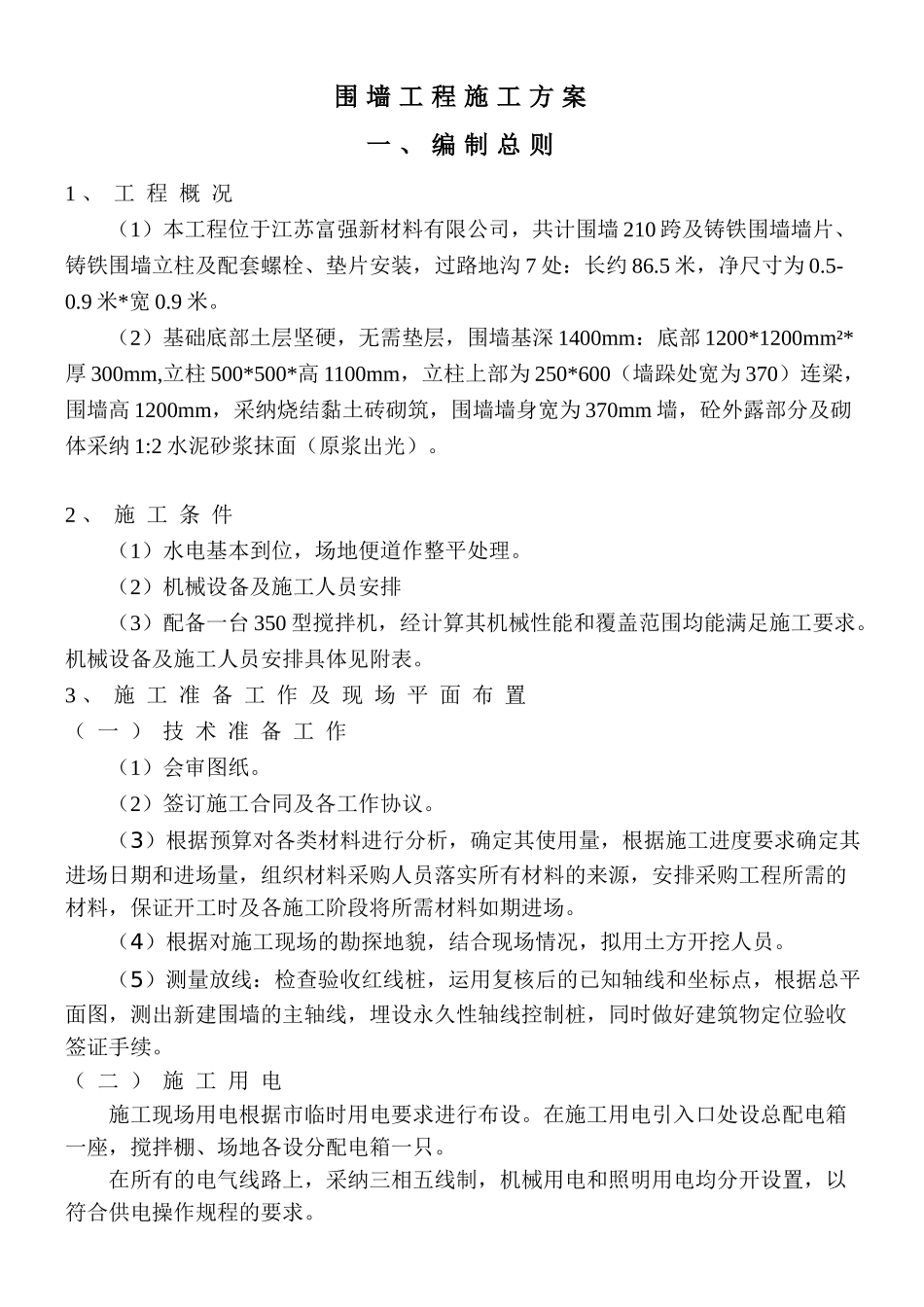

围 墙 工 程 施 工 方 案一 、 编 制 总 则1 、 工 程 概 况(1)本工程位于江苏富强新材料有限公司,共计围墙 210 跨及铸铁围墙墙片、铸铁围墙立柱及配套螺栓、垫片安装,过路地沟 7 处:长约 86
5 米,净尺寸为 0
9 米*宽 0
(2)基础底部土层坚硬,无需垫层,围墙基深 1400mm:底部 1200*1200mm²*厚 300mm,立柱 500*500*高 1100mm,立柱上部为 250*600(墙跺处宽为 370)连梁,围墙高 1200mm,采纳烧结黏土砖砌筑,围墙墙身宽为 370mm 墙,砼外露部分及砌体采纳 1:2 水泥砂浆抹面(原浆出光)
2 、 施 工 条 件(1)水电基本到位,场地便道作整平处理
(2)机械设备及施工人员安排(3)配备一台 350 型搅拌机,经计算其机械性能和覆盖范围均能满足施工要求
机械设备及施工人员安排具体见附表
3 、 施 工 准 备 工 作 及 现 场 平 面 布 置( 一 ) 技 术 准 备 工 作(1)会审图纸
(2)签订施工合同及各工作协议
(3)根据预算对各类材料进行分析,确定其使用量,根据施工进度要求确定其进场日期和进场量,组织材料采购人员落实所有材料的来源,安排采购工程所需的材料,保证开工时及各施工阶段将所需材料如期进场
(4)根据对施工现场的勘探地貌,结合现场情况,拟用土方开挖人员
(5)测量放线:检查验收红线桩,运用复核后的已知轴线和坐标点,根据总平面图,测出新建围墙的主轴线,埋设永久性轴线控制桩,同时做好建筑物定位验收签证手续

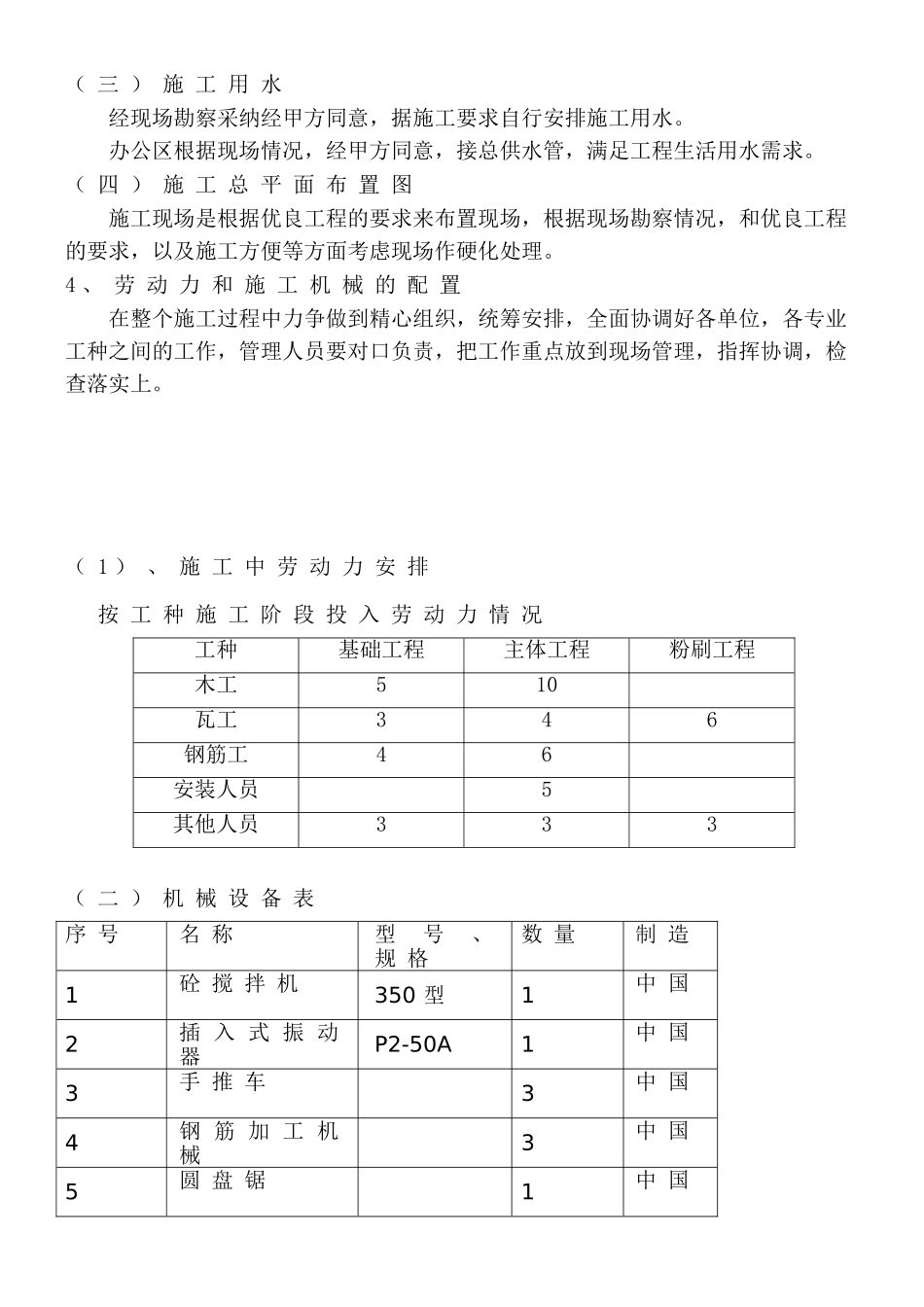

( 二 ) 施 工 用 电施工现场用电根据市临时用电要求进行布设
在施工用电引入口处设总配电箱一座,搅拌棚、场地各设分配电箱一只
在所有的电气线路上,采纳三相五线制,机械用电和照明用电均分开设置,以符合供电操作规程的要求
( 三 ) 施 工 用 水经现场勘
