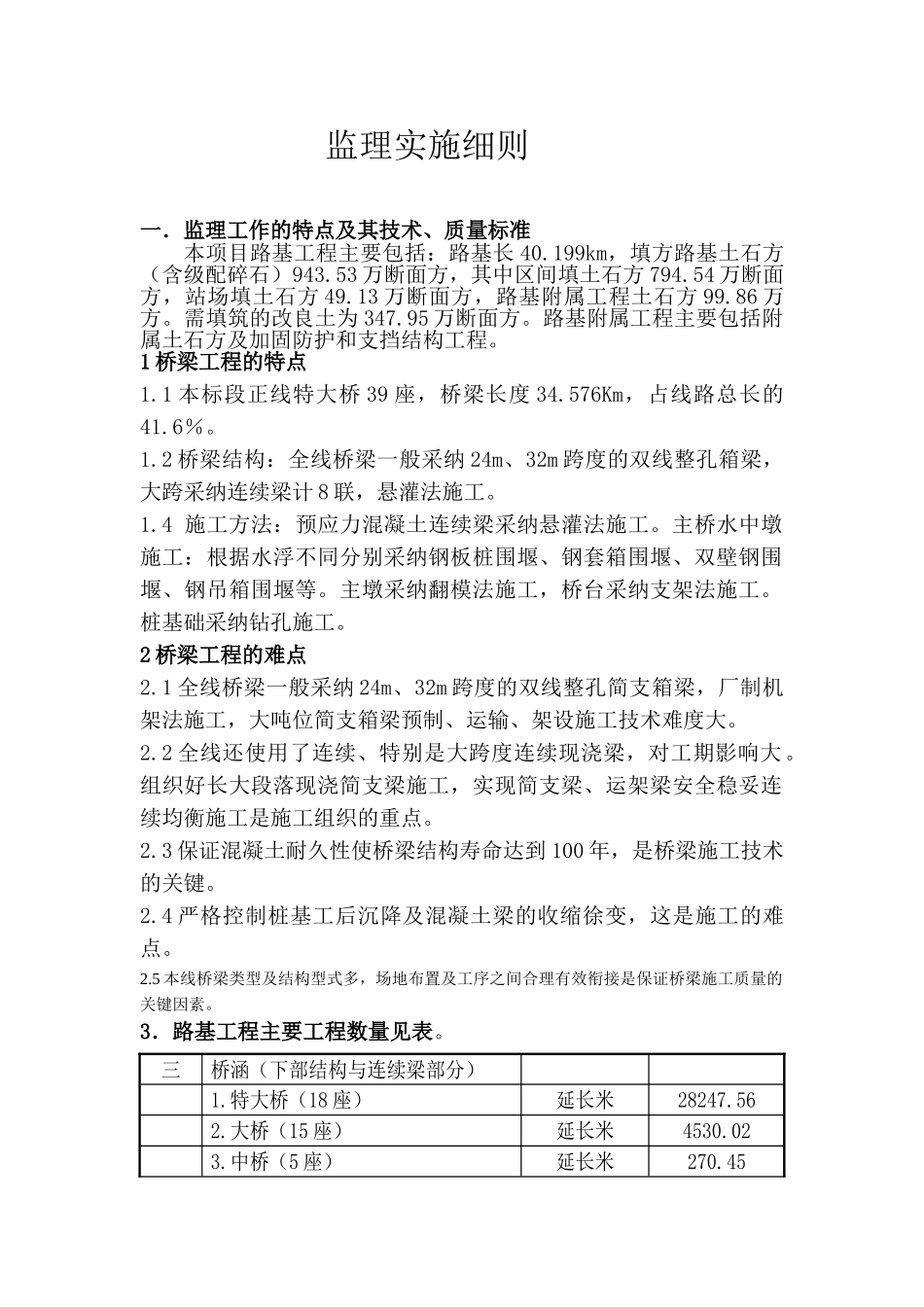

新建武汉至宜昌铁路监理 HYJL—4 标段桥梁工程监理实施细则编制人(专监理工程师):审核人(总监理工程师):编制单位:河南长城工程建设咨询有限公司汉宜监理站编制时间:二 00 八年十月二十五日新建武汉至宜昌铁路监理 HYJL—4 标段桥梁工程监理实施细则一.监理工作的特点及其技术、质量标准本项目路基工程主要包括:路基长 40
199km,填方路基土石方(含级配碎石)943
53 万断面方,其中区间填土石方 794
54 万断面方,站场填土石方 49
13 万断面方,路基附属工程土石方 99
需填筑的改良土为 347
95 万断面方
路基附属工程主要包括附属土石方及加固防护和支挡结构工程
1 桥梁工程的特点1
1 本标段正线特大桥 39 座,桥梁长度 34
576Km,占线路总长的41
2 桥梁结构:全线桥梁一般采纳 24m、32m 跨度的双线整孔箱梁,大跨采纳连续梁计 8 联,悬灌法施工
4 施工方法:预应力混凝土连续梁采纳悬灌法施工
主桥水中墩施工:根据水浮不同分别采纳钢板桩围堰、钢套箱围堰、双壁钢围堰、钢吊箱围堰等
主墩采纳翻模法施工,桥台采纳支架法施工
桩基础采纳钻孔施工
2 桥梁工程的难点2
1 全线桥梁一般采纳 24m、32m 跨度的双线整孔简支箱梁,厂制机架法施工,大吨位简支箱梁预制、运输、架设施工技术难度大
2 全线还使用了连续、特别是大跨度连续现浇梁,对工期影响大
组织好长大段落现浇简支梁施工,实现简支梁、运架梁安全稳妥连续均衡施工是施工组织的重点
3 保证混凝土耐久性使桥梁结构寿命达到 100 年,是桥梁施工技术的关键
4 严格控制桩基工后沉降及混凝土梁的收缩徐变,这是施工的难点
5 本线桥梁类型及结构型式多,场地布置及工序之间合理有效衔接是保证桥梁施工质量的关键因素
3.路基工程主要工程数量见表
三桥涵(下部结
