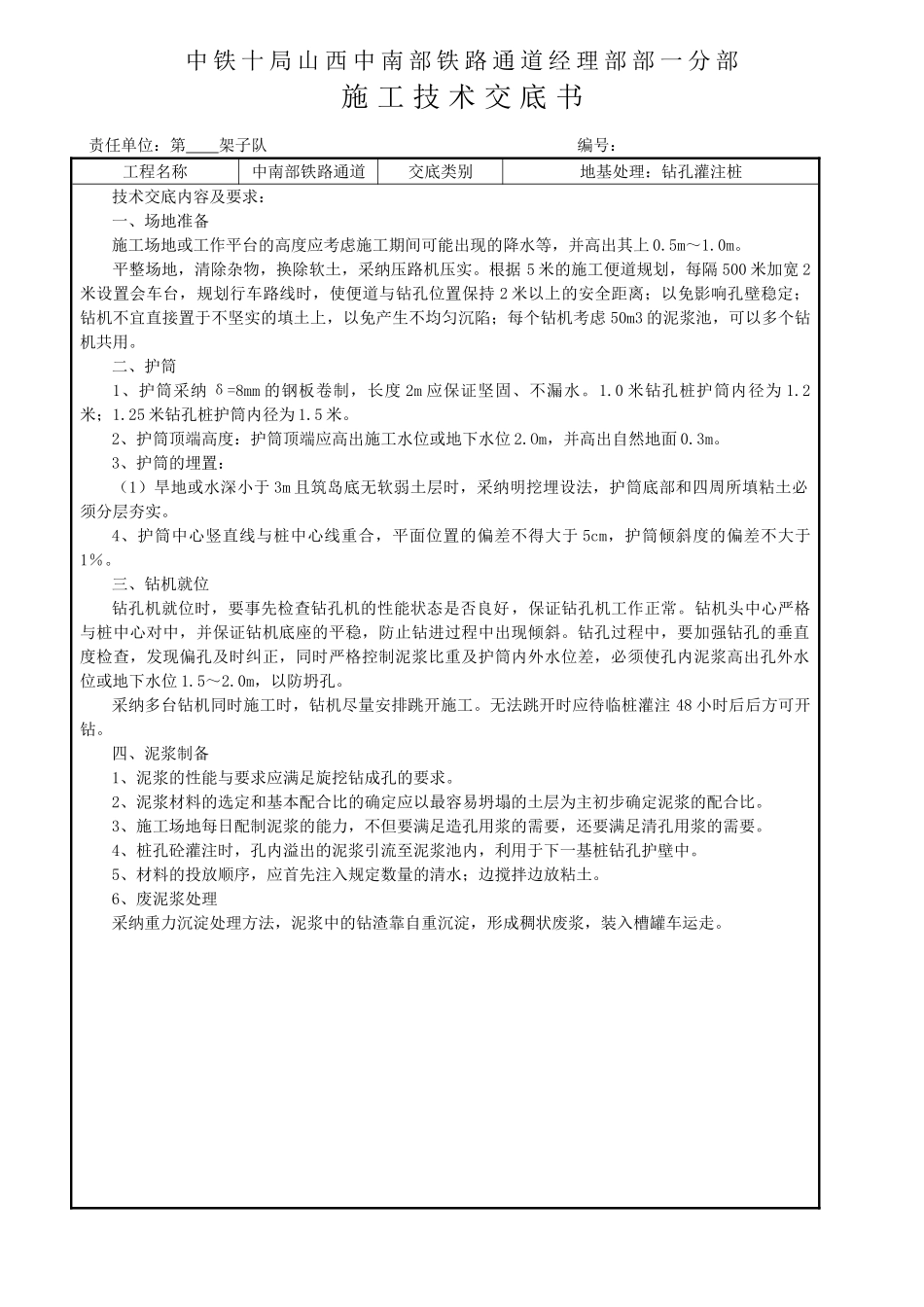

中 铁 十 局 山 西 中 南 部 铁 路 通 道 经 理 部 部 一 分 部施 工 技 术 交 底 书责任单位:第 架子队 编号:工程名称中南部铁路通道交底类别地基处理:钻孔灌注桩技术交底内容及要求: 一、场地准备施工场地或工作平台的高度应考虑施工期间可能出现的降水等,并高出其上 0
平整场地,清除杂物,换除软土,采纳压路机压实
根据 5 米的施工便道规划,每隔 500 米加宽 2米设置会车台,规划行车路线时,使便道与钻孔位置保持 2 米以上的安全距离;以免影响孔壁稳定; 钻机不宜直接置于不坚实的填土上,以免产生不均匀沉陷;每个钻机考虑 50m3 的泥浆池,可以多个钻机共用
二、护筒1、护筒采纳 δ=8mm 的钢板卷制,长度 2m 应保证坚固、不漏水
0 米钻孔桩护筒内径为 1
25 米钻孔桩护筒内径为 1
2、护筒顶端高度:护筒顶端应高出施工水位或地下水位 2
Om,并高出自然地面 0
3、护筒的埋置:(1)旱地或水深小于 3m 且筑岛底无软弱土层时,采纳明挖埋设法,护筒底部和四周所填粘土必须分层夯实
4、护筒中心竖直线与桩中心线重合,平面位置的偏差不得大于 5cm,护筒倾斜度的偏差不大于1%

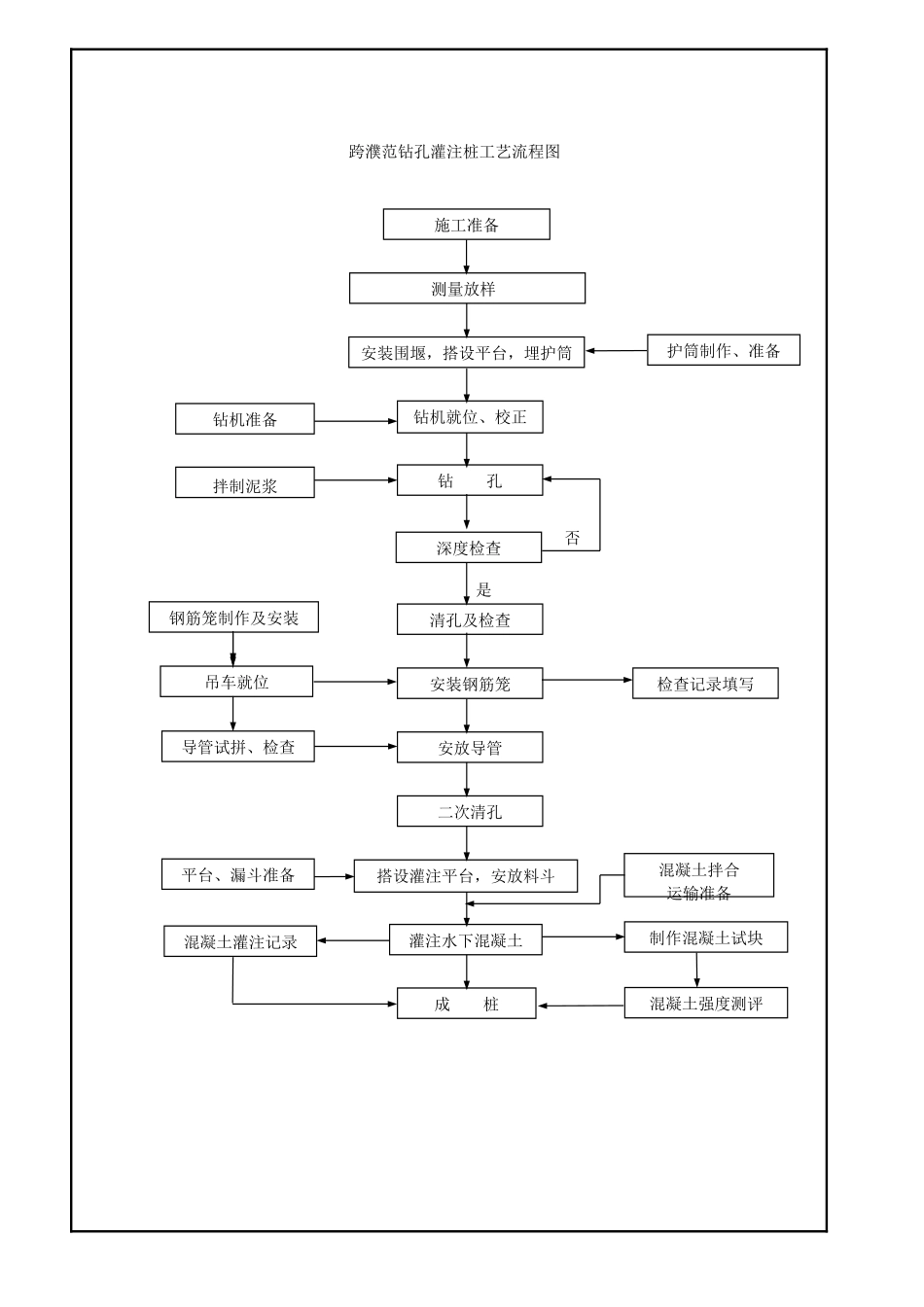

三、钻机就位钻孔机就位时,要事先检查钻孔机的性能状态是否良好,保证钻孔机工作正常
钻机头中心严格与桩中心对中,并保证钻机底座的平稳,防止钻进过程中出现倾斜
钻孔过程中,要加强钻孔的垂直度检查,发现偏孔及时纠正,同时严格控制泥浆比重及护筒内外水位差,必须使孔内泥浆高出孔外水位或地下水位 1
0m,以防坍孔
采纳多台钻机同时施工时,钻机尽量安排跳开施工
无法跳开时应待临桩灌注 48 小时后后方可开钻
四、泥浆制备1、泥浆的性能与要求应满足旋挖钻成孔的要求

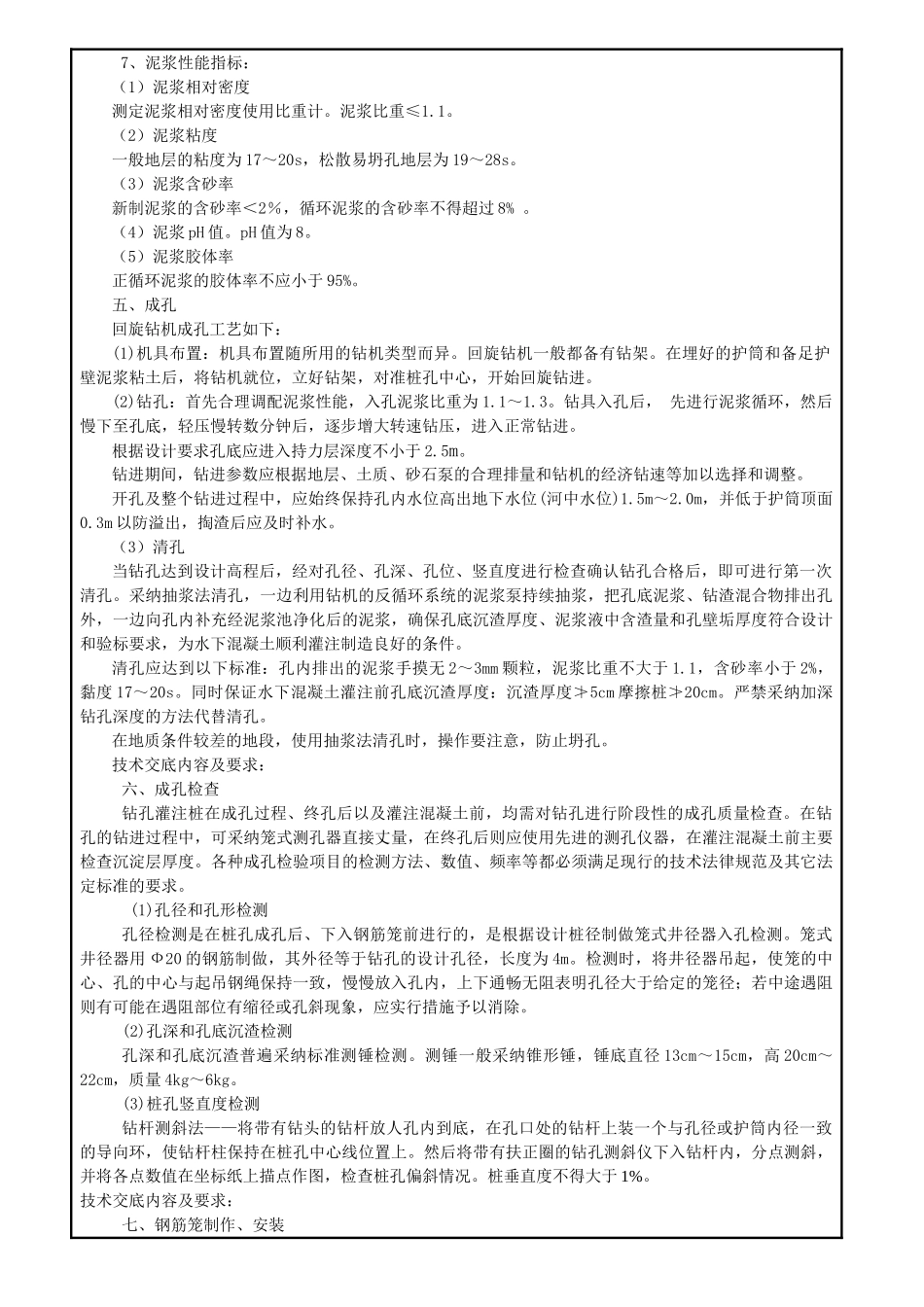

2、泥浆材料的选定和基本配合比的确定应以最容易坍塌的土层为主初步确定泥浆的配合
