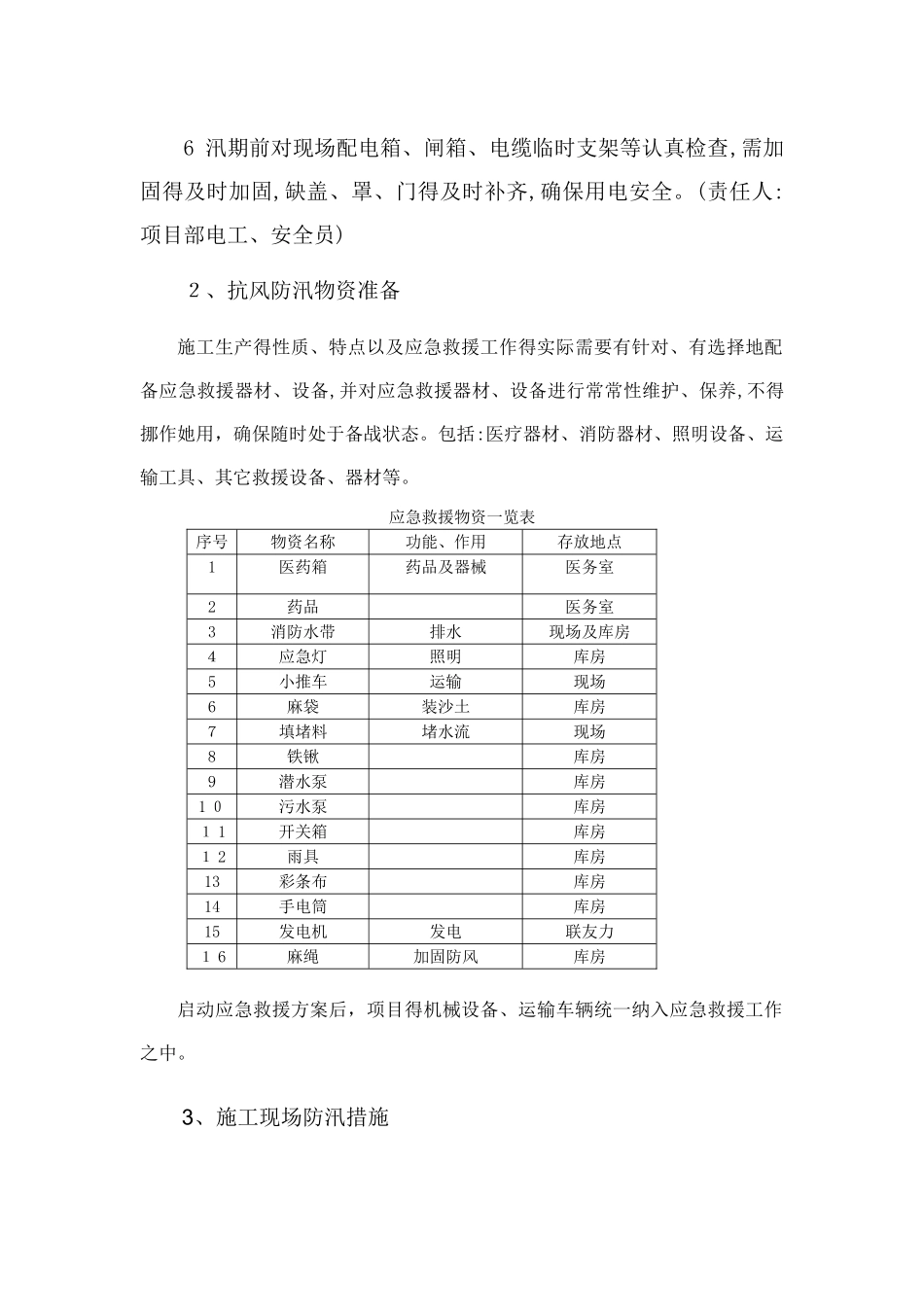

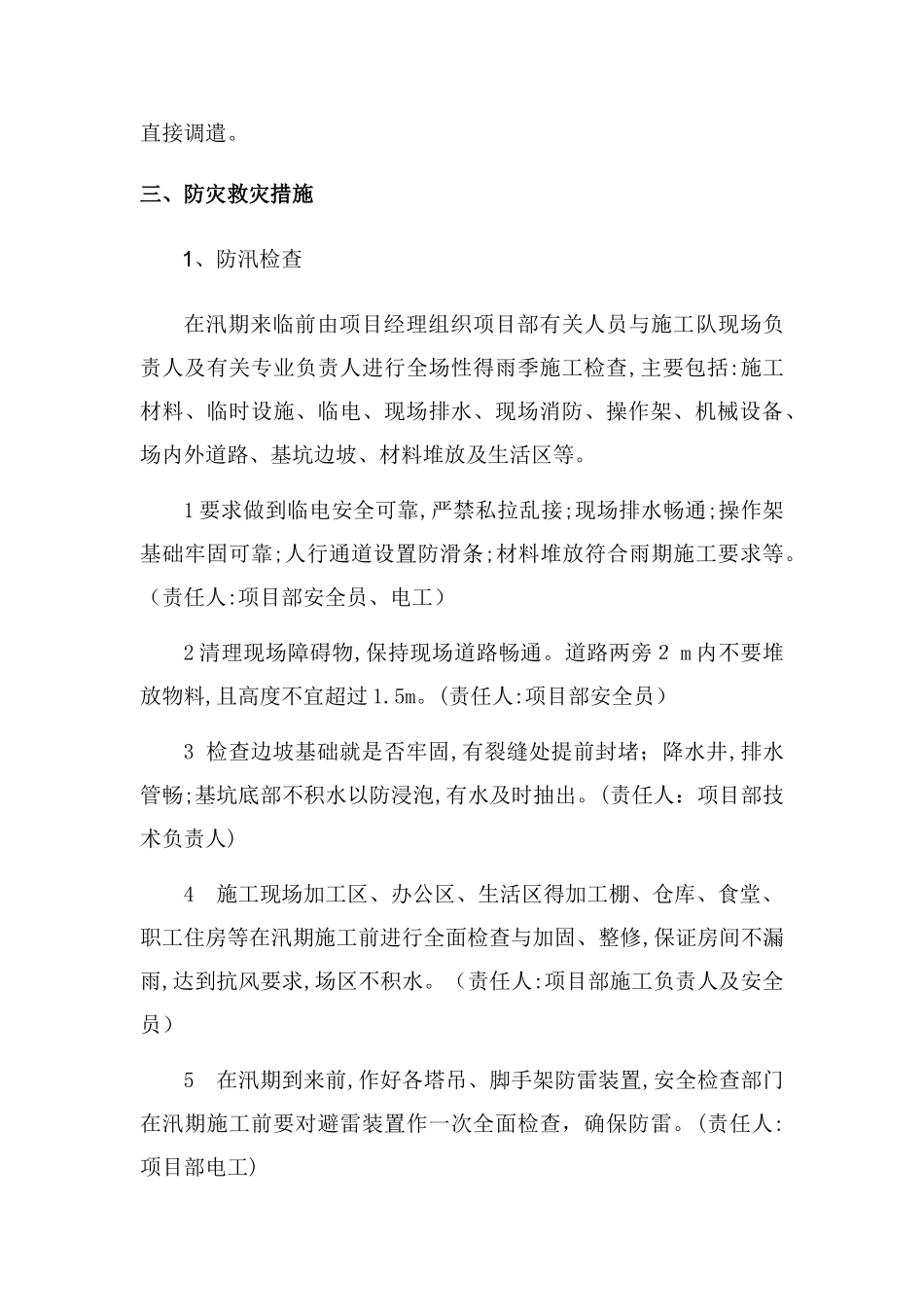

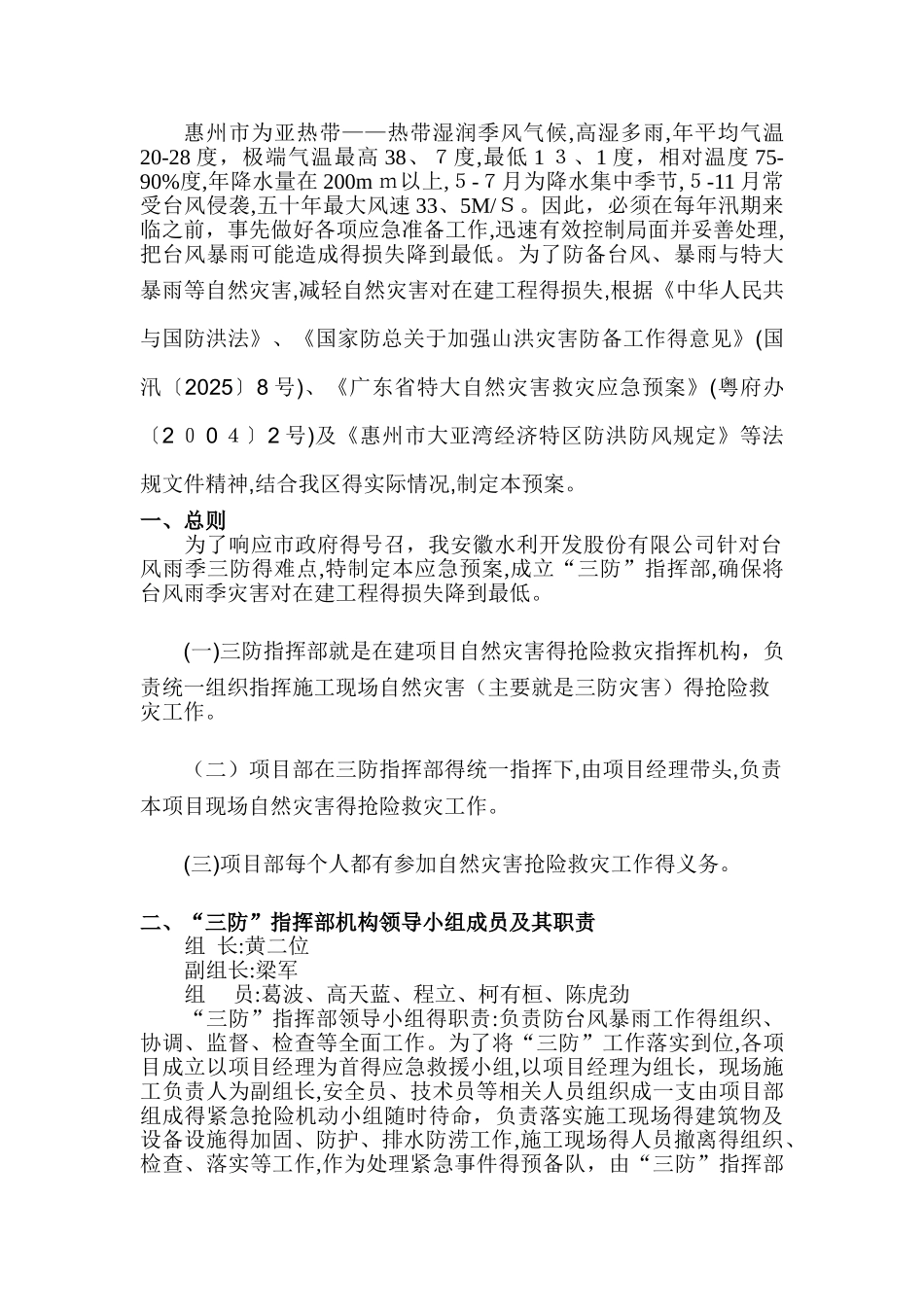

惠州市为亚热带——热带湿润季风气候,高湿多雨,年平均气温20-28 度,极端气温最高 38、7度,最低 1 3、1 度,相对温度 75-90%度,年降水量在 200m m以上,5-7月为降水集中季节,5-11 月常受台风侵袭,五十年最大风速 33、5M/S。因此,必须在每年汛期来临之前,事先做好各项应急准备工作,迅速有效控制局面并妥善处理,把台风暴雨可能造成得损失降到最低。为了防备台风、暴雨与特大暴雨等自然灾害,减轻自然灾害对在建工程得损失,根据《中华人民共与国防洪法》、《国家防总关于加强山洪灾害防备工作得意见》(国汛〔2025〕8 号)、《广东省特大自然灾害救灾应急预案》(粤府办〔2 0 0 4〕2 号)及《惠州市大亚湾经济特区防洪防风规定》等法规文件精神,结合我区得实际情况,制定本预案。一、总则为了响应市政府得号召,我安徽水利开发股份有限公司针对台风雨季三防得难点,特制定本应急预案,成立“三防”指挥部,确保将台风雨季灾害对在建工程得损失降到最低。(一)三防指挥部就是在建项目自然灾害得抢险救灾指挥机构,负责统一组织指挥施工现场自然灾害(主要就是三防灾害)得抢险救灾工作。 (二)项目部在三防指挥部得统一指挥下,由项目经理带头,负责本项目现场自然灾害得抢险救灾工作。 (三)项目部每个人都有参加自然灾害抢险救灾工作得义务。二、“三防”指挥部机构领导小组成员及其职责组 长:黄二位副组长:梁军组 员:葛波、高天蓝、程立、柯有桓、陈虎劲“三防”指挥部领导小组得职责:负责防台风暴雨工作得组织、协调、监督、检查等全面工作。为了将“三防”工作落实到位,各项目成立以项目经理为首得应急救援小组,以项目经理为组长,现场施工负责人为副组长,安全员、技术员等相关人员组织成一支由项目部组成得紧急抢险机动小组随时待命,负责落实施工现场得建筑物及设备设施得加固、防护、排水防涝工作,施工现场得人员撤离得组织、检查、落实等工作,作为处理紧急事件得预备队,由“三防”指挥部直接调遣。三、防灾救灾措施1、防汛检查在汛期来临前由项目经理组织项目部有关人员与施工队现场负责人及有关专业负责人进行全场性得雨季施工检查,主要包括:施工材料、临时设施、临电、现场排水、现场消防、操作架、机械设备、场内外道路、基坑边坡、材料堆放及生活区等。1 要求做到临电安全可靠,严禁私拉乱接;现场排水畅通;操作架基础牢固可靠;人行通道设置防滑条;材料堆放符合雨期施工要求等。(责任人:项目部安全员、电工)2 清理现...
