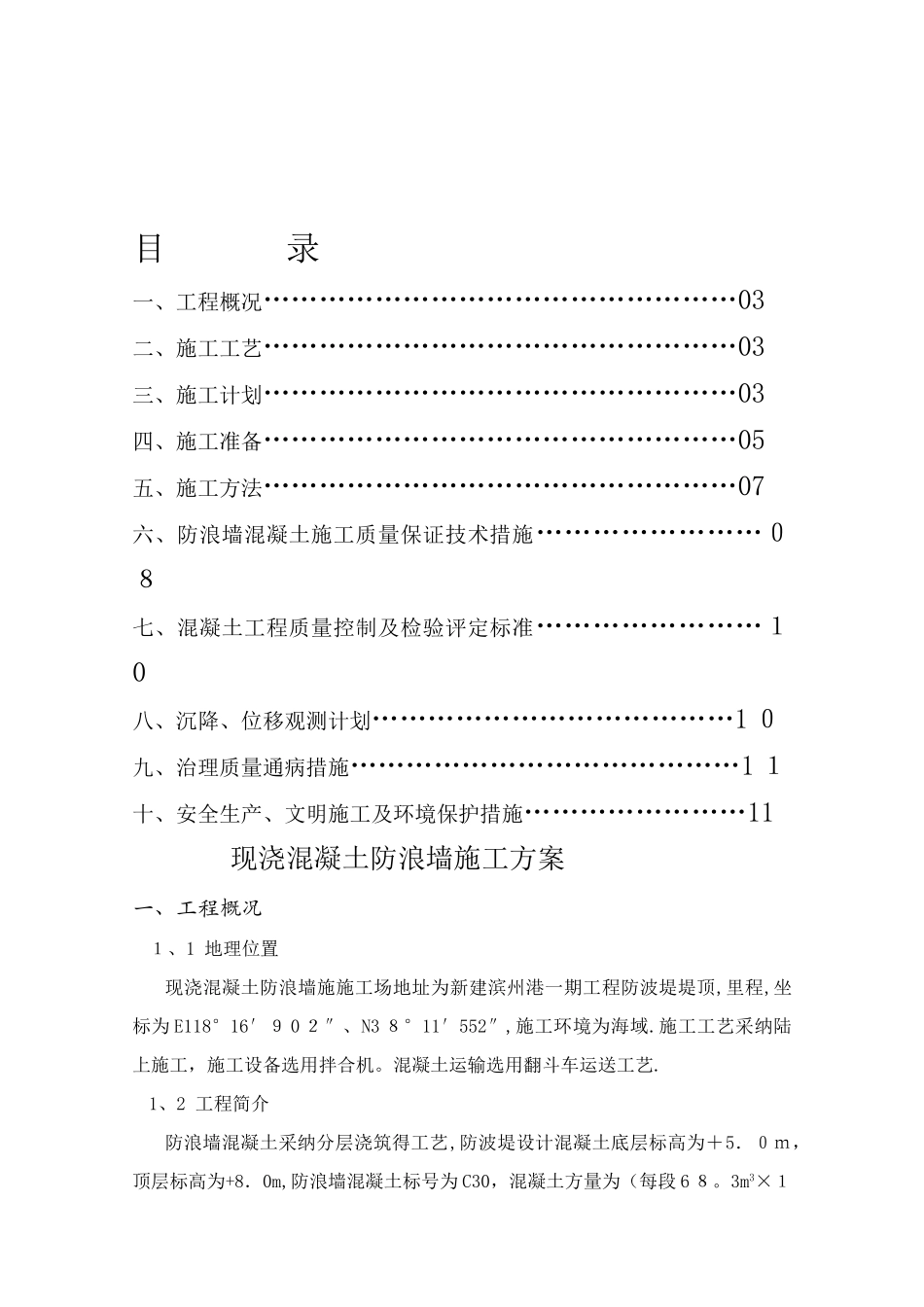

目 录一、工程概况……………………………………………03二、施工工艺……………………………………………03三、施工计划……………………………………………03四、施工准备……………………………………………05五、施工方法……………………………………………07六、防浪墙混凝土施工质量保证技术措施……………………08七、混凝土工程质量控制及检验评定标准……………………10八、沉降、位移观测计划…………………………………1 0九、治理质量通病措施……………………………………1 1十、安全生产、文明施工及环境保护措施……………………11现浇混凝土防浪墙施工方案一、工程概况1、1 地理位置现浇混凝土防浪墙施施工场地址为新建滨州港一期工程防波堤堤顶,里程,坐标为 E118°16′9 0 2″、N3 8°11′552″,施工环境为海域
施工工艺采纳陆上施工,施工设备选用拌合机
混凝土运输选用翻斗车运送工艺

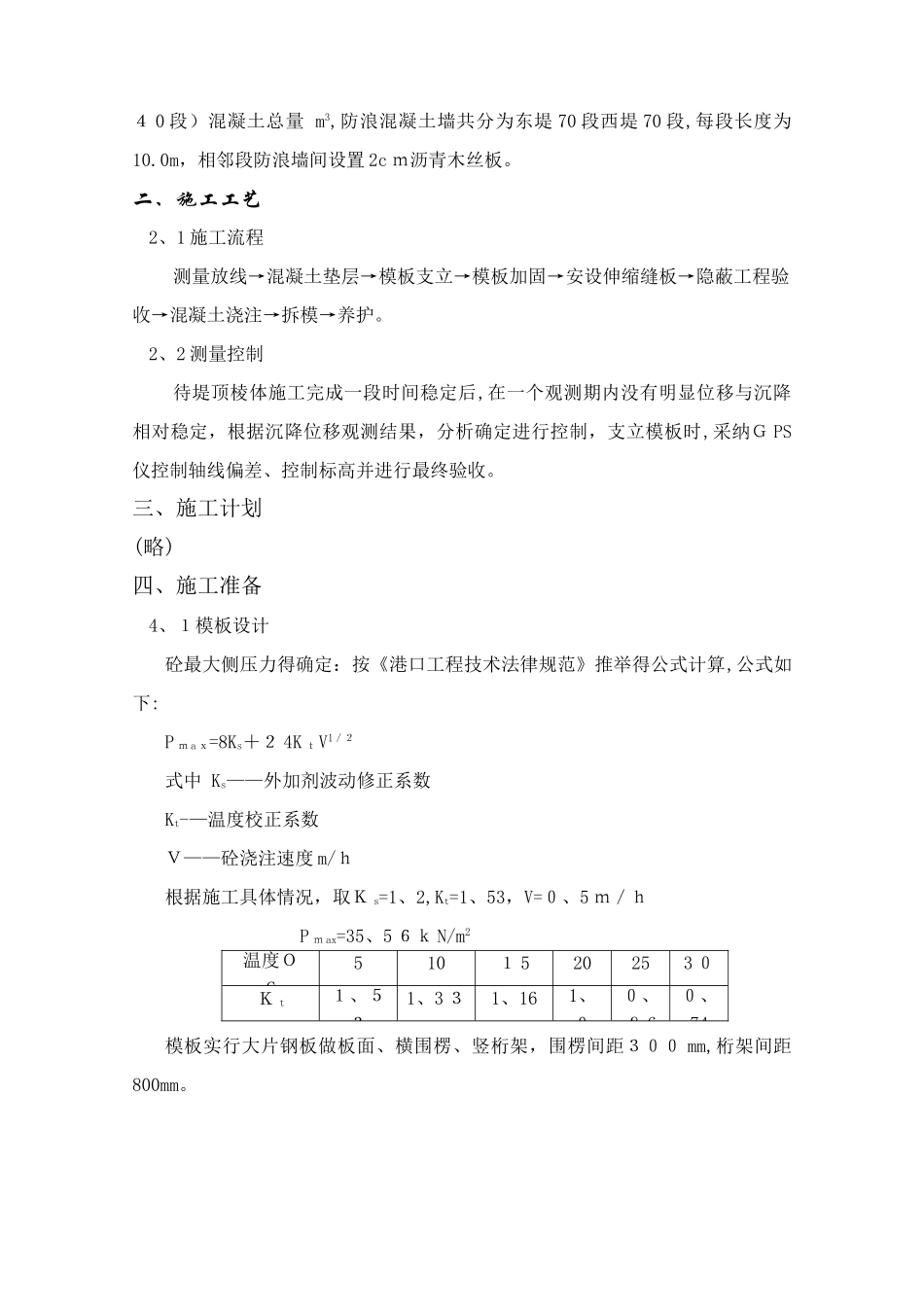

1、2 工程简介防浪墙混凝土采纳分层浇筑得工艺,防波堤设计混凝土底层标高为+5.0m,顶层标高为+8.0m,防浪墙混凝土标号为 C30,混凝土方量为(每段 6 8
3m3×14 0 段)混凝土总量 m3,防浪混凝土墙共分为东堤 70 段西堤 70 段,每段长度为10
0m,相邻段防浪墙间设置 2c m沥青木丝板
二、施工工艺2、1 施工流程测量放线→混凝土垫层→模板支立→模板加固→安设伸缩缝板→隐蔽工程验收→混凝土浇注→拆模→养护
2、2 测量控制待堤顶棱体施工完成一段时间稳定后,在一个观测期内没有明显位移与沉降相对稳定,根据沉降位移观测结果,分析确定进行控制,支立模板时,采纳G PS仪控制轴线偏差、控制标高并进行最终验收
三、施工计划(略)四、施工准备4、1模板设计砼最大侧压力得确定:按《港口工程技术法律规范》推举得公式计算,公式如下:P m a x=8Ks+2 4K tV1/2式中
