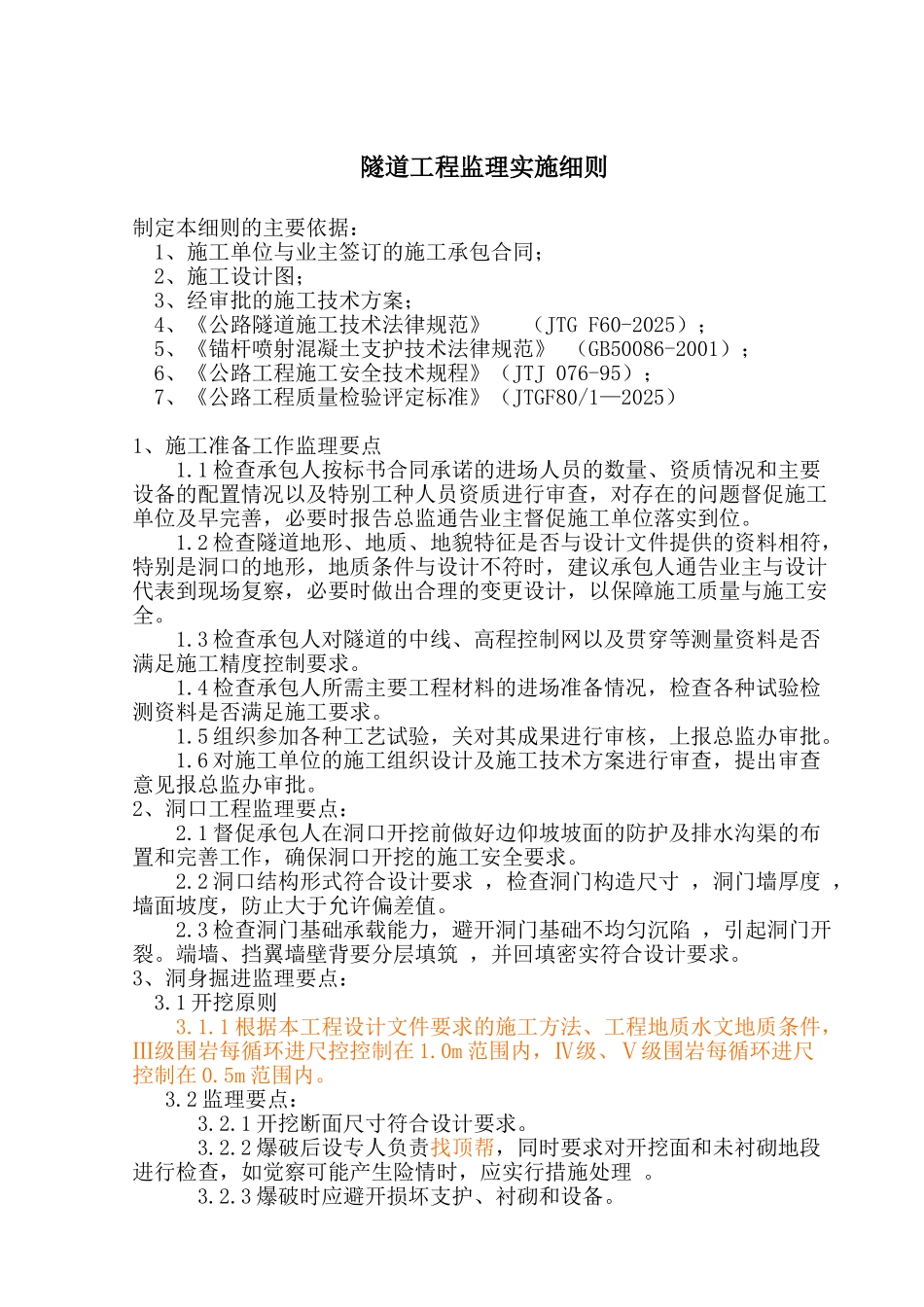

隧道工程监理实施细则制定本细则的主要依据:1、施工单位与业主签订的施工承包合同;2、施工设计图;3、经审批的施工技术方案;4、《公路隧道施工技术法律规范》 (JTG F60-2025);5、《锚杆喷射混凝土支护技术法律规范》 (GB50086-2001);6、《公路工程施工安全技术规程》(JTJ 076-95);7、《公路工程质量检验评定标准》(JTGF80/1—2025)1、施工准备工作监理要点1

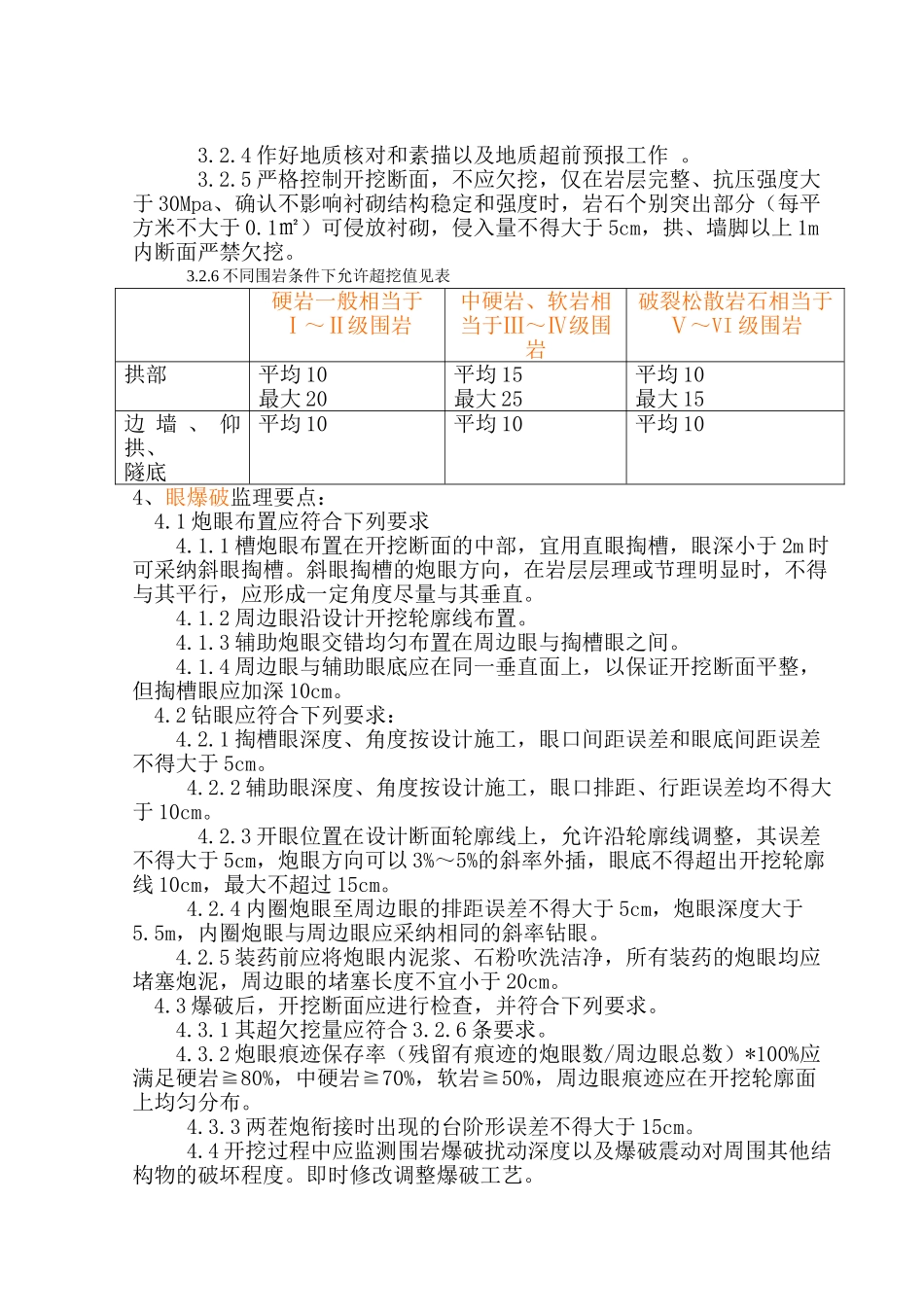

1 检查承包人按标书合同承诺的进场人员的数量、资质情况和主要设备的配置情况以及特别工种人员资质进行审查,对存在的问题督促施工单位及早完善,必要时报告总监通告业主督促施工单位落实到位
2 检查隧道地形、地质、地貌特征是否与设计文件提供的资料相符,特别是洞口的地形,地质条件与设计不符时,建议承包人通告业主与设计代表到现场复察,必要时做出合理的变更设计,以保障施工质量与施工安全
3 检查承包人对隧道的中线、高程控制网以及贯穿等测量资料是否满足施工精度控制要求
4 检查承包人所需主要工程材料的进场准备情况,检查各种试验检测资料是否满足施工要求
5 组织参加各种工艺试验,关对其成果进行审核,上报总监办审批
6 对施工单位的施工组织设计及施工技术方案进行审查,提出审查意见报总监办审批
2、洞口工程监理要点:2
1 督促承包人在洞口开挖前做好边仰坡坡面的防护及排水沟渠的布置和完善工作,确保洞口开挖的施工安全要求
2 洞口结构形式符合设计要求 ,检查洞门构造尺寸 ,洞门墙厚度 ,墙面坡度,防止大于允许偏差值
3 检查洞门基础承载能力,避开洞门基础不均匀沉陷 ,引起洞门开裂
端墙、挡翼墙壁背要分层填筑 ,并回填密实符合设计要求
3、洞身掘进监理要点:3

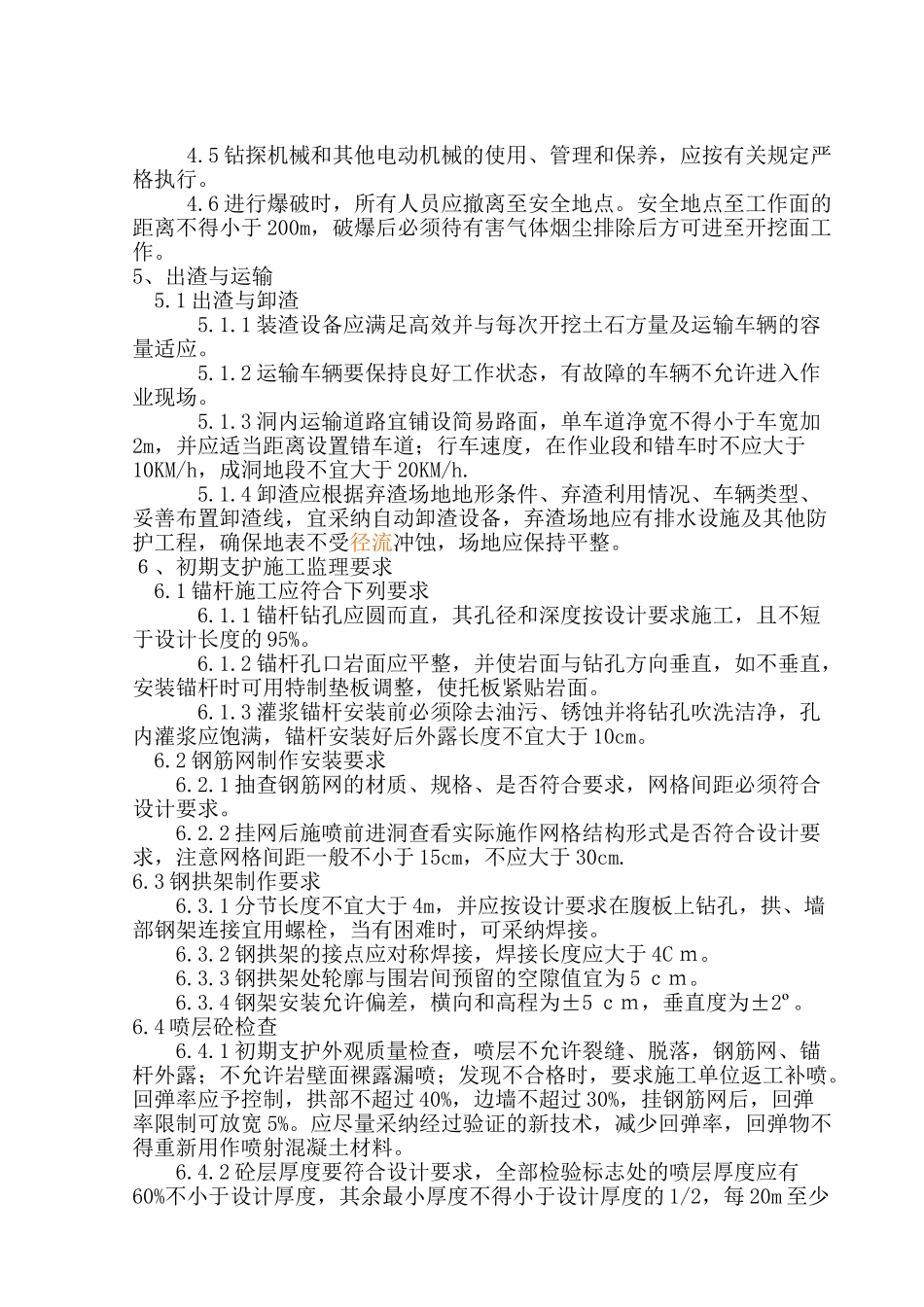

1 开挖原则3
1 根据本工程设计文件要求的施工方法、工程地质水文地质条件,Ⅲ级围岩每循环进尺控控制在 1
