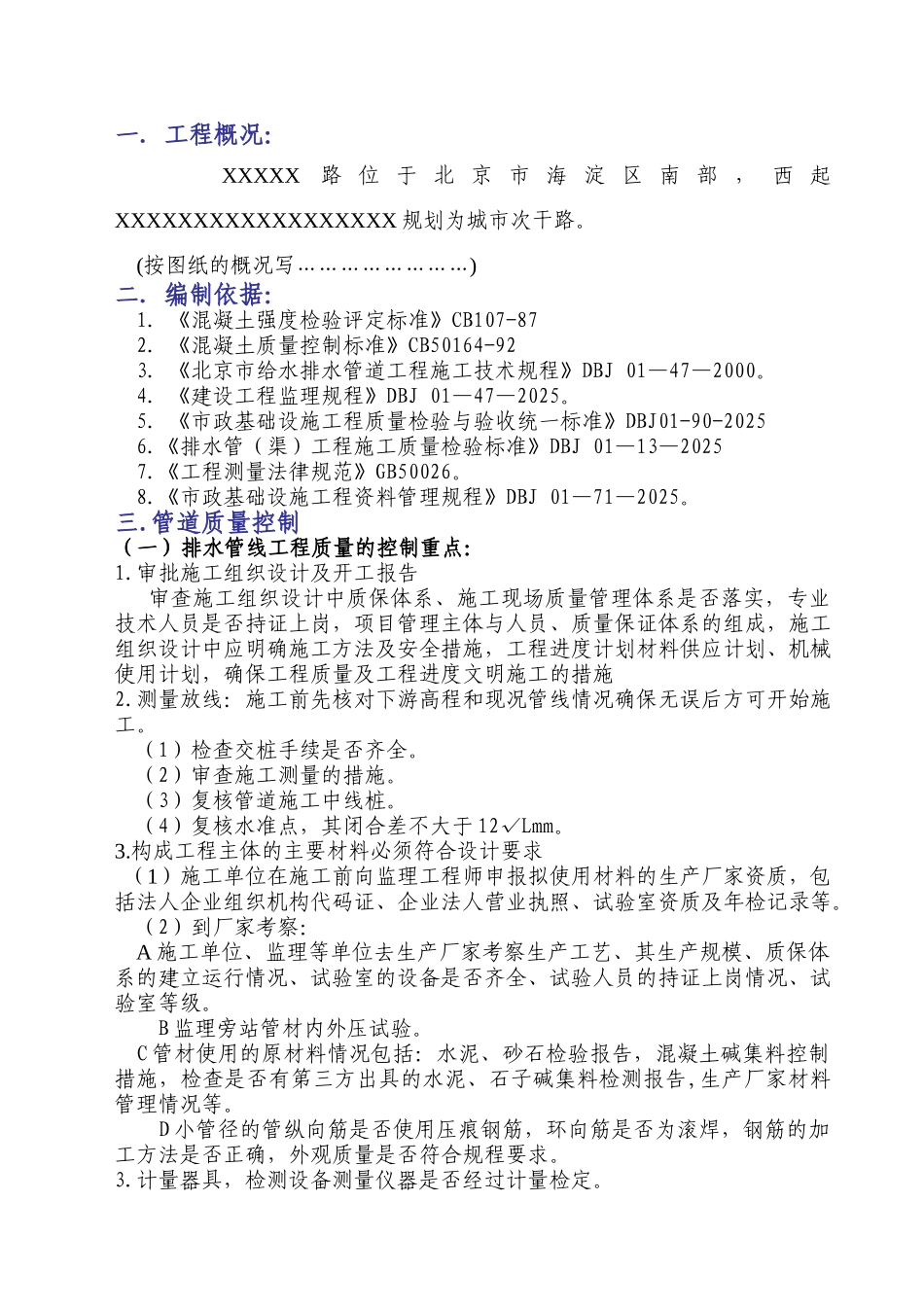

一.工程概况: XXXXX路 位 于 北 京 市 海 淀 区 南 部 , 西 起XXXXXXXXXXXXXXXXXX 规划为城市次干路
(按图纸的概况写……………………)二.编制依据:1.《混凝土强度检验评定标准》CB107-872.《混凝土质量控制标准》CB50164-923.《北京市给水排水管道工程施工技术规程》DBJ 01—47—2000
4.《建设工程监理规程》DBJ 01—47—2025
5.《市政基础设施工程质量检验与验收统一标准》DBJ01-90-20256
《排水管(渠)工程施工质量检验标准》DBJ 01—13—20257
《工程测量法律规范》GB50026
《市政基础设施工程资料管理规程》DBJ 01—71—2025
管道质量控制(一)排水管线工程质量的控制重点:1
审批施工组织设计及开工报告 审查施工组织设计中质保体系、施工现场质量管理体系是否落实,专业技术人员是否持证上岗,项目管理主体与人员、质量保证体系的组成,施工组织设计中应明确施工方法及安全措施,工程进度计划材料供应计划、机械使用计划,确保工程质量及工程进度文明施工的措施2
测量放线:施工前先核对下游高程和现况管线情况确保无误后方可开始施工
(1)检查交桩手续是否齐全
(2)审查施工测量的措施
(3)复核管道施工中线桩
(4)复核水准点,其闭合差不大于 12√Lmm
构成工程主体的主要材料必须符合设计要求 (1)施工单位在施工前向监理工程师申报拟使用材料的生产厂家资质,包括法人企业组织机构代码证、企业法人营业执照、试验室资质及年检记录等
(2)到厂家考察: A 施工单位、监理等单位去生产厂家考察生产工艺、其生产规模、质保体系的建立运行情况、试验室的设备是否齐全、试验人员的持证上岗情况、试验室等级
B 监理旁站管材内外压试验
C 管材使用的原材料情况包括:水泥、砂石检验报
