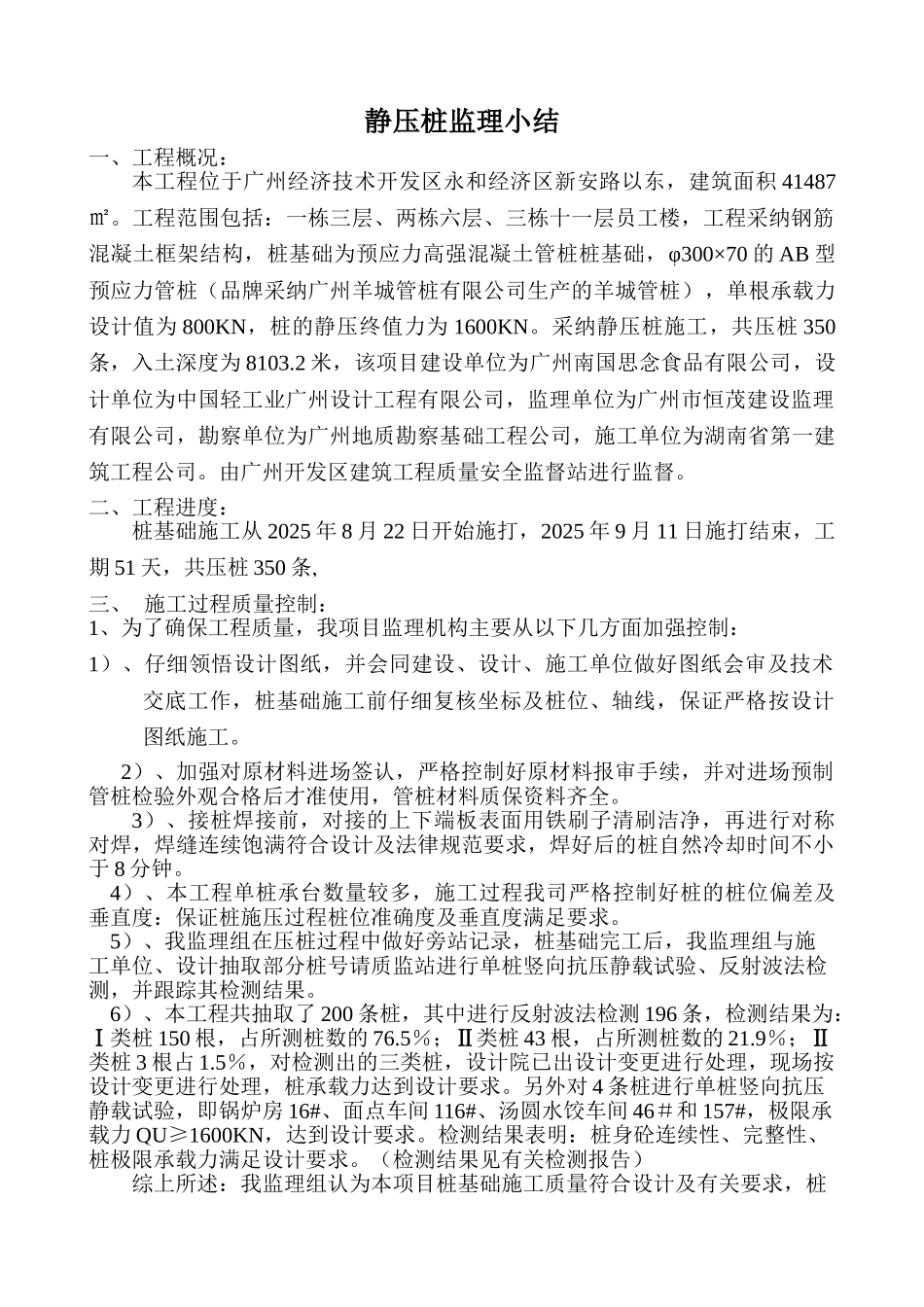

静压桩监理小结一、工程概况:本工程 位于广州经济技术开发区永和经济区新安路以东, 建筑面积 41487 ㎡。工程范围包括:一栋三层、两栋六层、三栋十一层员工楼,工程采纳钢筋混凝土框架结构, 桩基础为 预应力高强混凝土管桩桩基础, φ300×70 的 AB 型 预应力管桩(品牌采纳广州羊城管桩有限公司生产的羊城管桩) , 单根承载力 设计值为 800KN ,桩的静压终值力为 1600KN 。采纳 静压桩施工 ,共压桩 350 条,入土深度为 8103.2 米,该项目建设单位为 广州南国思念食品有限公司 ,设 计单位为中国轻工业广州设计工程有限公司,监理单位为广州市恒茂建设监理有限公司,勘察单位为广州地质勘察基 础工程 公司,施工单位为湖南省第一建 筑工程公司。由广州开发区建筑工程质量安全监督站进行监督。二、工程进度:桩基础施工从 2025 年 8 月 22 日开始施打, 2025 年 9 月 1 1 日施打结束,工 期 51 天,共压桩 350 条 , 三、 施工过程质量控制: 1 、 为了确保工程质量,我项目监理机构主要从以下几方面加强控制: 1 ) 、仔细领悟设计图纸,并会同建设、设计、施工单位做好图纸会审及技术 交底工作,桩基础施工前仔细复核坐标及桩位、轴线,保证严格按设计图纸施工。2 ) 、加强对原材料进场签认,严格控制好原材料报审手续,并对进场预制 管桩检验外观合格后才准使用,管桩材料质保资料齐全。3 )、接桩焊接前,对接的上下端板表面用铁刷子清刷洁净,再进行对称 对焊,焊缝连续饱满符合设计及法律规范要求,焊好后的桩自然冷却时间不小于 8 分钟。 4 )、本工程单桩承台数量较多,施工过程我司严格控制好桩的桩位偏差及 垂直度:保证桩施压过程桩位准确度及垂直度满足要求。5 )、我监理组在压桩过程中做好旁站记录,桩基础完工后,我监理组与施 工单位、设计抽取部分桩号请质监站进行单桩竖向抗压静载试验、反射波法检测,并跟踪其检测结果。6 )、本工程共抽取了 200 条桩,其中进行反射波法检测 196 条,检测结果为 : Ⅰ 类桩 150 根,占所测桩数的 76.5 %; Ⅱ 类桩 43 根,占所测桩数的 21.9 %; Ⅱ 类桩 3 根占 1.5 %,对检测出的三类桩,设计院已出设计变更进行处理,现场按 设计变更进行处理,桩承载力达到设计要求。另外对 4 条桩进行单桩竖向抗压 静载试验,即锅炉房 16# 、面点车间 116# 、汤圆水饺车间 46 #和 157#...
