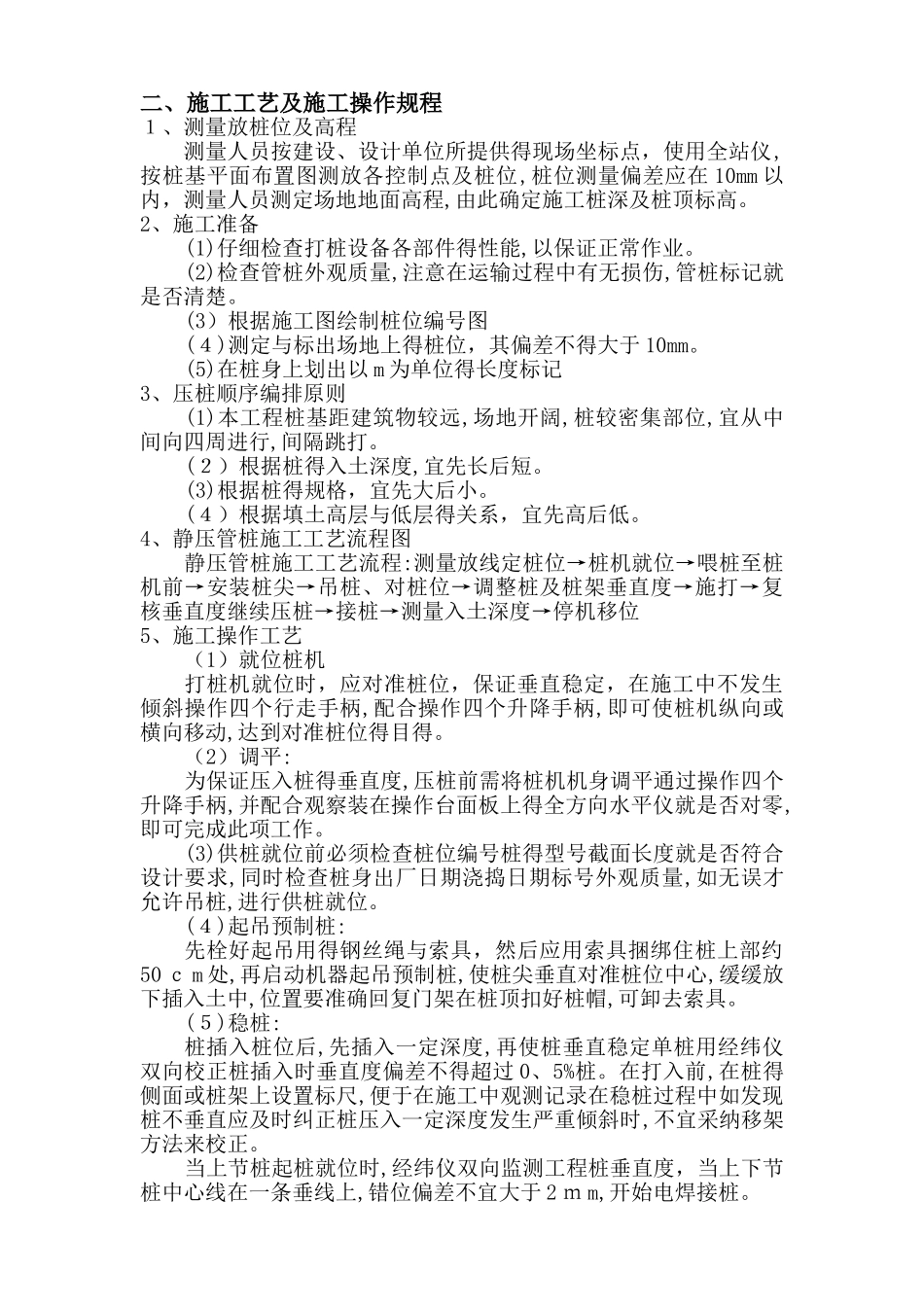

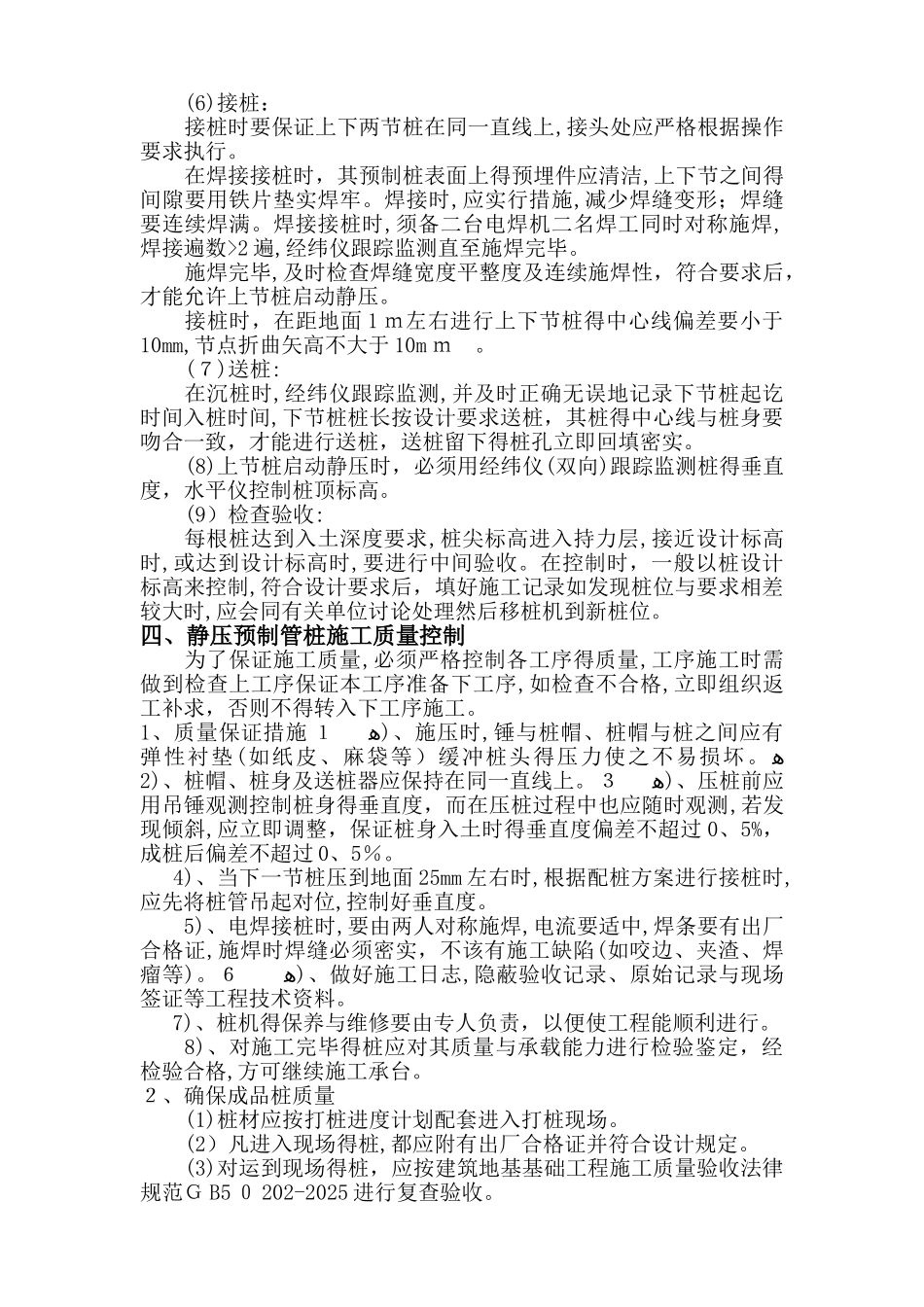

中宏建设集团有限公司广银翡翠城四期项目静压预制管桩施工技术交底静压预制管桩施工技术交底一、工程概况 根据广银·翡翠城四期 5#、9#、1 3#号楼工程施工图纸及合同要求,本工程基础采纳静压预制管桩。5#、9#、13#号楼总共桩数 486根,其中试桩 5 根,抗压桩 4 4 2 根,抗拔桩 44 根,桩型为预应力高强砼管桩,桩径 Ф5 0 0,壁厚为 12 5 mm,砼强度为 C 8 0。采纳 ZYJ-80 0 液压静力压桩,管桩要求单桩竖向承载力标准值为 20 00 KN,单桩长约2 2-2 4、5 m,进入持力层大于 500 m m,采纳设计桩长与压力值双控指标进行试桩,经设计单位验算修正及甲方确认后,方可施工工程桩。二、施工工艺及施工操作规程1、测量放桩位及高程测量人员按建设、设计单位所提供得现场坐标点,使用全站仪,按桩基平面布置图测放各控制点及桩位,桩位测量偏差应在 10mm 以内,测量人员测定场地地面高程,由此确定施工桩深及桩顶标高。2、施工准备(1)仔细检查打桩设备各部件得性能,以保证正常作业。(2)检查管桩外观质量,注意在运输过程中有无损伤,管桩标记就是否清楚。(3)根据施工图绘制桩位编号图(4)测定与标出场地上得桩位,其偏差不得大于 10mm。(5)在桩身上划出以 m 为单位得长度标记3、压桩顺序编排原则(1)本工程桩基距建筑物较远,场地开阔,桩较密集部位,宜从中间向四周进行,间隔跳打。(2)根据桩得入土深度,宜先长后短。(3)根据桩得规格,宜先大后小。(4)根据填土高层与低层得关系,宜先高后低。4、静压管桩施工工艺流程图静压管桩施工工艺流程:测量放线定桩位→桩机就位→喂桩至桩机前→安装桩尖→吊桩、对桩位→调整桩及桩架垂直度→施打→复核垂直度继续压桩→接桩→测量入土深度→停机移位5、施工操作工艺(1)就位桩机打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜操作四个行走手柄,配合操作四个升降手柄,即可使桩机纵向或横向移动,达到对准桩位得目得。(2)调平:为保证压入桩得垂直度,压桩前需将桩机机身调平通过操作四个升降手柄,并配合观察装在操作台面板上得全方向水平仪就是否对零,即可完成此项工作。(3)供桩就位前必须检查桩位编号桩得型号截面长度就是否符合设计要求,同时检查桩身出厂日期浇捣日期标号外观质量,如无误才允许吊桩,进行供桩就位。(4)起吊预制桩:先栓好起吊用得钢丝绳与索具,然后应用索具捆绑住桩上部约50 c m 处,再启动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放...
