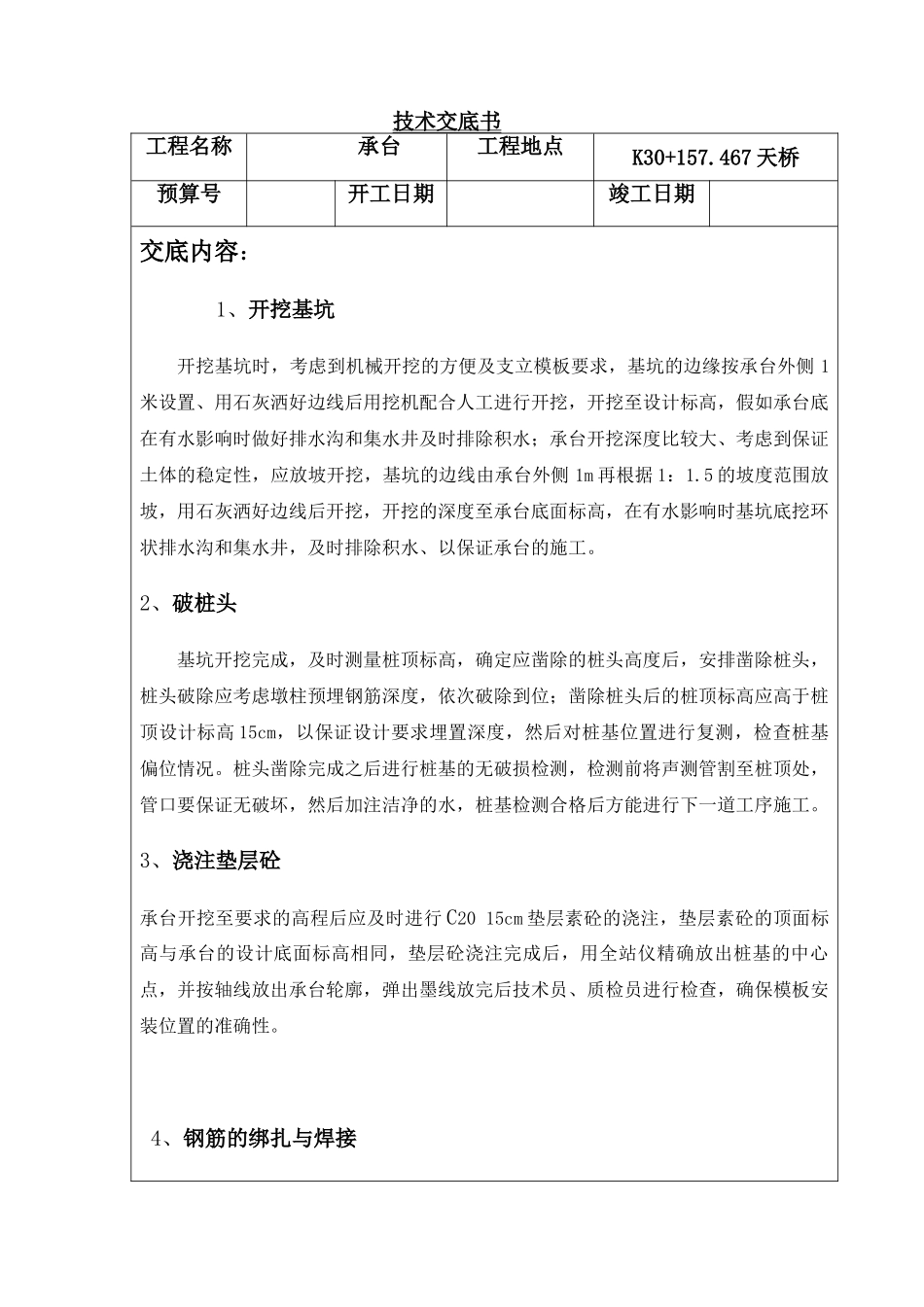

技术交底书 工程名称承台工程地点K30+157
467 天桥预算号开工日期竣工日期交底内容: 1、开挖基坑开挖基坑时,考虑到机械开挖的方便及支立模板要求,基坑的边缘按承台外侧 1米设置、用石灰洒好边线后用挖机配合人工进行开挖,开挖至设计标高,假如承台底在有水影响时做好排水沟和集水井及时排除积水;承台开挖深度比较大、考虑到保证土体的稳定性,应放坡开挖,基坑的边线由承台外侧 1m 再根据 1:1
5 的坡度范围放坡,用石灰洒好边线后开挖,开挖的深度至承台底面标高,在有水影响时基坑底挖环状排水沟和集水井,及时排除积水、以保证承台的施工
2、破桩头基坑开挖完成,及时测量桩顶标高,确定应凿除的桩头高度后,安排凿除桩头,桩头破除应考虑墩柱预埋钢筋深度,依次破除到位;凿除桩头后的桩顶标高应高于桩顶设计标高 15cm,以保证设计要求埋置深度,然后对桩基位置进行复测,检查桩基偏位情况
桩头凿除完成之后进行桩基的无破损检测,检测前将声测管割至桩顶处,管口要保证无破坏,然后加注洁净的水,桩基检测合格后方能进行下一道工序施工
3、浇注垫层砼承台开挖至要求的高程后应及时进行 C20 15cm 垫层素砼的浇注,垫层素砼的顶面标高与承台的设计底面标高相同,垫层砼浇注完成后,用全站仪精确放出桩基的中心点,并按轴线放出承台轮廓,弹出墨线放完后技术员、质检员进行检查,确保模板安装位置的准确性

4、钢筋的绑扎与焊接 (1)、钢筋应避开在结构的最大应力处设置接头,并应尽可能使接头交错排列
使接头间相互错开的距离应不小于 35d(d 为钢筋直径),但不小于 50cm

(2)、钢筋的接头一般应采纳焊接,热轧钢筋可按图纸所示或取得监理工程师同意,采纳搭接
(3)、钢筋的纵向焊接应采纳闪光接触对焊法焊接,采纳其它有效的焊接方法时,应经监理工程师批准
(4)、配置在同一截面内(30d 长度范围内,但不小于 50cm
