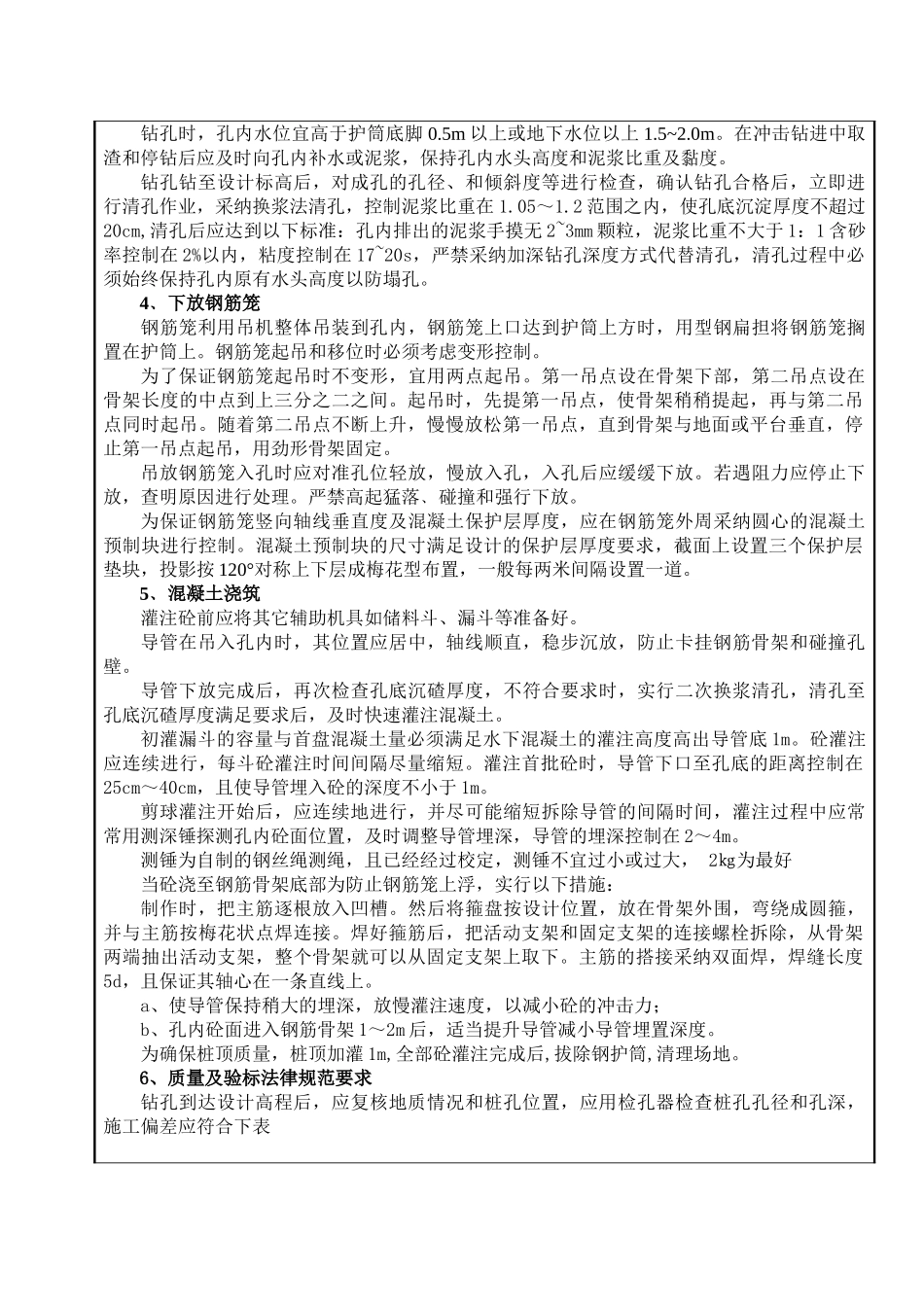

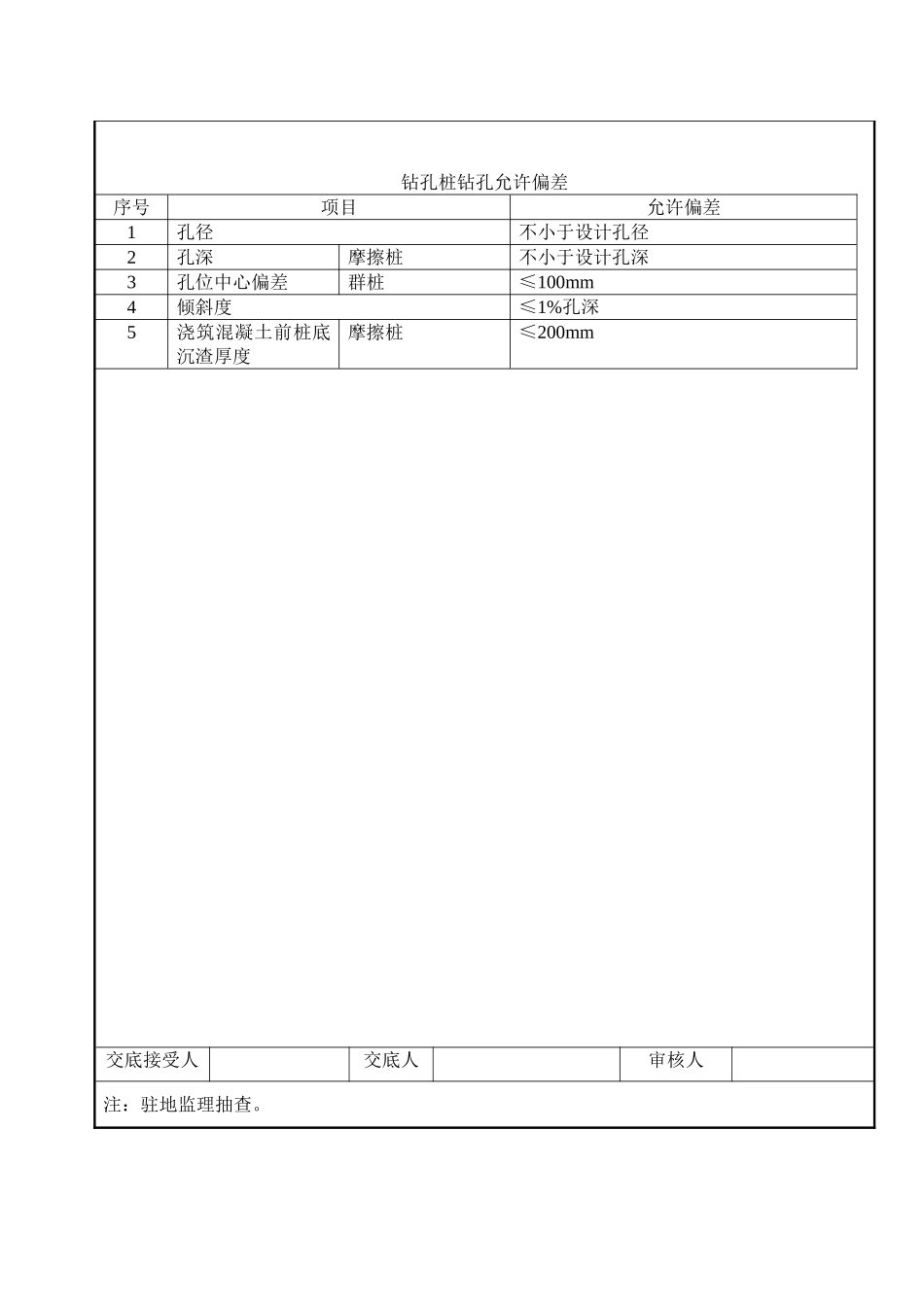

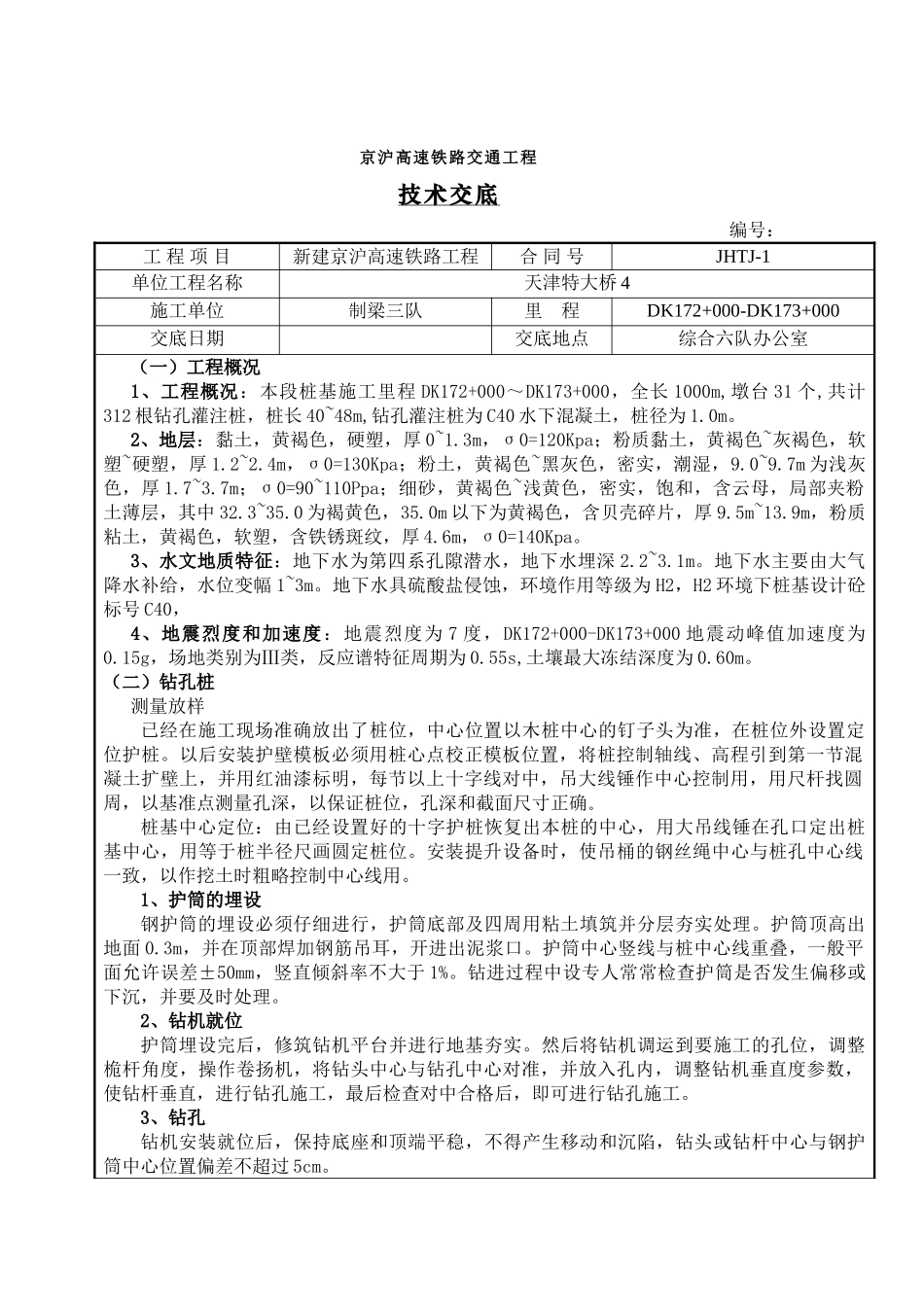

京沪高速铁路交通工程技术交底 编号:工 程 项 目新建京沪高速铁路工程合 同 号JHTJ-1单位工程名称天津特大桥 4施工单位制梁三队里 程DK172+000-DK173+000交底日期交底地点综合六队办公室(一)工程概况1、工程概况:本段桩基施工里程 DK172+000~DK173+000,全长 1000m,墩台 31 个,共计312 根钻孔灌注桩,桩长 40~48m,钻孔灌注桩为 C40 水下混凝土,桩径为 1
2、地层:黏土,黄褐色,硬塑,厚 0~1
3m,σ0=120Kpa;粉质黏土,黄褐色~灰褐色,软塑~硬塑,厚 1
4m,σ0=130Kpa;粉土,黄褐色~黑灰色,密实,潮湿,9
7m 为浅灰色,厚 1
7m;σ0=90~110Ppa;细砂,黄褐色~浅黄色,密实,饱和,含云母,局部夹粉土薄层,其中 32
0 为褐黄色,35
0m 以下为黄褐色,含贝壳碎片,厚 9
9m,粉质粘土,黄褐色,软塑,含铁锈斑纹,厚 4
6m,σ0=140Kpa
3、水文地质特征:地下水为第四系孔隙潜水,地下水埋深 2
地下水主要由大气降水补给,水位变幅 1~3m
地下水具硫酸盐侵蚀,环境作用等级为 H2,H2 环境下桩基设计砼标号 C40, 4、地震烈度和加速度:地震烈度为 7 度,DK172+000-DK173+000 地震动峰值加速度为0
15g,场地类别为Ⅲ类,反应谱特征周期为 0
55s,土壤最大冻结深度为 0
(二)钻孔桩测量放样已经在施工现场准确放出了桩位,中心位置以木桩中心的钉子头为准,在桩位外设置定位护桩
以后安装护壁模板必须用桩心点校正模板位置,将桩控制轴线、高程引到第一节混凝土扩壁上,并用红油漆标明,每节以上十字线对中,吊大线锤作中心控制用,用尺杆找圆周,以基准点测量孔深,以保证桩位,孔深和截面
