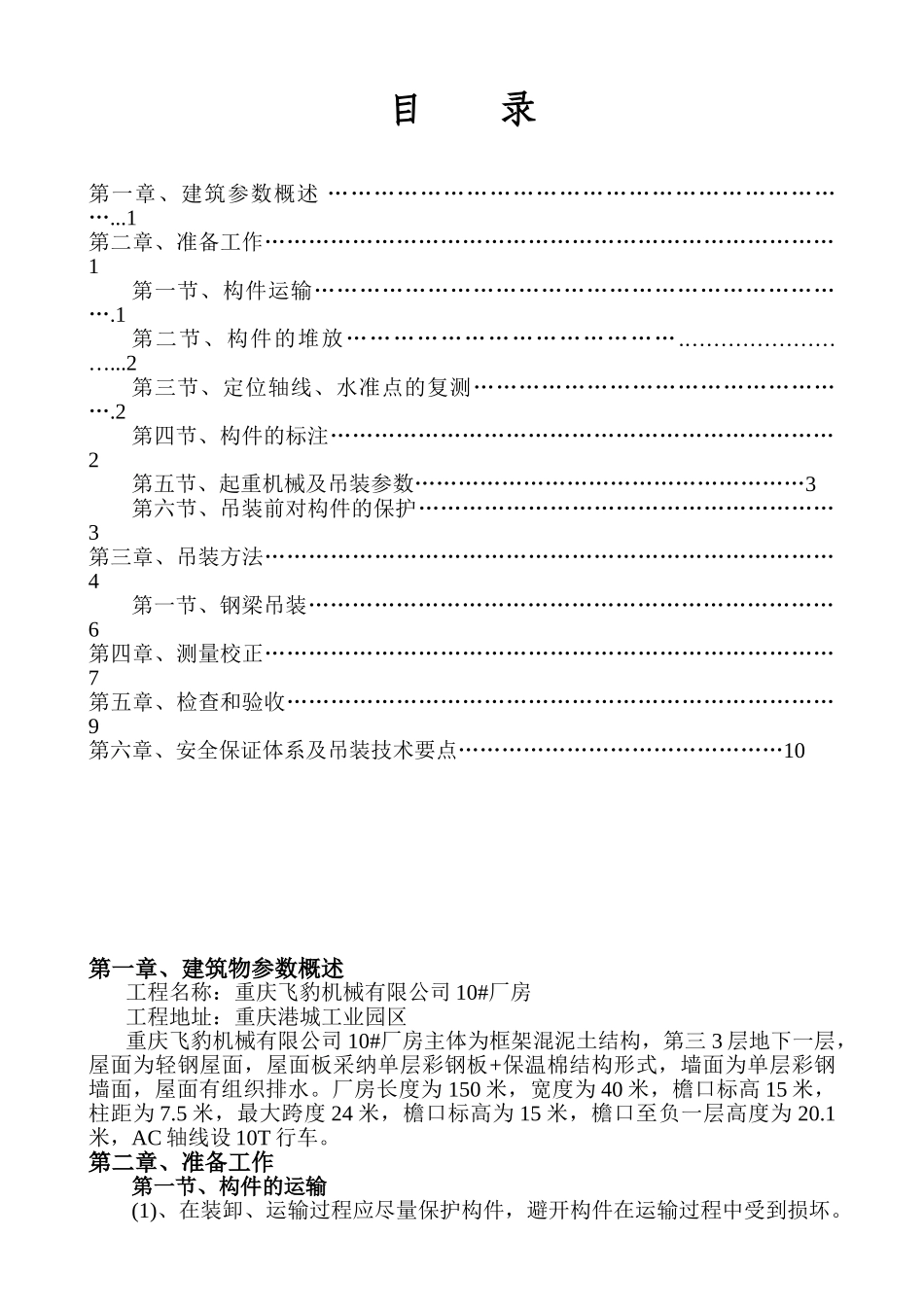

钢结构工程项目名称:重庆飞豹机械有限公司 10#厂房施工单位:重庆冉瑞建筑工程有限公司编制时间:二零一三年十一月目 录第一章、建筑参数概述 ……………………………………………………………...1第二章、准备工作……………………………………………………………………1第一节、构件运输……………………………………………………………….1第二节、构件的堆放…………………………………….……………………...2第三节、定位轴线、水准点的复测…………………………………………….2第四节、构件的标注……………………………………………………………2第五节、起重机械及吊装参数………………………………………………3第六节、吊装前对构件的保护…………………………………………………3第三章、吊装方法……………………………………………………………………4第一节、钢梁吊装………………………………………………………………6第四章、测量校正……………………………………………………………………7第五章、检查和验收…………………………………………………………………9第六章、安全保证体系及吊装技术要点………………………………………10第一章、建筑物参数概述工程名称:重庆飞豹机械有限公司 10#厂房工程地址:重庆港城工业园区重庆飞豹机械有限公司 10#厂房主体为框架混泥土结构,第三 3 层地下一层,屋面为轻钢屋面,屋面板采纳单层彩钢板+保温棉结构形式,墙面为单层彩钢墙面,屋面有组织排水。厂房长度为 150 米,宽度为 40 米,檐口标高 15 米,柱距为 7.5 米,最大跨度 24 米,檐口标高为 15 米,檐口至负一层高度为 20.1米,AC 轴线设 10T 行车。第二章、准备工作第一节、构件的运输(1)、在装卸、运输过程应尽量保护构件,避开构件在运输过程中受到损坏。(2)、对一些次要构件如檩条、支撑、角隅撑等由于刚度较小、数量较多,在运输过程中应进行打包,严禁散装,造成发运的混乱。(3)、运输的构件必须根据吊装要求程序进行发运,尽量考虑配套供应,确保现场顺利吊装。⑷、构件应对称放置在运输车辆上,装卸车时应对称操作,确保车身和车上构件的固定。(5)、次要构件和主要构件一起装车运输,不应在次要构件上堆放重型构件,造成构件的受压变形。(6)、构件运输过程中应放置垫木,在用钢丝绳固定时应做好构件四角保护工作,防止构件变形和刻断钢丝绳,对不稳定构件应采纳支架稳定。第二节、构件的...
