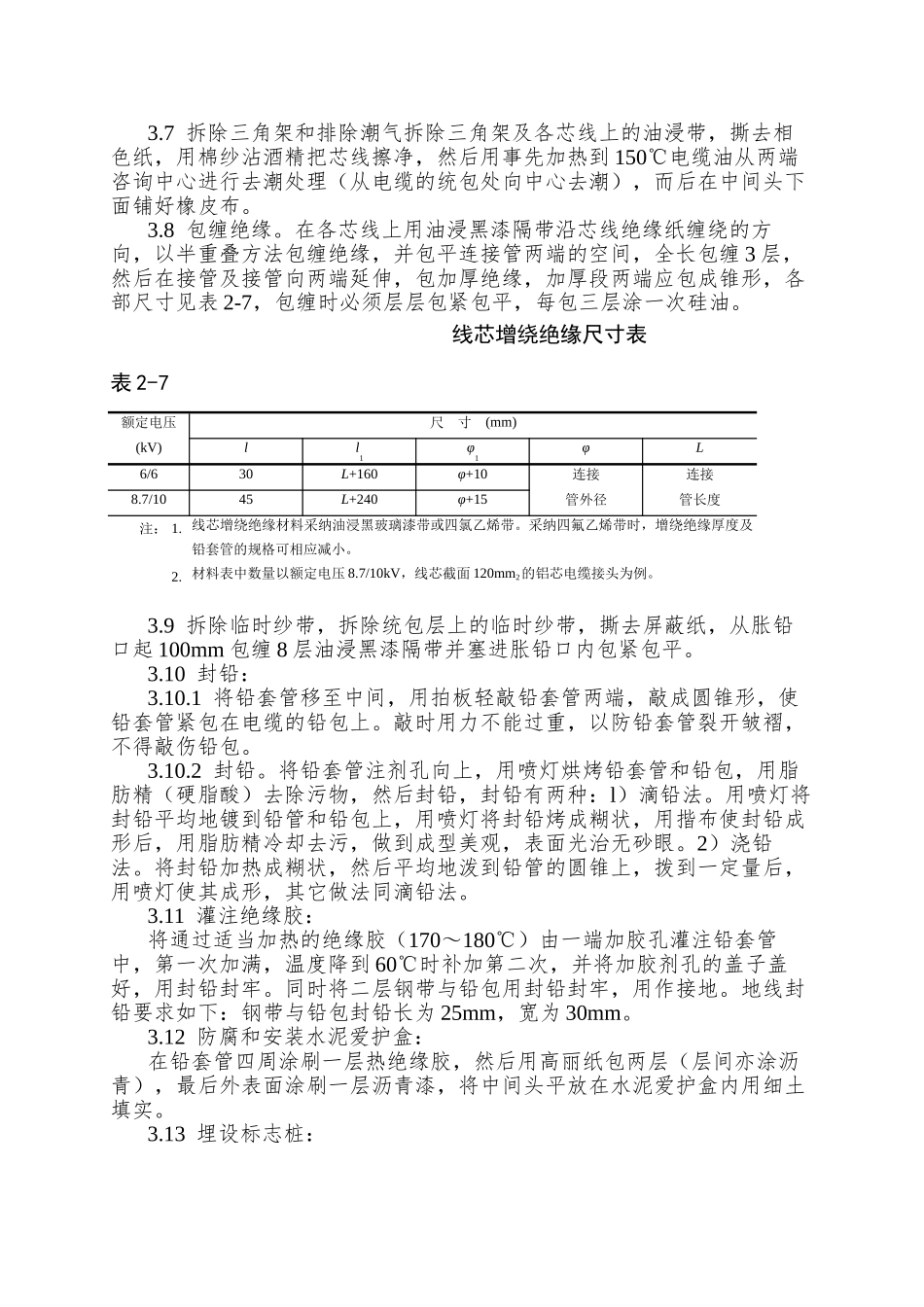

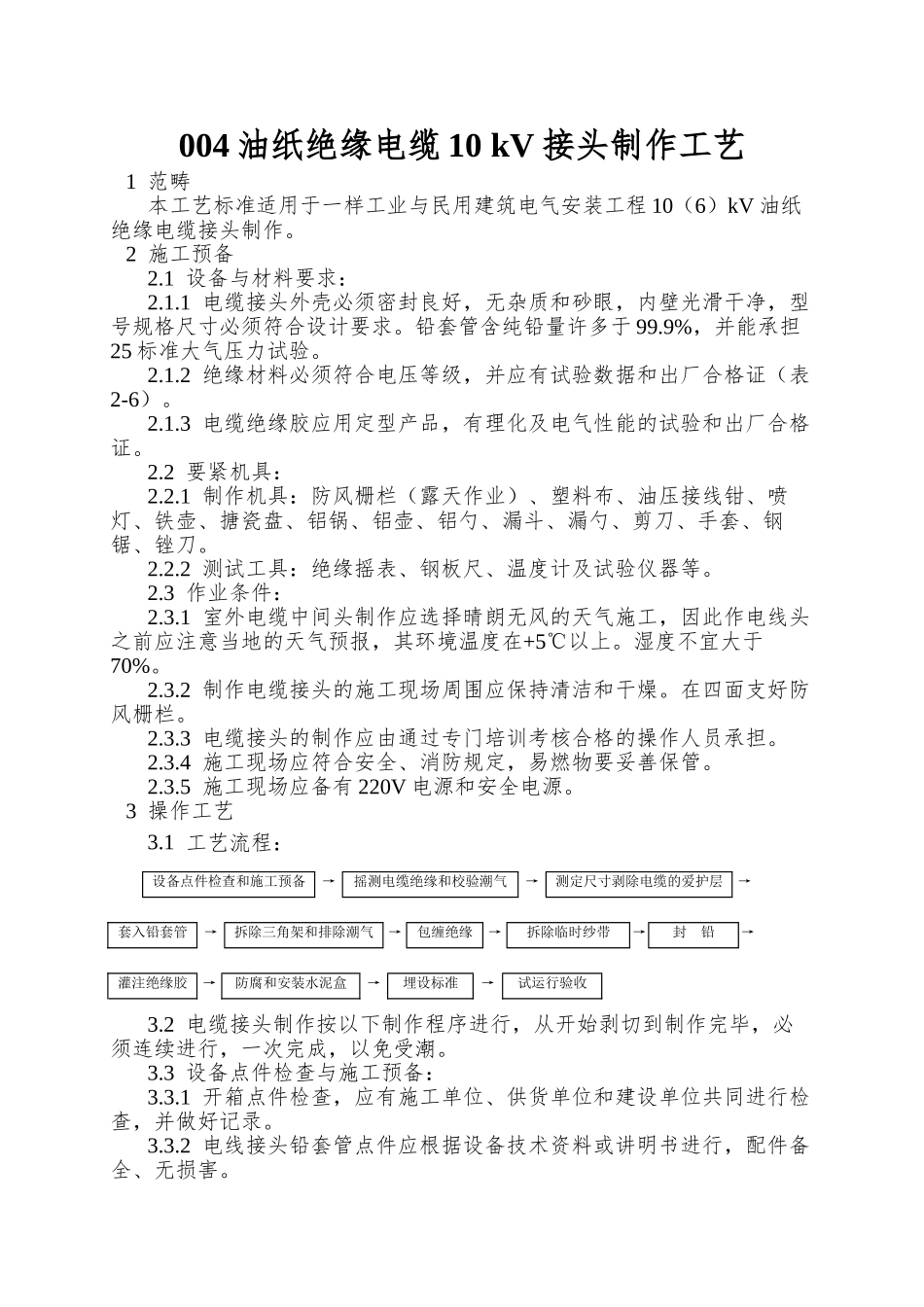

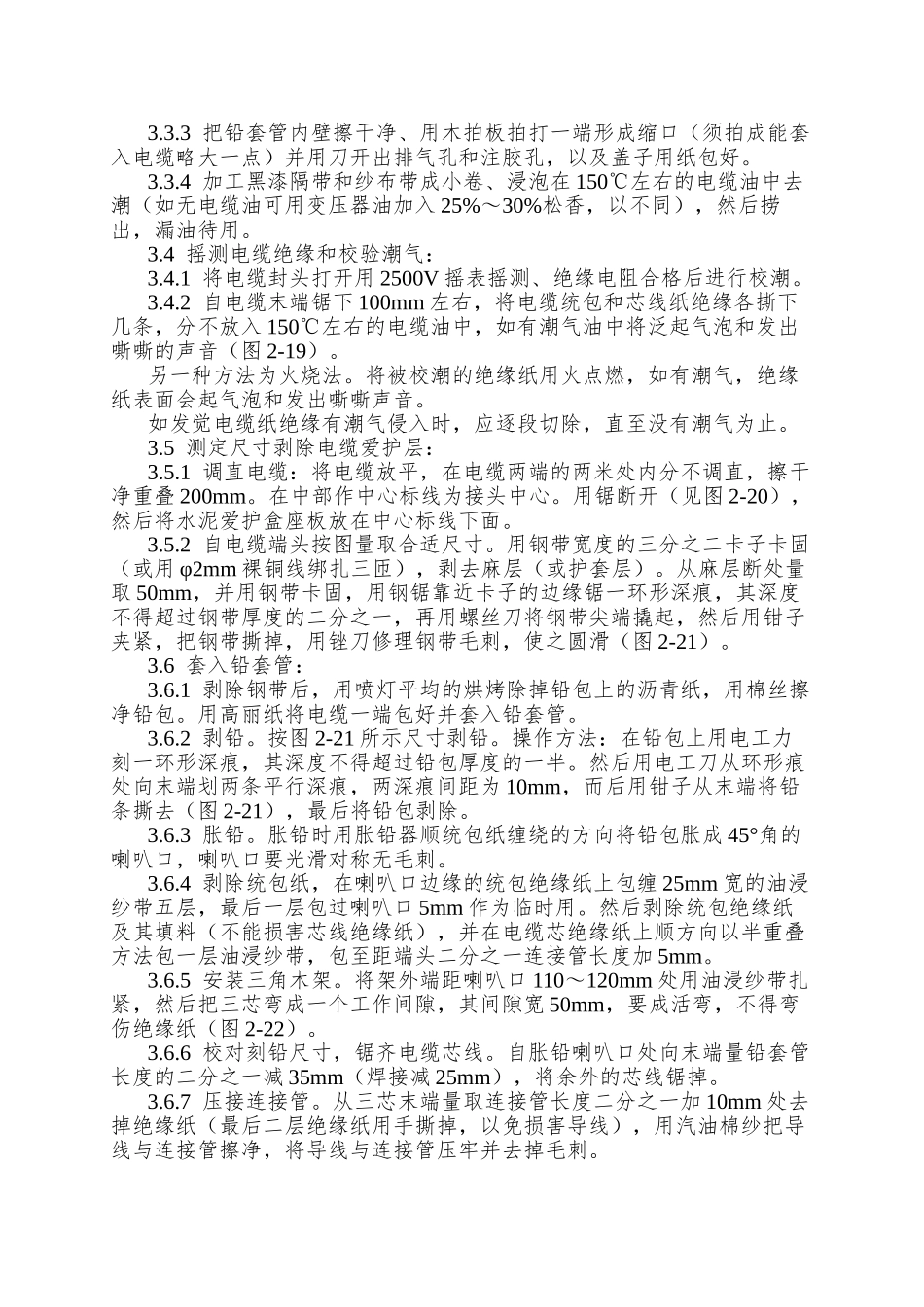

004 油纸绝缘电缆 10 kV 接头制作工艺1 范畴 本工艺标准适用于一样工业与民用建筑电气安装工程 10(6)kV 油纸绝缘电缆接头制作。2 施工预备 2.1 设备与材料要求: 2.1.1 电缆接头外壳必须密封良好,无杂质和砂眼,内壁光滑干净,型号规格尺寸必须符合设计要求。铅套管含纯铅量许多于 99.9%,并能承担25 标准大气压力试验。 2.1.2 绝缘材料必须符合电压等级,并应有试验数据和出厂合格证(表2-6)。 2.1.3 电缆绝缘胶应用定型产品,有理化及电气性能的试验和出厂合格证。 2.2 要紧机具: 2.2.1 制作机具:防风栅栏(露天作业)、塑料布、油压接线钳、喷灯、铁壶、搪瓷盘、铝锅、铝壶、铝勺、漏斗、漏勺、剪刀、手套、钢锯、锉刀。 2.2.2 测试工具:绝缘摇表、钢板尺、温度计及试验仪器等。 2.3 作业条件: 2.3.1 室外电缆中间头制作应选择晴朗无风的天气施工,因此作电线头之前应注意当地的天气预报,其环境温度在+5℃以上。湿度不宜大于70%。 2.3.2 制作电缆接头的施工现场周围应保持清洁和干燥。在四面支好防风栅栏。 2.3.3 电缆接头的制作应由通过专门培训考核合格的操作人员承担。 2.3.4 施工现场应符合安全、消防规定,易燃物要妥善保管。 2.3.5 施工现场应备有 220V 电源和安全电源。3 操作工艺 3.1 工艺流程:设备点件检查和施工预备→摇测电缆绝缘和校验潮气→测定尺寸剥除电缆的爱护层→套入铅套管→拆除三角架和排除潮气→包缠绝缘→拆除临时纱带→封 铅→灌注绝缘胶→防腐和安装水泥盒→埋设标准→试运行验收 3.2 电缆接头制作按以下制作程序进行,从开始剥切到制作完毕,必须连续进行,一次完成,以免受潮。 3.3 设备点件检查与施工预备: 3.3.1 开箱点件检查,应有施工单位、供货单位和建设单位共同进行检查,并做好记录。 3.3.2 电线接头铅套管点件应根据设备技术资料或讲明书进行,配件备全、无损害。 3.3.3 把铅套管内壁擦干净、用木拍板拍打一端形成缩口(须拍成能套入电缆略大一点)并用刀开出排气孔和注胶孔,以及盖子用纸包好。 3.3.4 加工黑漆隔带和纱布带成小卷、浸泡在 150℃左右的电缆油中去潮(如无电缆油可用变压器油加入 25%~30%松香,以不同),然后捞出,漏油待用。 3.4 摇测电缆绝缘和校验潮气: 3.4.1 将电缆封头打开用 2500V 摇表摇测、绝缘电阻合格后进行校潮。 3.4.2 自电缆末端锯下 100mm 左右,将电缆统包和芯线纸绝缘各撕下几条,分不...
